Quy trình thi công dầm sàn đúng kỹ thuật đóng vai trò quan trọng trong việc đảm bảo khả năng chịu lực, độ ổn định và độ bền của công trình. Các công đoạn gồm chuẩn bị, lắp dựng giàn giáo, cốp pha, cốt thép, M&E âm sàn, nghiệm thu, đổ bê tông và bảo dưỡng cần được thực hiện tuần tự, kiểm soát chặt chẽ. Bài viết dưới đây trình bày chi tiết từng bước trong quy trình, đồng thời tổng hợp những hạng mục cần kiểm tra trước khi đổ bê tông từ thực tế thi công tại IKI Design.
Quy trình thi công dầm sàn gồm những bước nào?
Quy trình thi công dầm sàn gồm 8 bước chính: chuẩn bị, lắp dựng giàn giáo, lắp dựng cốp pha, lắp dựng cốt thép, lắp đặt điện nước âm sàn, nghiệm thu, đổ bê tông và bảo dưỡng bê tông. Các bước thực hiện tuần tự, bước sau chỉ triển khai khi bước trước đã đạt yêu cầu kỹ thuật.

Quy trình thi công dầm sàn gồm những bước nào?
Mỗi bước trong quy trình thi công dầm sàn bê tông cốt thép đảm nhiệm một vai trò riêng. Giàn giáo và cốp pha tạo nền tảng, định hình dầm sàn theo bản vẽ kết cấu. Cốt thép chịu lực chính, còn hệ thống M&E âm sàn cần hoàn thiện trước khi đổ bê tông để tránh đục phá về sau. Nghiệm thu là bước kiểm soát cuối cùng, tiếp đến là đổ, đầm bê tông rồi bảo dưỡng để bê tông phát triển cường độ ổn định.
Các bước thi công dầm sàn
Phần dưới đây trình bày chi tiết từng bước trong quy trình thi công dầm sàn, kèm những điểm cần lưu ý ở mỗi công đoạn.
1. Công tác chuẩn bị

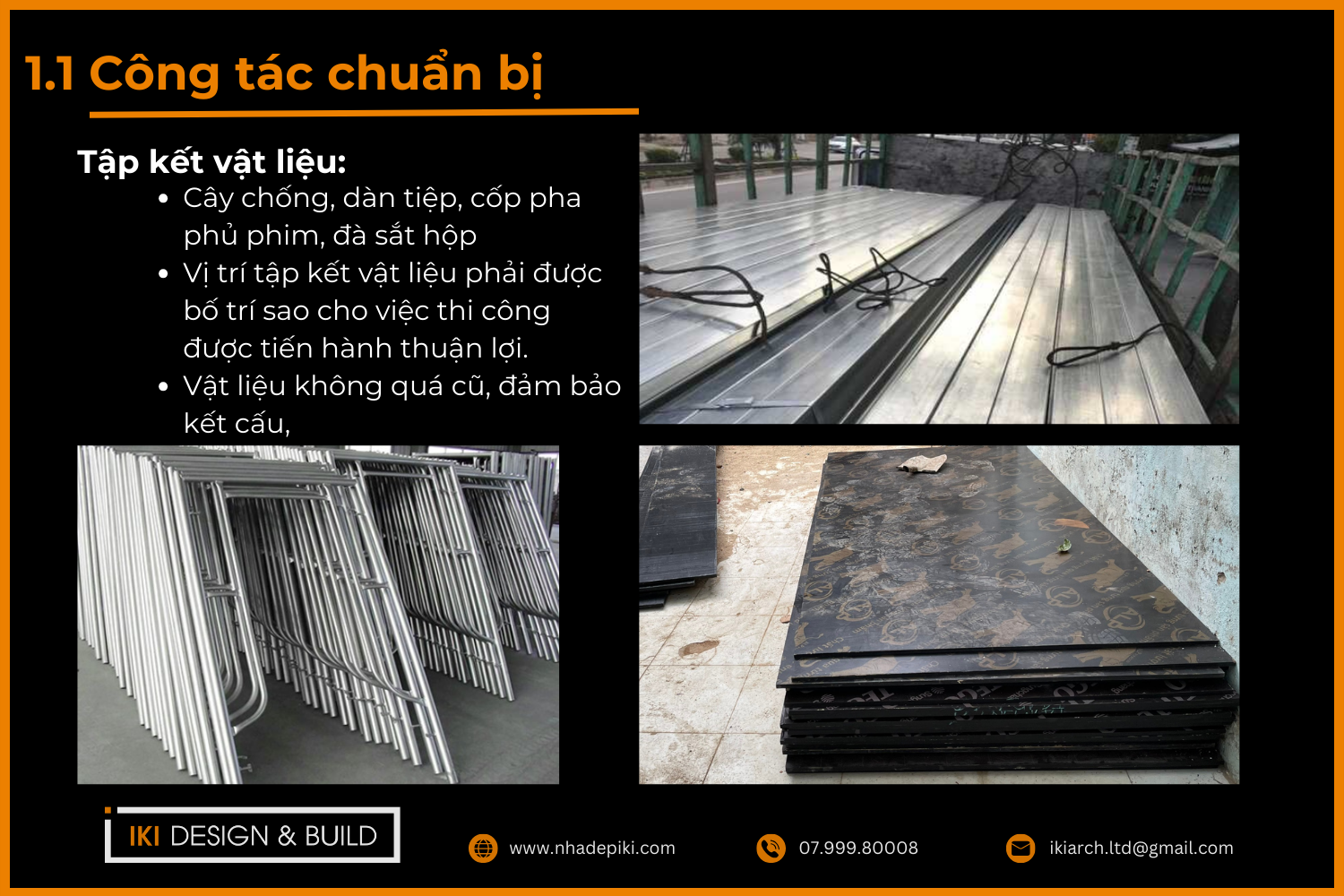

Công tác chuẩn bị gồm kiểm tra bản vẽ kết cấu, xác định cao độ và tim trục, dọn dẹp mặt bằng, tập kết cốp pha, cốt thép, giàn giáo và thiết bị thi công. Đội thi công đọc kỹ bản vẽ để nắm đúng vị trí, kích thước, cao độ dầm sàn trước khi triển khai, đồng thời xác định cao độ và tim trục bằng máy trắc đạc để tránh sai lệch lan sang các công đoạn sau. Mặt bằng cần dọn sạch, đảm bảo lối vận chuyển vật tư thông thoáng, và các điều kiện an toàn lao động được kiểm tra trước khi bắt đầu.

Công tác chuẩn bị thi công dầm sàn

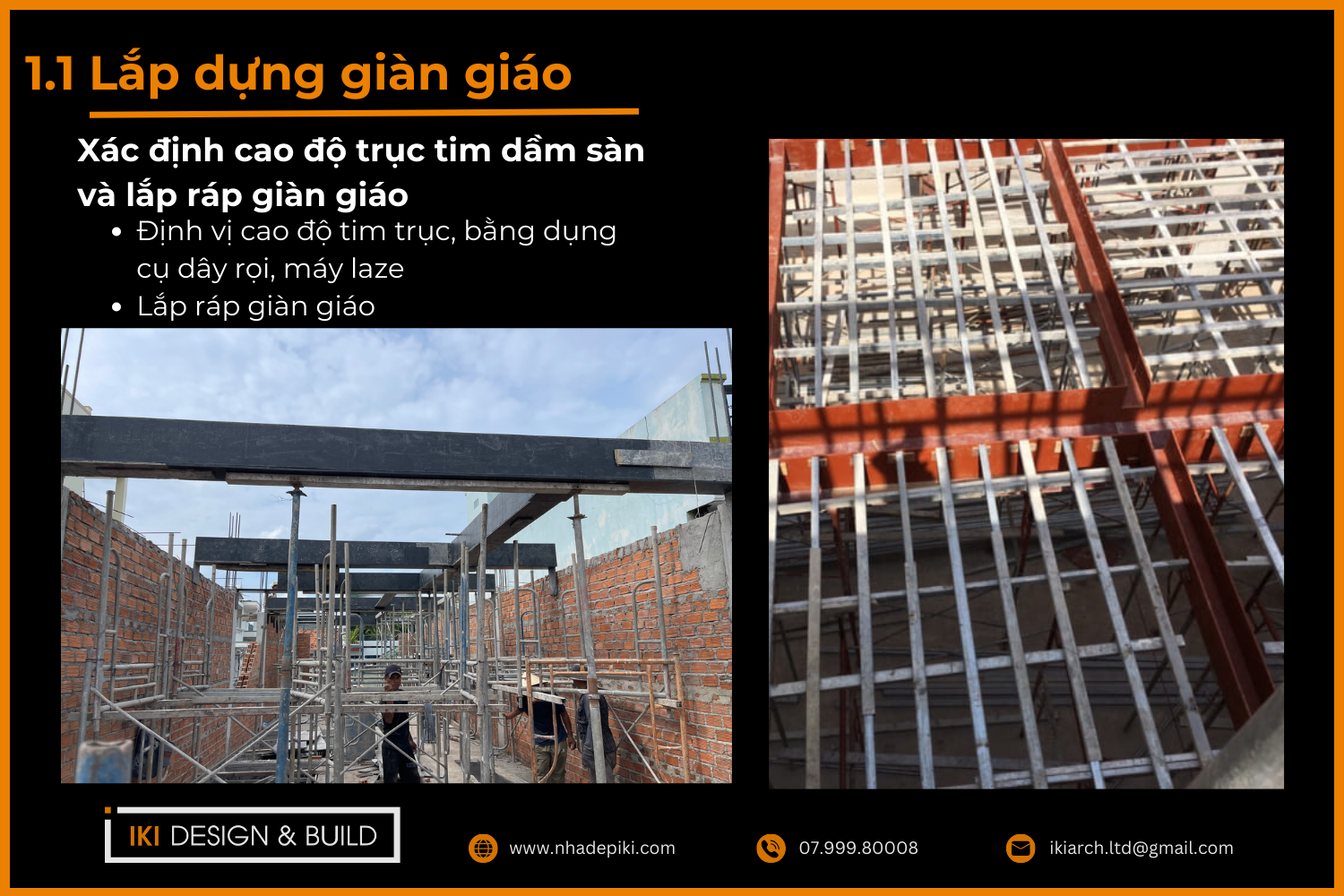

2. Lắp dựng giàn giáo
Lắp dựng giàn giáo tạo hệ chống đỡ tạm thời cho cốp pha và cốt thép, chịu toàn bộ tải trọng cho đến khi bê tông đạt cường độ tháo dỡ. Hệ giàn giáo, cây chống cần lắp đúng cao độ, đủ khả năng chịu tải, chân chống đặt trên nền cứng có tấm đế phân tải để tránh lún lệch. Khoảng cách cây chống, liên kết giằng ngang và độ thẳng đứng được kiểm tra kỹ trước khi lắp cốp pha phía trên, vì hệ chống lún hoặc sai cao độ có thể làm dầm sàn bị võng hoặc biến dạng.

Lắp dựng giàn giáo

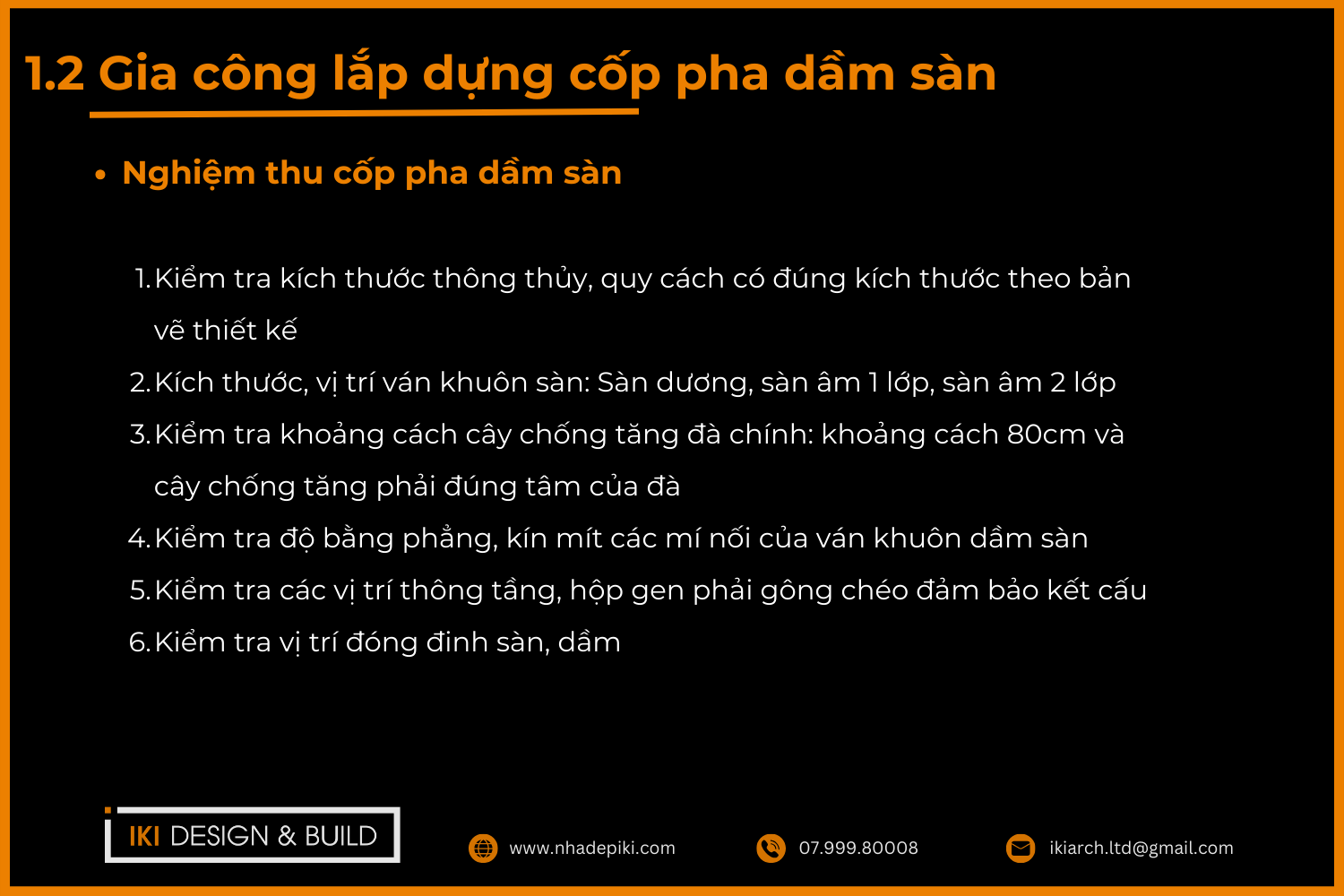

3. Gia công và lắp dựng cốp pha dầm sàn

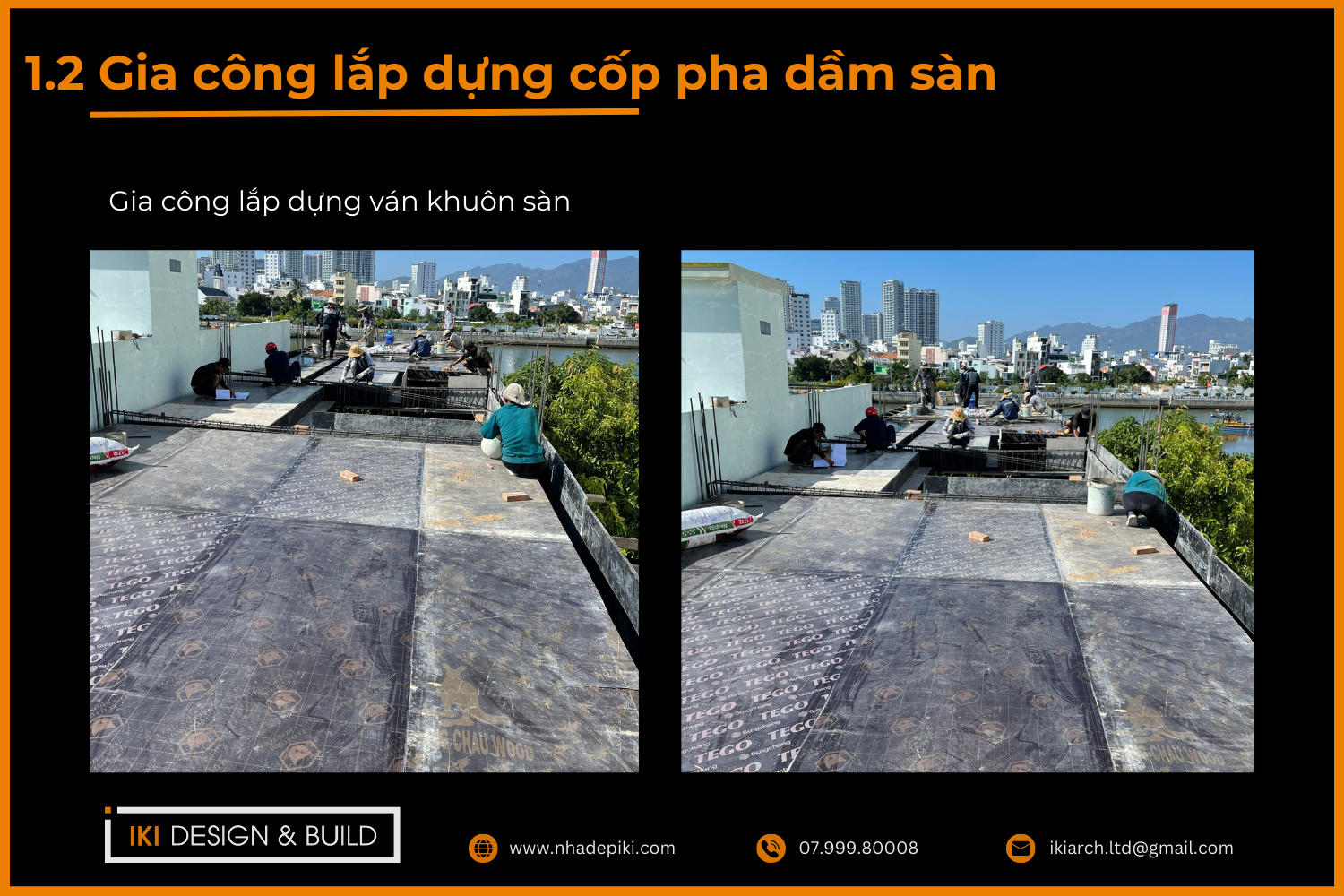

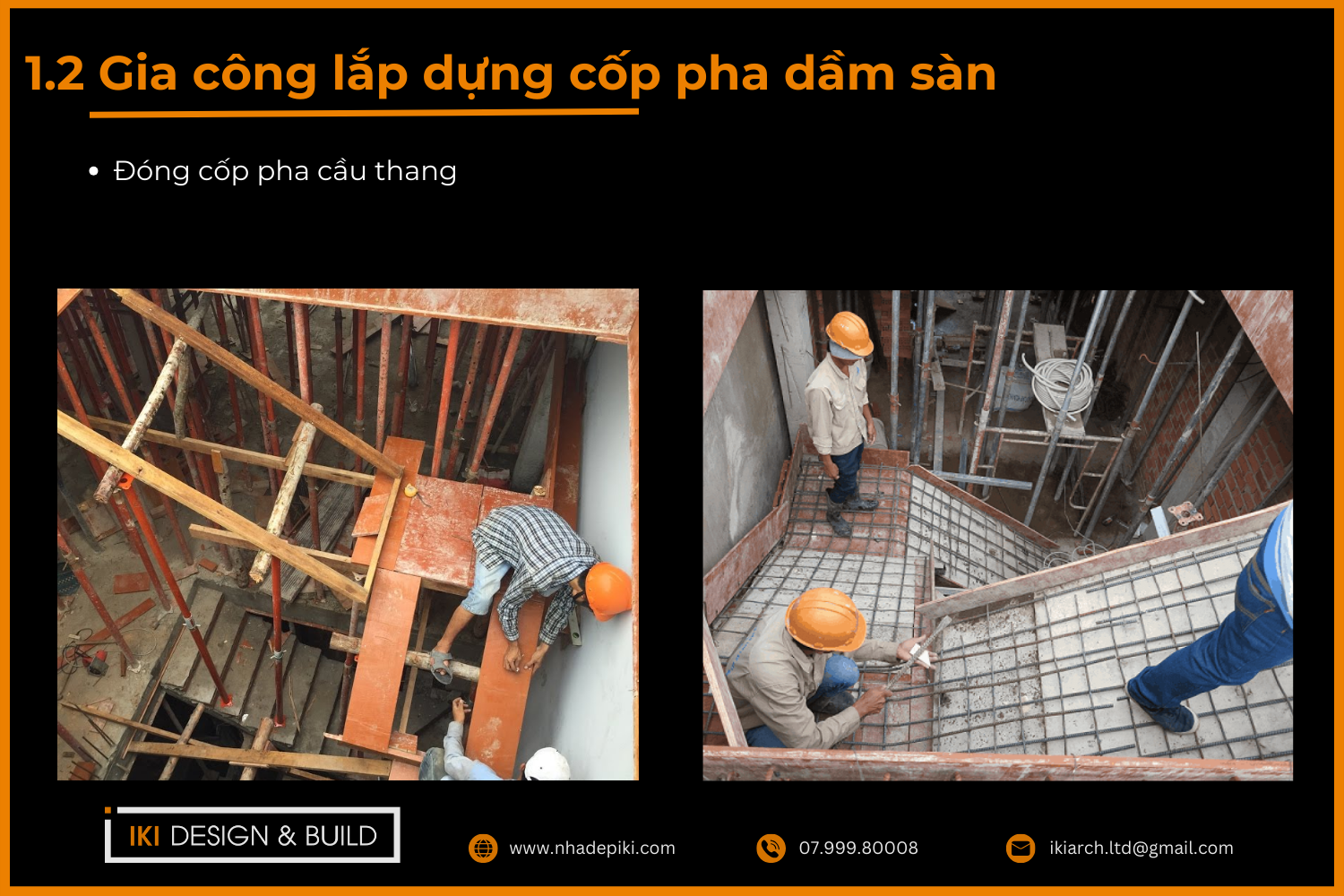

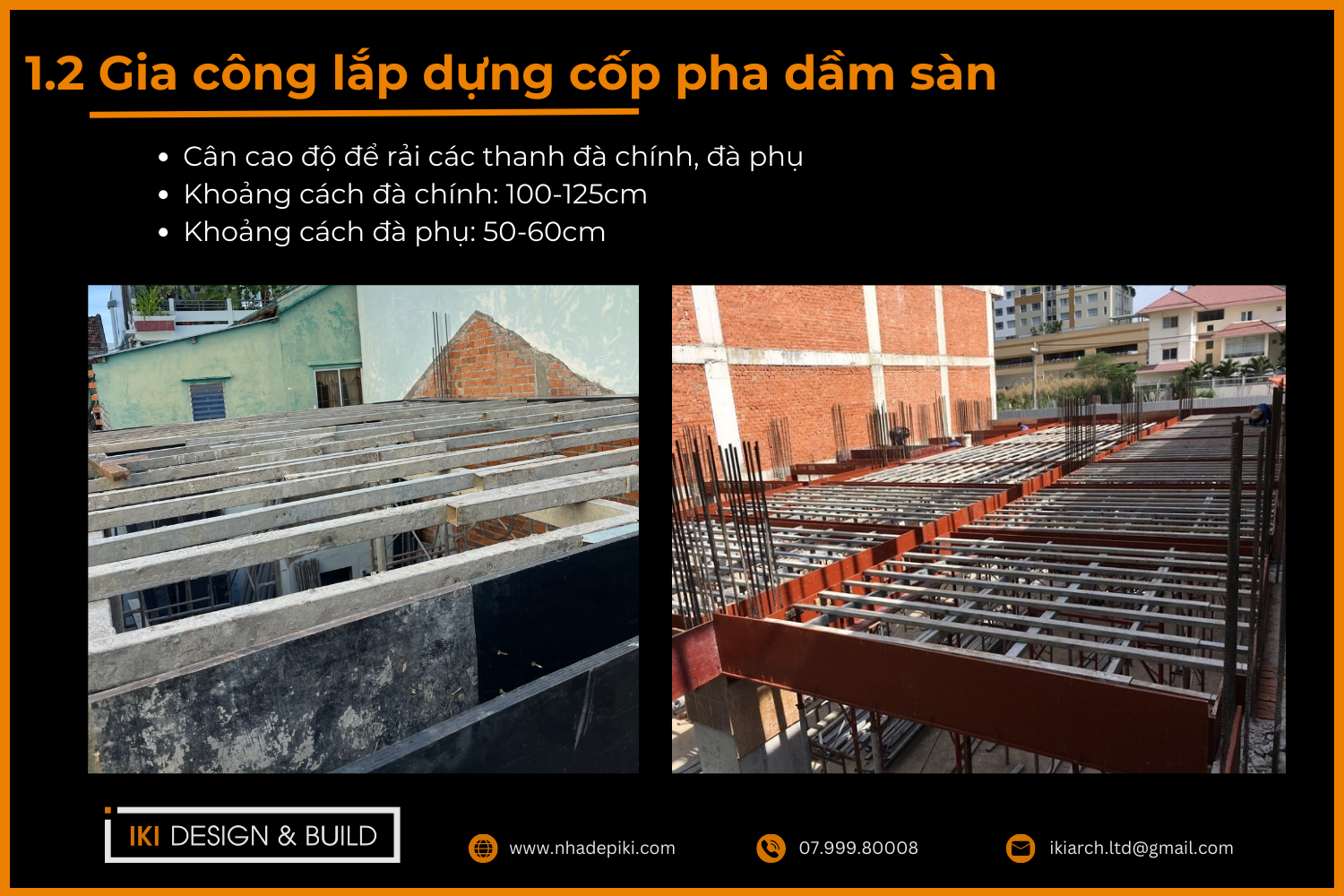

Lắp dựng cốp pha dầm sàn theo trình tự cốp pha đáy dầm, thành dầm rồi đến cốp pha sàn, sau đó điều chỉnh cao độ và kiểm tra độ phẳng trước khi lắp cốt thép. Cốp pha đáy dầm lắp trước để xác định cao độ đáy dầm, thành dầm cố định bằng thanh chống và giằng ngang để giữ đúng kích thước tiết diện, cốp pha sàn ghép nối tạo thành hệ liên kết thống nhất.
Trước khi chuyển sang cốt thép, đội thi công kiểm tra độ phẳng, kích thước và khe hở giữa các tấm cốp pha, vì cốp pha cong vênh sẽ kéo theo sai lệch hình dạng dầm sàn sau khi tháo dỡ.

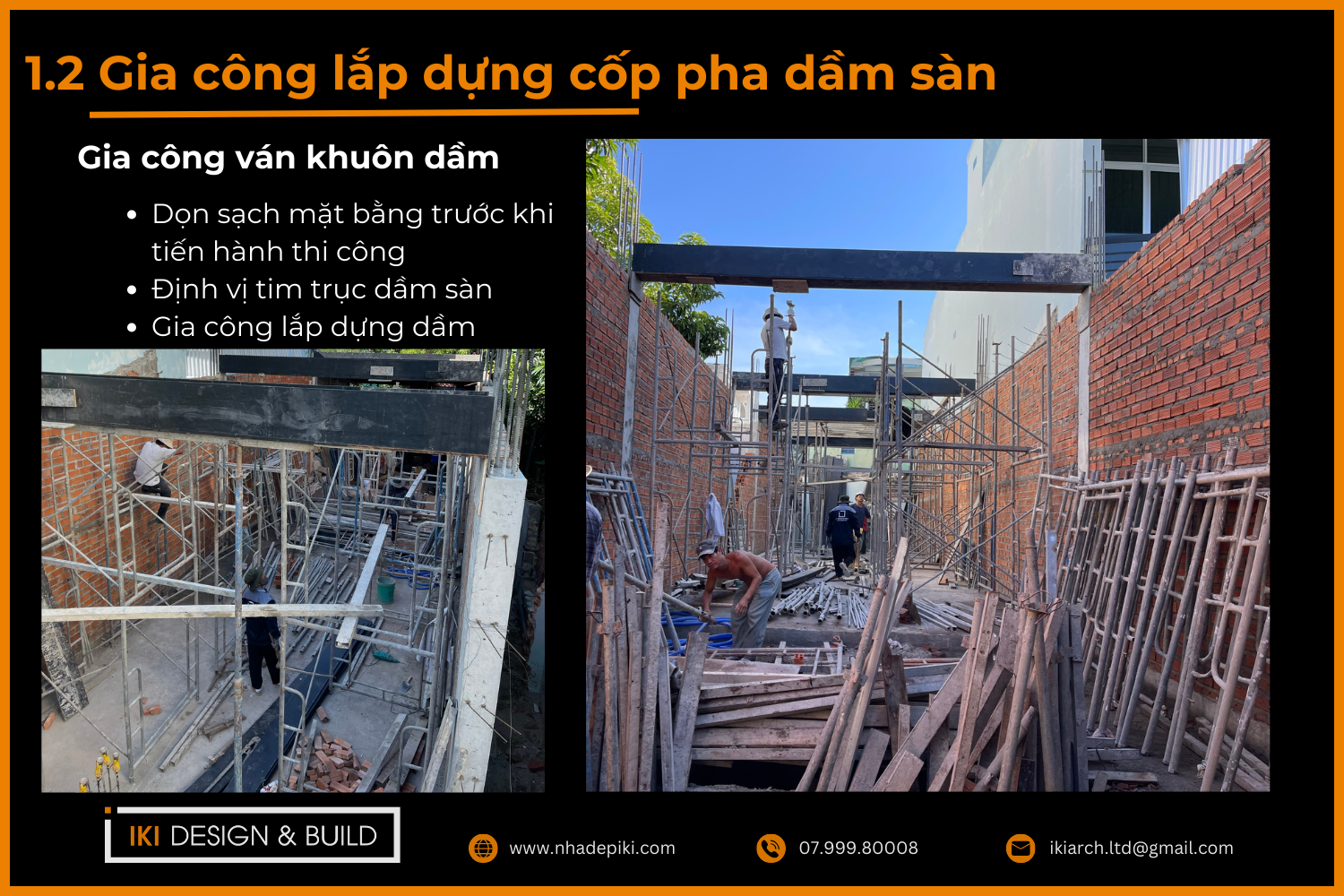

Gia công và lắp dựng cốp pha dầm sàn

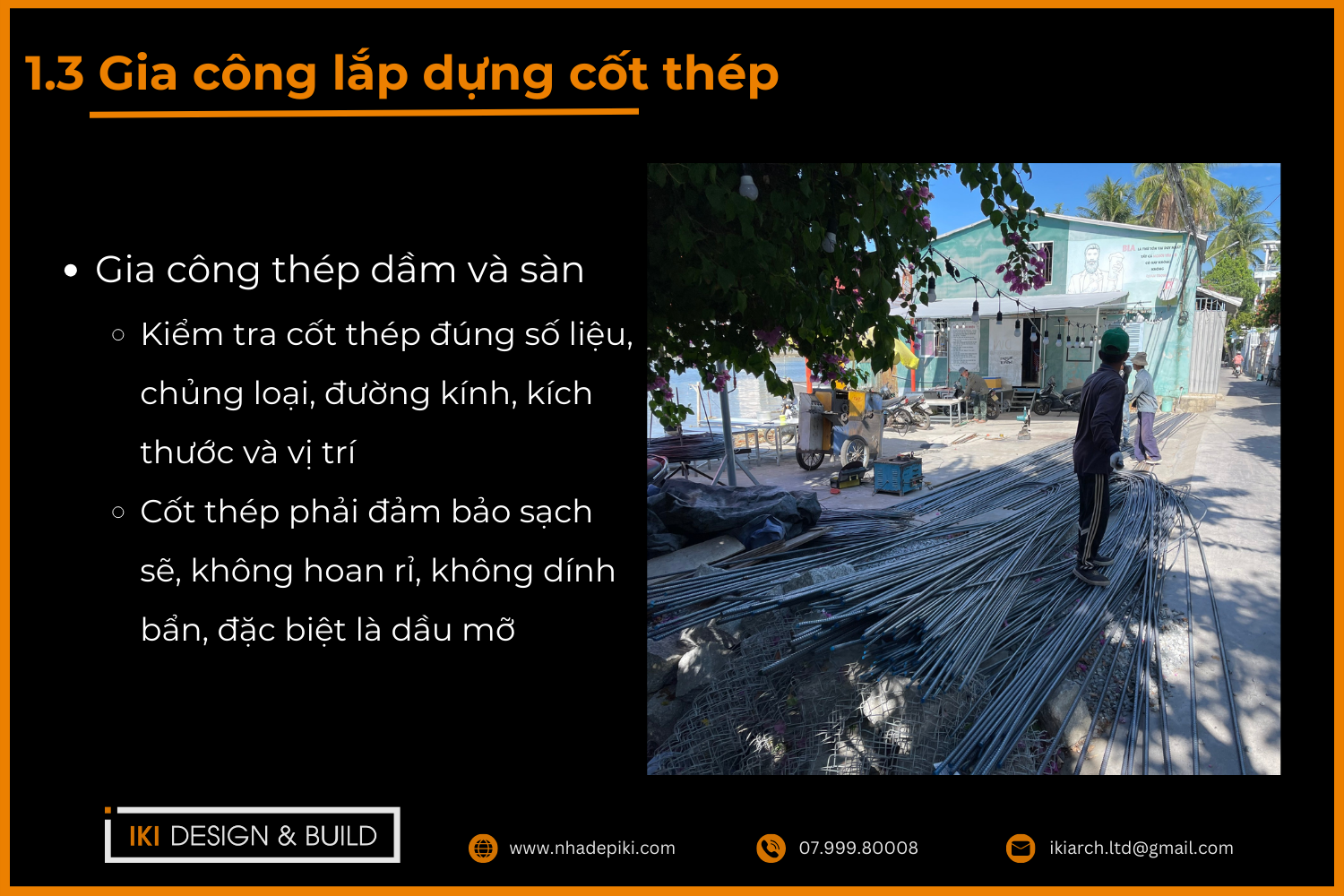

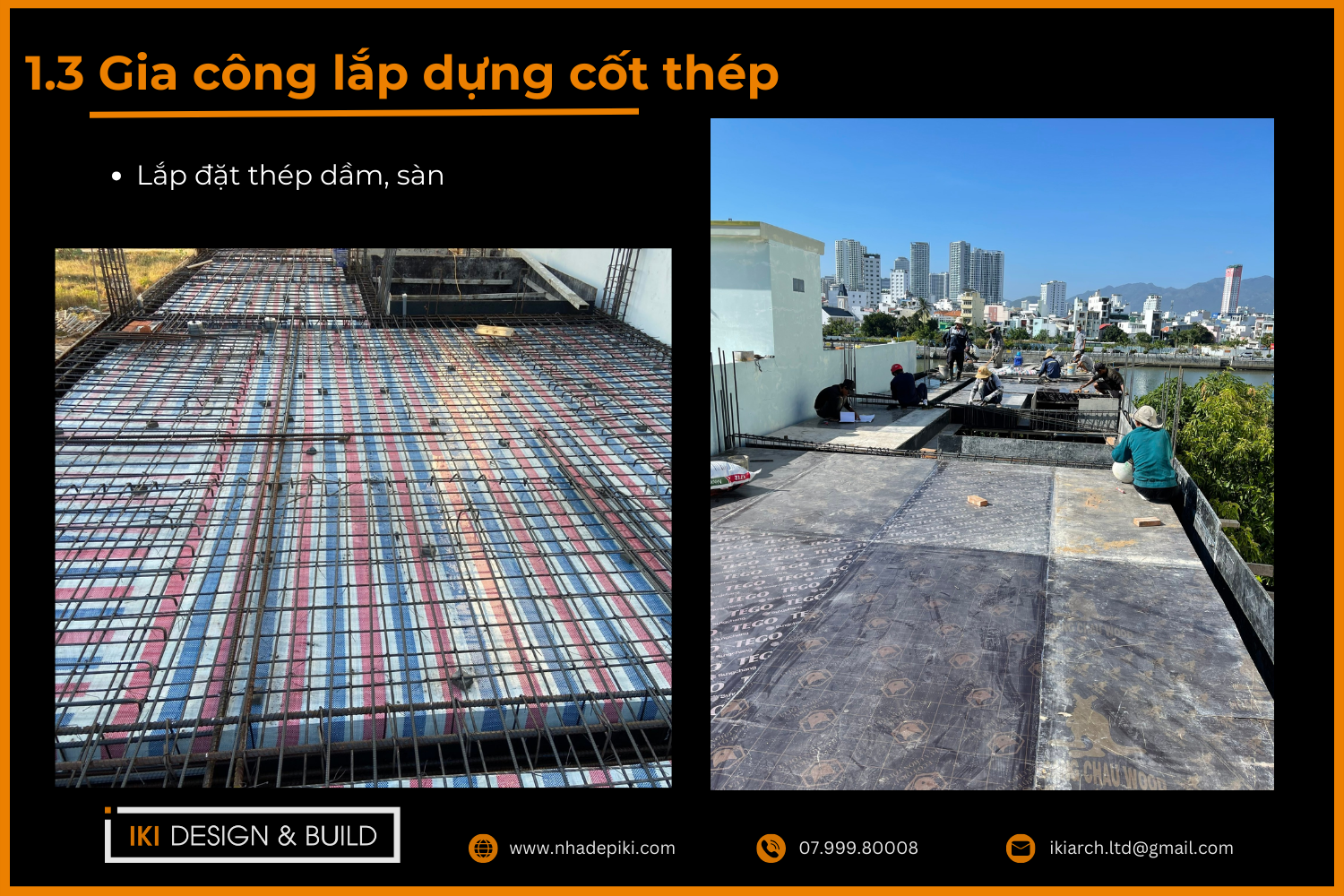

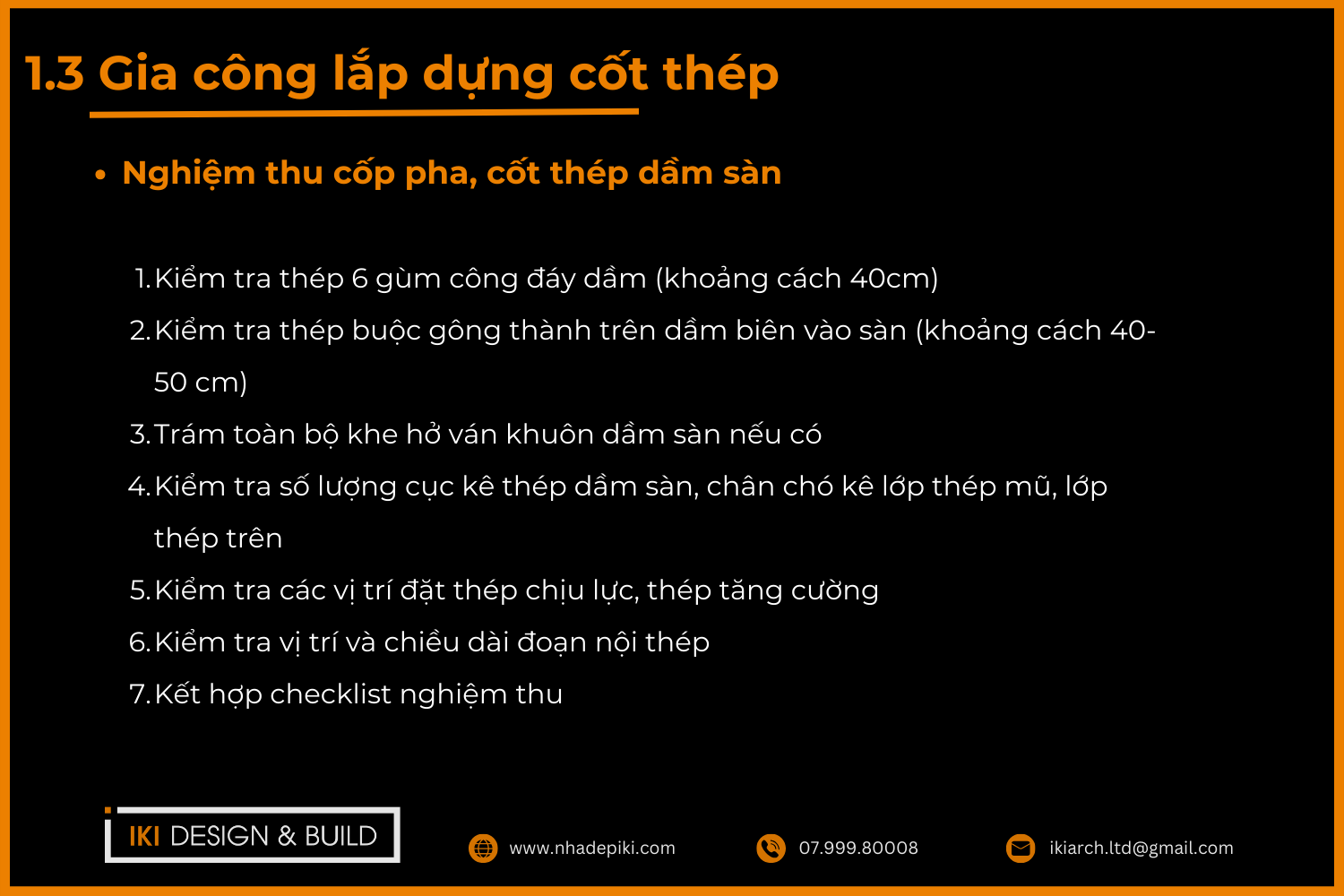

4. Gia công và lắp dựng cốt thép dầm sàn
Gia công và lắp dựng cốt thép dầm sàn thực hiện theo bản vẽ kết cấu, gồm lắp thép dầm trước, thép sàn sau. Thép được cắt uốn theo hình dạng, kích thước ghi trong bản vẽ, không tự ý thay đổi đường kính hay khoảng cách. Thép dầm gồm thép chịu lực dọc theo chiều dài dầm và thép đai chịu cắt, lắp trước khi đến thép sàn với hai lớp trên và dưới theo đúng khoảng cách bố trí.
Vị trí thép chịu lực, thép cấu tạo, thép tăng cường cùng chất lượng mối nối được kiểm tra kỹ. Con kê đặt xen kẽ dưới lớp thép để duy trì lớp bê tông bảo vệ, và cốt thép cần cố định chắc chắn để không bị xô lệch khi thi công phía trên.

Gia công và lắp dựng cốt thép dầm sàn

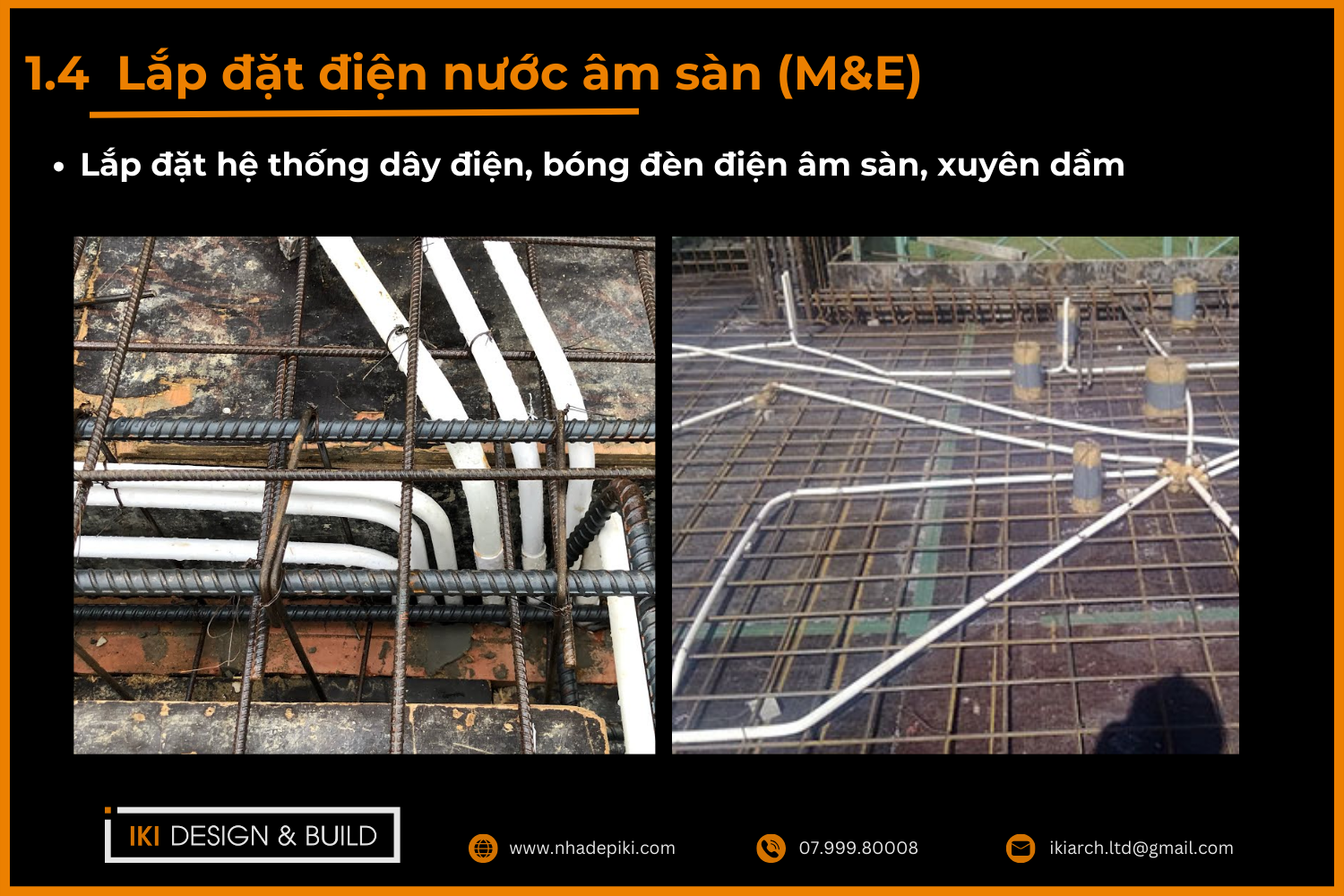

5. Lắp đặt điện nước âm sàn (M&E)

Lắp đặt điện nước âm sàn diễn ra sau khi cốt thép dầm sàn cơ bản hoàn thiện, trước khi đổ bê tông, đòi hỏi phối hợp chặt chẽ giữa đội kết cấu và đội M&E. Ống điện, hộp điện, đường ống kỹ thuật và các lỗ chờ được bố trí đúng vị trí theo bản vẽ M&E, tránh đi ngang vùng thép chịu lực chính.
Đội thi công không tự ý cắt hoặc uốn cốt thép để né đường ống, vì việc này làm giảm khả năng chịu lực dầm sàn. Đầu ống chờ được bịt kín để ngăn vữa xi măng lọt vào, và toàn bộ hệ thống M&E cần hoàn thành, kiểm tra kỹ trước khi bước sang nghiệm thu.

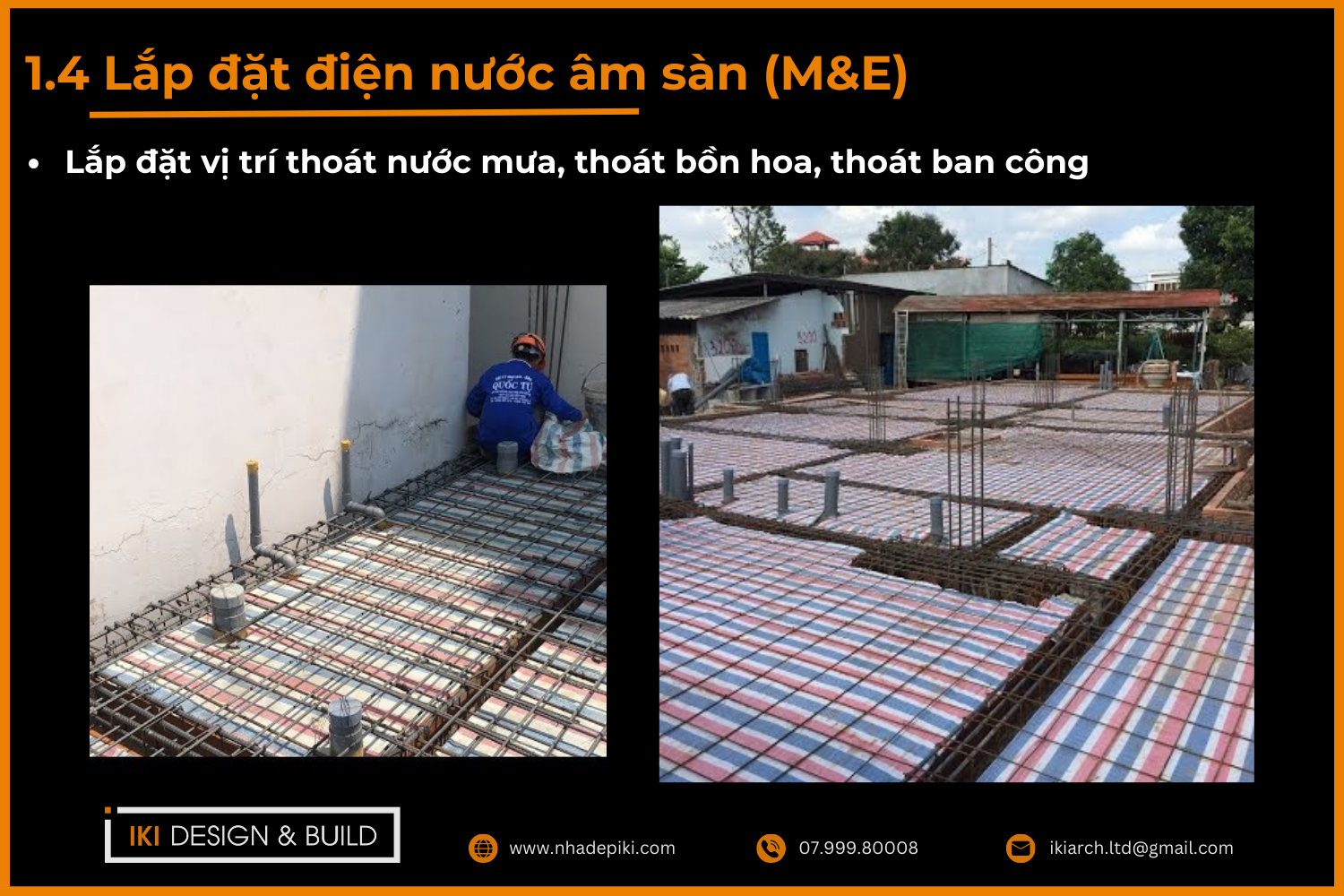

Lắp đặt điện nước âm sàn (M&E)
6. Nghiệm thu trước khi đổ bê tông
Nghiệm thu trước khi đổ bê tông kiểm tra toàn bộ cốp pha, hệ chống, cao độ, cốt thép, lớp bê tông bảo vệ và hệ thống M&E, chỉ đổ bê tông sau khi các hạng mục này đạt yêu cầu. Đây là bước kiểm soát quan trọng nhất, vì sai sót ở giai đoạn này khó khắc phục sau khi bê tông đông cứng.
Đội giám sát kiểm tra cao độ, kích thước dầm sàn so với bản vẽ, độ ổn định cốp pha và hệ chống, vị trí cùng số lượng cốt thép, độ dày lớp bê tông bảo vệ, tình trạng M&E và các vị trí chờ kỹ thuật. Nhà Đẹp IKI chỉ triển khai đổ bê tông khi toàn bộ hạng mục liên quan đã được xác nhận đạt yêu cầu.

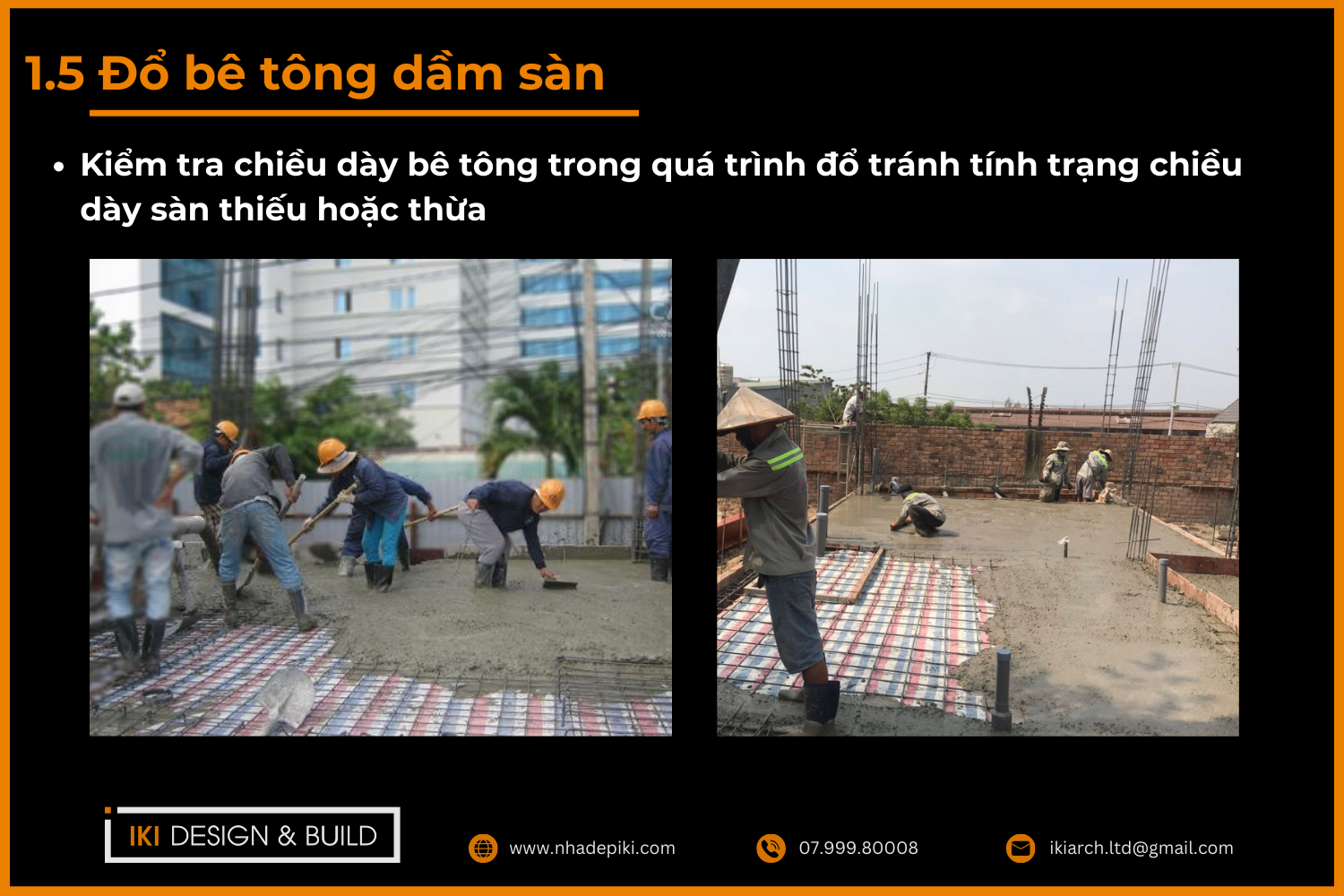

7. Đổ bê tông dầm sàn
Đổ bê tông dầm sàn được tổ chức theo trình tự hợp lý, kết hợp đầm bê tông đều tay và theo dõi liên tục cốp pha, cốt thép, hệ chống trong suốt quá trình đổ. Đội thi công chuẩn bị đầy đủ nhân lực, đầm dùi, đầm bàn trước khi tiếp nhận bê tông, kiểm tra sơ bộ trước khi đổ.

Đổ bê tông dầm sàn
Bê tông được đổ theo trình tự và phân khu phù hợp với phương án thi công, đảm bảo sự liên kết giữa dầm và sàn, đồng thời hạn chế phát sinh mạch ngừng không mong muốn.

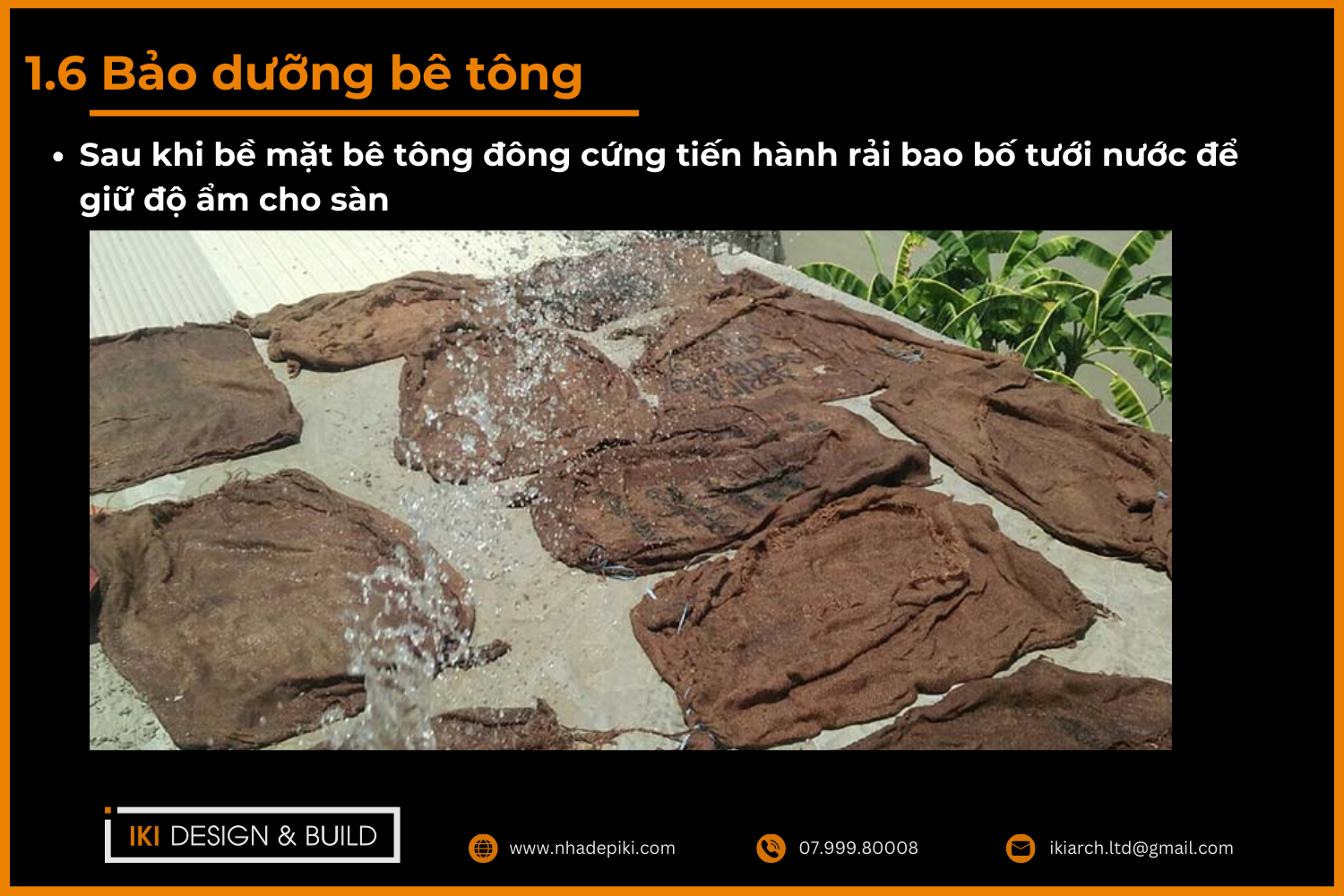

8. Bảo dưỡng bê tông
Bảo dưỡng bê tông sau khi đổ giúp duy trì độ ẩm cần thiết, hạn chế mất nước quá nhanh và giảm nguy cơ nứt bề mặt trong giai đoạn bê tông phát triển cường độ. Bê tông mới đổ cần che phủ, giữ ẩm để quá trình thủy hóa xi măng ổn định, tránh nứt chân chim do mất nước sớm dưới nắng hoặc gió.

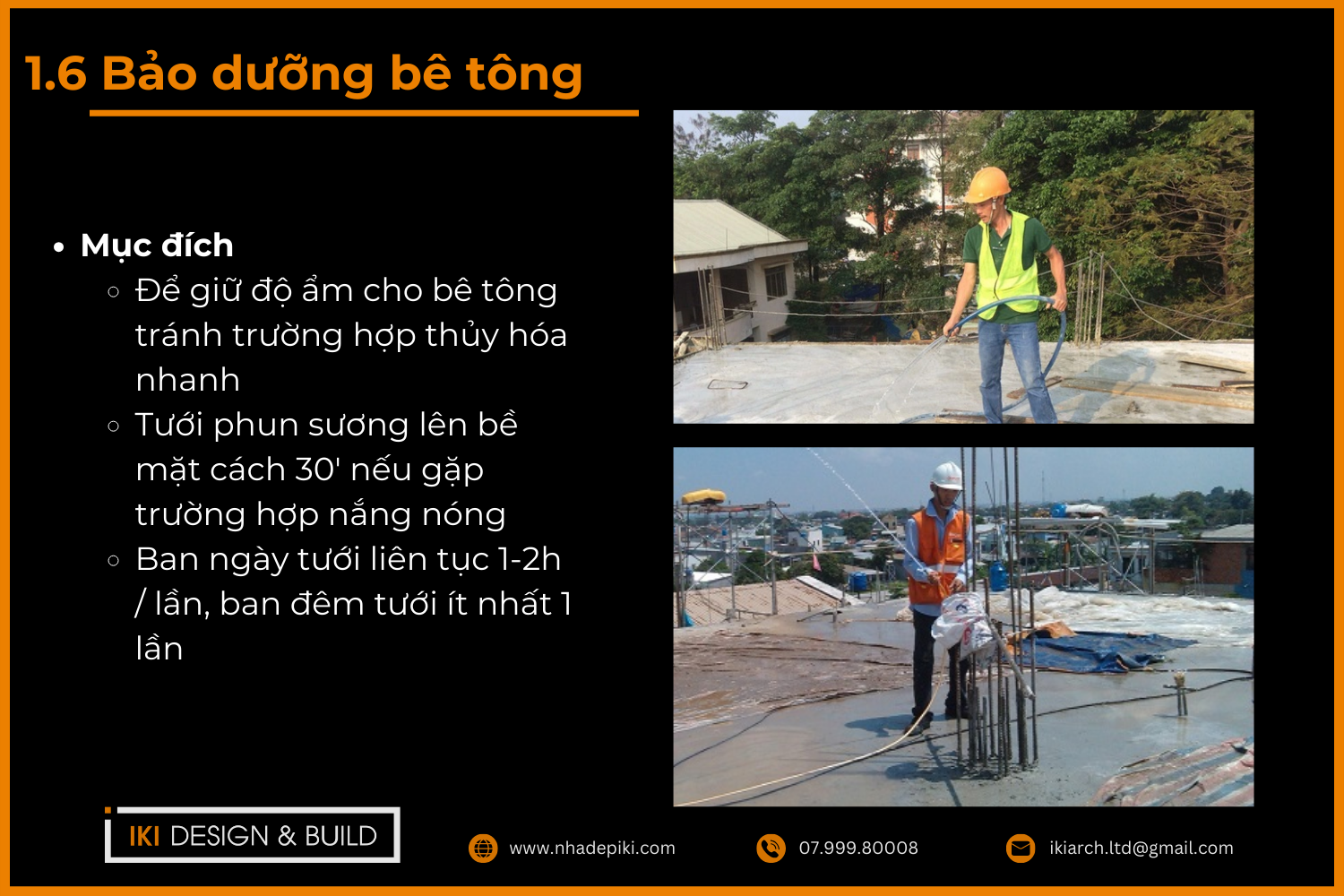

Bảo dưỡng bê tông
Tùy điều kiện thời tiết, đội thi công áp dụng che phủ bằng bạt, tưới nước định kỳ hoặc phương pháp bảo dưỡng phù hợp khác. Thời gian bảo dưỡng bê tông và tần suất thực hiện cần được xác định theo điều kiện thực tế tại công trình, nhằm duy trì độ ẩm cần thiết và hạn chế nguy cơ nứt sớm.
Những hạng mục cần kiểm tra khi thi công dầm sàn
Trước và trong quá trình thi công dầm sàn, cần kiểm tra kỹ từng hạng mục để đảm bảo kết cấu đúng thiết kế, ổn định và hạn chế phát sinh sửa chữa về sau. Các nội dung chính gồm:
- Tim trục và cao độ: Đảm bảo đúng vị trí, cao độ theo bản vẽ thiết kế.
- Giàn giáo, cây chống: Kiểm tra độ chắc chắn, ổn định và khả năng chịu tải.
- Cốp pha: Đúng kích thước, kín khít, hạn chế mất vữa khi đổ bê tông.
- Cốt thép dầm, sàn: Đúng vị trí, số lượng và được liên kết chắc chắn.
- Lớp bê tông bảo vệ: Bố trí con kê và duy trì khoảng cách theo yêu cầu kỹ thuật.
- Hệ thống M&E: Hoàn thiện điện, nước âm sàn và tránh xung đột với cốt thép.
- Lỗ mở và vị trí chờ: Xác định, đánh dấu đúng vị trí trước khi đổ bê tông.
- Vệ sinh bề mặt: Làm sạch cốp pha, loại bỏ rác và tạp chất.
- Đổ và đầm bê tông: Thực hiện đúng kỹ thuật, đảm bảo bê tông đặc chắc.
- Bảo dưỡng bê tông: Giữ ẩm phù hợp để hạn chế nứt và đảm bảo chất lượng kết cấu.
Một số lưu ý khi thi công dầm sàn
Thi công dầm sàn cần tuân thủ đúng bản vẽ và kỹ thuật để đảm bảo khả năng chịu lực, hạn chế nứt, võng và các sai sót về sau. Một số điểm quan trọng cần lưu ý gồm:
- Đúng bản vẽ cốt thép: Không tự ý thay đổi vị trí, số lượng hoặc kích thước thép.
- Kiểm soát cao độ cốp pha: Đảm bảo dầm sàn đúng kích thước và cao độ thiết kế.
- Gia cố hệ cây chống: Đặc biệt chú ý khu vực nhịp lớn và vị trí chịu tải cao.
- Hạn chế giẫm lên thép sàn: Tránh làm xô lệch hoặc biến dạng cốt thép.
- Kiểm tra hệ thống M&E: Hoàn thiện đường điện, nước và kỹ thuật trước khi đổ bê tông.
- Vệ sinh cốp pha: Loại bỏ bụi bẩn, rác và vật liệu thừa trước khi thi công.
- Theo dõi khi đổ bê tông: Kịp thời phát hiện cốp pha, cây chống bị lệch hoặc mất ổn định.
- Đầm bê tông kỹ: Đầm đều, nhất là tại góc và vị trí giao giữa dầm với sàn.
- Bảo dưỡng đúng cách: Giữ ẩm sau khi đổ để hạn chế bê tông mất nước và nứt sớm.
- Đảm bảo an toàn: Trang bị bảo hộ và tuân thủ quy trình an toàn trong suốt quá trình thi công.

Một số lưu ý khi thi công dầm sàn
Hình ảnh thực tế thi công dầm sàn tại IKI Design
Hình ảnh thực tế dưới đây minh họa các công đoạn trong quy trình thi công dầm sàn, sắp xếp theo trình tự từ lắp cốp pha, gia công cốt thép, lắp M&E đến kiểm tra trước khi đổ bê tông.

Cốp pha đáy dầm và thành dầm được lắp đúng cao độ trước khi chuyển sang công đoạn cốt thép

Thép dầm và thép sàn lắp theo bản vẽ kết cấu, có con kê duy trì lớp bê tông bảo vệ

Ống điện và đường ống kỹ thuật được cố định gọn gàng, không ảnh hưởng đến cốt thép chịu lực

Đội giám sát kiểm tra cao độ, cốt thép và hệ thống M&E trước khi cho phép đổ bê tông
Nếu bạn đang chuẩn bị xây nhà và muốn kiểm soát chất lượng kết cấu ngay từ giai đoạn thi công, IKI Design có thể đồng hành từ khâu chuẩn bị, thi công móng khung và tường, kiểm tra cốp pha, cốt thép, M&E đến nghiệm thu và đổ bê tông. Với kinh nghiệm quản lý thi công tại Nha Trang, đội ngũ kỹ thuật kiểm tra trực tiếp tại công trình theo hồ sơ thiết kế và điều kiện thực tế, giúp hạn chế sai lệch trong quá trình thi công.
Liên hệ IKI Design qua hotline 0799 980 008 hoặc email ikiarch.ltd@gmail.com để được tư vấn phương án phù hợp.
Câu hỏi thường gặp về thi công dầm sàn
Quy trình thi công dầm sàn gồm những bước nào?
Quy trình thi công dầm sàn gồm 8 bước: chuẩn bị, lắp dựng giàn giáo, lắp dựng cốp pha, lắp dựng cốt thép, lắp đặt điện nước âm sàn, nghiệm thu, đổ bê tông và bảo dưỡng bê tông, thực hiện tuần tự, bước sau chỉ triển khai khi bước trước đạt yêu cầu kỹ thuật.
Khi nào nghiệm thu cốp pha và cốt thép dầm sàn?
Nghiệm thu cốp pha và cốt thép dầm sàn được thực hiện sau khi các công đoạn này cơ bản hoàn thành, trước khi đổ bê tông. Đội giám sát kiểm tra cao độ, kích thước, độ ổn định cốp pha, vị trí cùng số lượng cốt thép, lớp bê tông bảo vệ và hệ thống M&E âm sàn trước khi cho phép đổ bê tông.
Khi nào lắp đặt M&E âm sàn?
M&E âm sàn được lắp đặt sau khi cốt thép dầm sàn cơ bản hoàn thiện và trước khi đổ bê tông, theo đúng vị trí bản vẽ thi công. Đội kết cấu và đội M&E cần phối hợp chặt chẽ, không tự ý cắt hoặc thay đổi cốt thép để chạy đường ống vì làm giảm khả năng chịu lực dầm sàn.
