Quy trình thiết kế và thi công nội thất tại IKI Design & Build: từ khảo sát đến bảo hành
Quy trình thiết kế thi công nội thất tại IKI gồm 9 bước, chia hai giai đoạn: thiết kế (bước 1–3), rồi sản xuất và thi công (bước 4–9). Phần nội thất thường mất khoảng 1–2 tháng, tuỳ công trình. Đồ gỗ do xưởng IKI làm, và giám sát IKI kiểm theo bộ tiêu chí nội thất gỗ, tủ gồm 50 mục, trong đó có 11 điểm dừng.
Ở mỗi bước, bài này ghi rõ IKI làm gì, anh chị cần làm gì, và anh chị nhận được gì khi bước đó xong.

Quy trình thiết kế thi công nội thất gồm những bước nào?
Quy trình gồm 9 bước. Ba bước đầu là thiết kế. Sáu bước sau là sản xuất, lắp đặt, hoàn thiện, nghiệm thu và bảo trì.
| Bước | IKI làm gì | Anh chị làm gì | Anh chị nhận được |
|---|---|---|---|
| 1. Tiếp nhận thông tin | Nghe nhu cầu, phong cách, quy mô, ngân sách | Kể mong muốn, gửi ảnh tham khảo nếu có | Định hướng ban đầu cho không gian |
| 2. Khảo sát | Đo đạc hiện trạng, thống nhất tiến độ | Hẹn lịch đo, ký hợp đồng thiết kế | Số đo thực tế, hợp đồng, tiến độ |
| 3. Triển khai bản vẽ kỹ thuật | Concept mặt bằng, phối cảnh 3D, hồ sơ kỹ thuật | Góp ý, duyệt từng phương án | Bộ 3D đã duyệt, bản vẽ nội thất chi tiết |
| 4. Thi công sản xuất lắp đặt | Chốt vật liệu, sản xuất ở xưởng, đóng gói, lắp đặt | Duyệt mẫu màu, vân, vật liệu | Đồ gỗ đúng mẫu đã duyệt, lắp tại nhà |
| 5. Hoàn thiện sản phẩm nội thất | Xử lý khu chậu rửa, bếp, khe tiếp giáp, bề mặt | — | Tủ được bảo vệ ở chỗ gần nước |
| 6. Kiểm tra và điều chỉnh | Thử cánh, ray, phụ kiện; chỉnh khe | — | Cánh, ngăn kéo vận hành êm |
| 7. Nghiệm thu nội bộ | Tự chấm từng tiêu chí, đóng hết lỗi | — | Danh sách lỗi đã xử lý xong |
| 8. Nghiệm thu bàn giao khách hàng | Mời anh chị nghiệm thu, giao hồ sơ | Đi kiểm cùng IKI, nhận bàn giao | Hồ sơ vật liệu, phụ kiện, hướng dẫn bảo trì, phiếu bảo hành |
| 9. Giai đoạn bảo trì công trình | Bảo hành đồ gỗ 12 tháng | Liên hệ IKI khi cần bảo hành | Hỗ trợ trong thời hạn bảo hành |
Ở giai đoạn thiết kế, từng bước diễn ra thế nào?
Giai đoạn 1: thiết kế nội thất (bước 1–3)
Quy trình thiết kế nội thất của IKI đi từ nhu cầu của anh chị đến một bộ bản vẽ đủ chi tiết để xưởng làm theo.
Bước 1. Tiếp nhận thông tin
IKI trao đổi với anh chị để nắm nhu cầu, phong cách mong muốn, quy mô công trình và ngân sách dự kiến. Hai bên cũng bàn trước các yếu tố công năng, phong thuỷ, vật liệu và màu sắc.
Để buổi trao đổi đi nhanh, anh chị có thể chuẩn bị:
- bản vẽ nhà hoặc mặt bằng căn hộ, nếu đã có;
- ảnh những không gian anh chị thích;
- số người ở và thói quen sinh hoạt của gia đình;
- ngân sách dự kiến cho phần nội thất.
Anh chị nhận được: định hướng ban đầu cho không gian, trước khi IKI đến khảo sát.

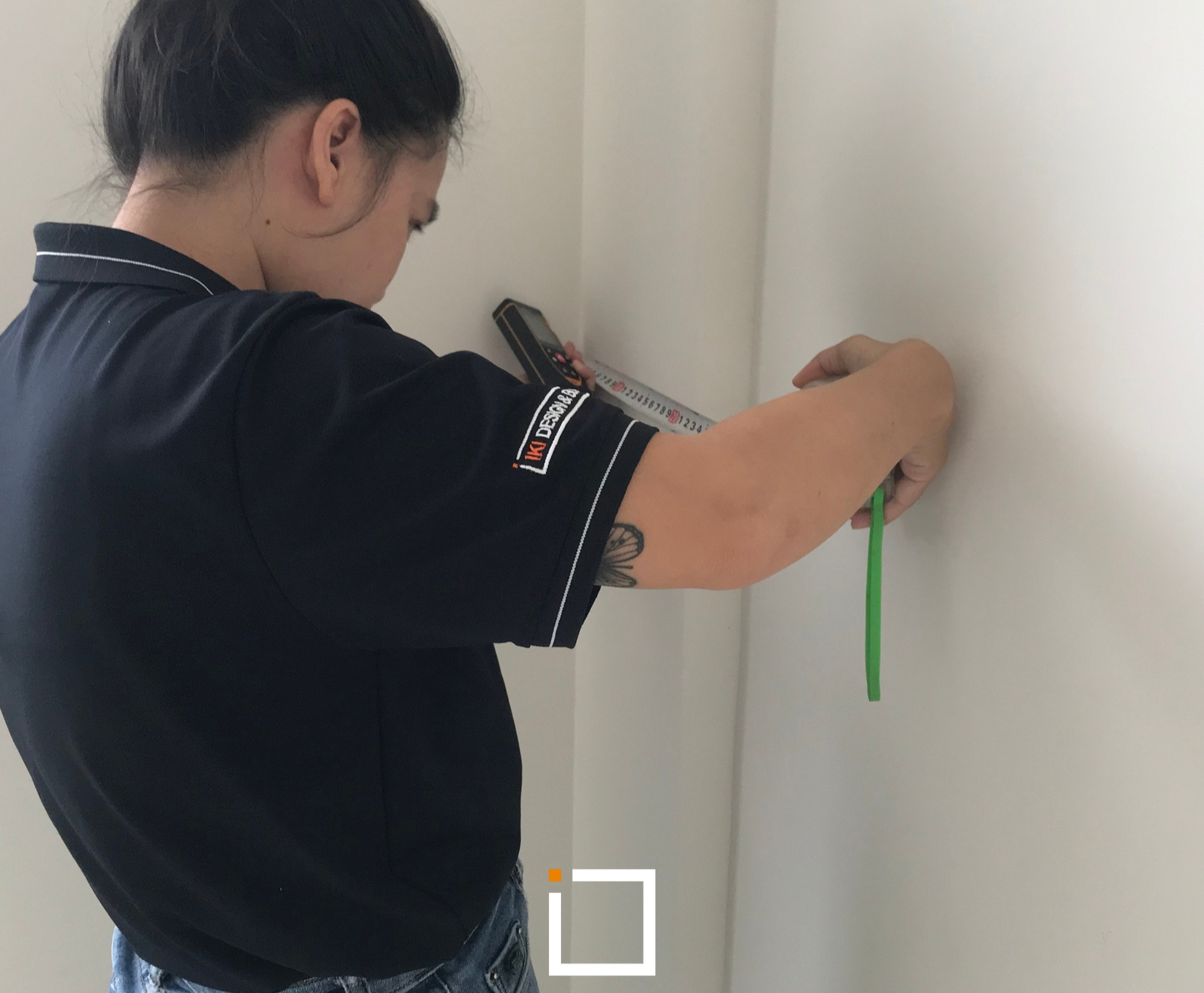

Bước 2. Khảo sát
IKI đến khảo sát hiện trạng và đo đạc chi tiết công trình. Với nội thất, số đo này là gốc của kích thước từng module tủ, khoảng chờ thiết bị, vị trí ổ cắm và đường nước.
Sau khảo sát, hai bên thống nhất quy trình làm việc, tiến độ, tạm ứng phí thiết kế rồi ký hợp đồng thiết kế.

Anh chị nhận được: hợp đồng thiết kế và tiến độ từng mốc.
Bước 3. Triển khai bản vẽ kỹ thuật
Bước này có ba phần, đi từ ý tưởng tới bản vẽ đủ để sản xuất.
Concept mặt bằng công năng. Kiến trúc sư đề xuất phương án bố trí mặt bằng theo nhu cầu và phong cách anh chị đã chọn, rồi trao đổi trực tiếp để chỉnh. Phương án sơ bộ được chỉnh không quá 3 lần, để chốt hướng đi trước khi làm chi tiết.
Phối cảnh 3D từng phòng. Từ concept đã duyệt, IKI dựng phối cảnh 3D nội thất các phòng, kèm đề xuất vật liệu, màu sắc, ánh sáng. Anh chị có tối đa 3 lần chỉnh sửa trực tiếp cùng người thiết kế nội thất.

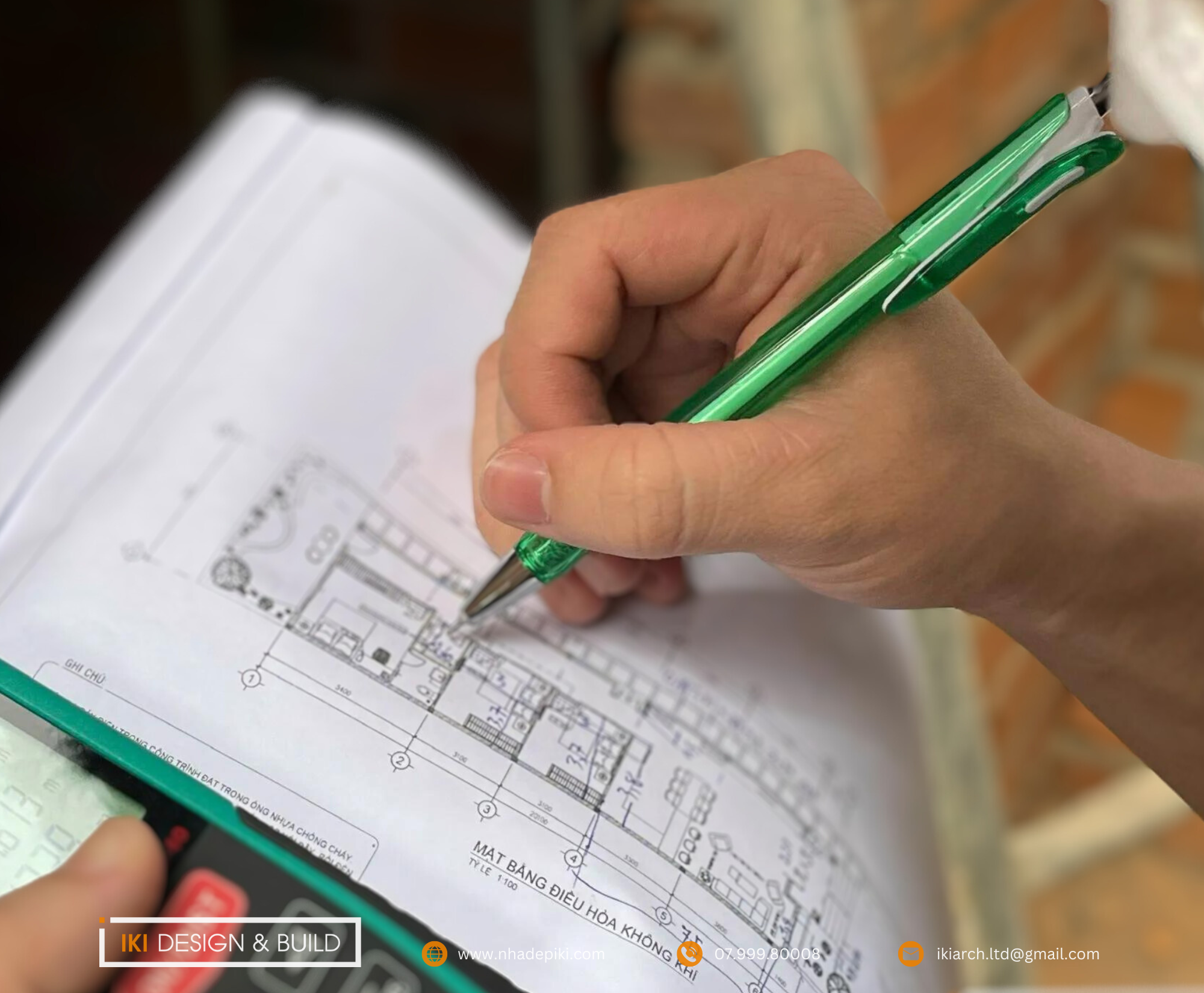

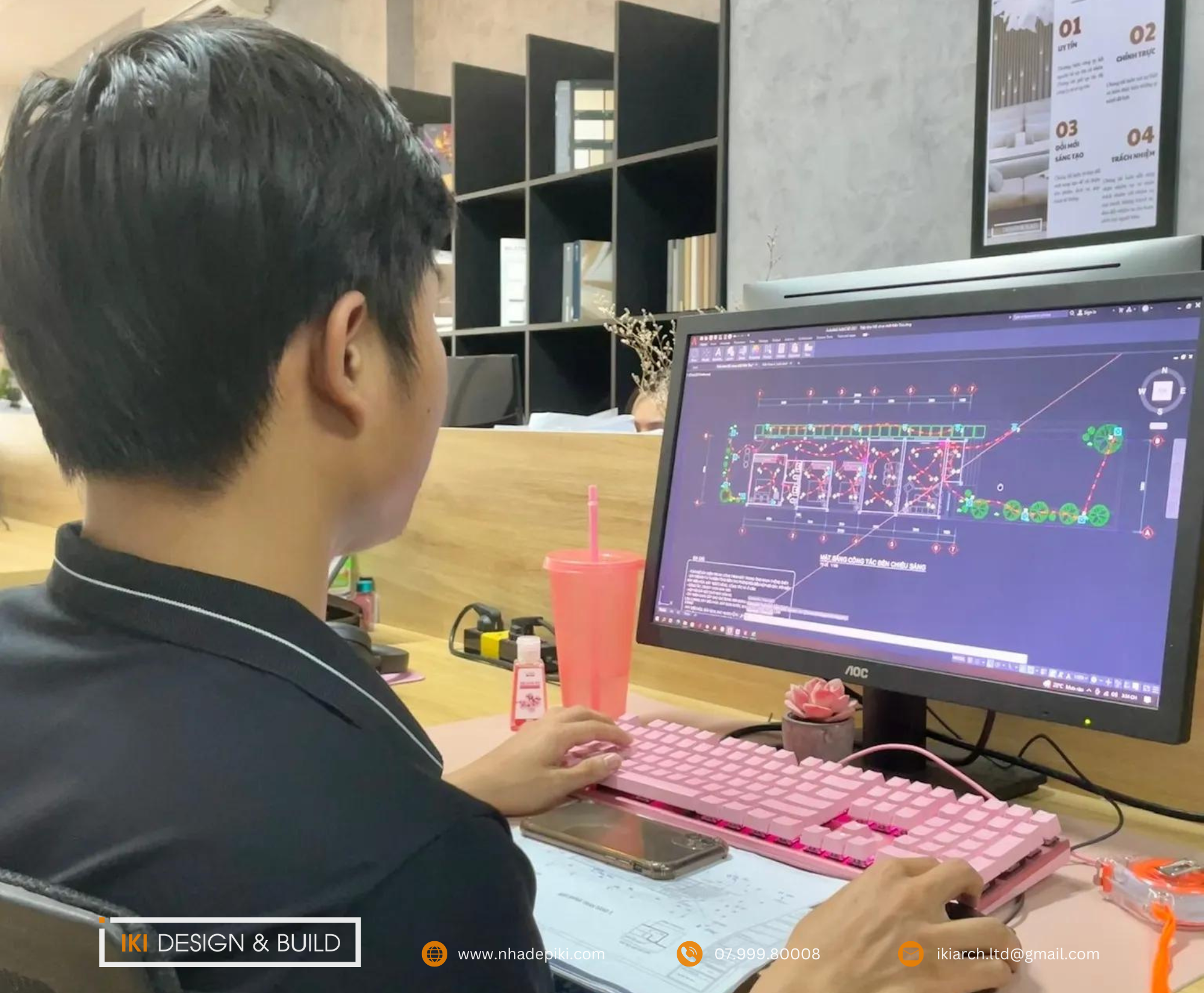

Hồ sơ kỹ thuật. Sau khi 3D được duyệt, IKI triển khai bản vẽ nội thất chi tiết: đồ gỗ, trần, tường, sàn, cửa, vách trang trí. Bộ bản vẽ triển khai có thống kê kích thước và mã từng module. Xưởng sản xuất theo bộ này, và giám sát cũng dùng nó để nghiệm thu về sau.

Anh chị nhận được: bộ phối cảnh 3D đã duyệt và bản vẽ nội thất chi tiết.
Sau khi chốt bản vẽ, đồ nội thất được làm và lắp thế nào?
Giai đoạn 2: sản xuất và thi công nội thất (bước 4–9)
Quy trình thi công nội thất của IKI có 6 bước, từ chốt vật liệu đến bảo trì. Ở mỗi bước, giám sát kiểm theo bộ tiêu chí nội thất gỗ, tủ và chấm “Đạt” hoặc “Cần sửa”. Mục nào là điểm dừng thì phải đạt mới được che khuất, xuất xưởng hoặc làm bước tiếp theo.
Nội thất gỗ không có một dung sai chung cho mọi món. Số đo lấy theo bản vẽ triển khai, mẫu đã ký và hướng dẫn của hãng phụ kiện.
Bước 4. Thi công sản xuất lắp đặt
Đây là bước dài nhất trong các bước thi công nội thất, gồm bốn phần.
Chốt vật liệu. IKI tư vấn chọn vật liệu theo bản vẽ:
- loại ván hoặc gỗ: MDF, HDF, plywood, ván dăm hay gỗ tự nhiên;
- bề mặt phủ: veneer, laminate hay melamine;
- màu, vân, độ bóng và chi tiết cạnh.
Mẫu màu, vân được đối chiếu dưới ánh sáng chuẩn của dự án, rồi lập mẫu chuẩn ký xác nhận. Mẫu màu, vân và loại ván đều là điểm dừng. IKI cũng xác định trước những chỗ ẩm, sát nước, gần nhiệt như chậu rửa, bếp, tường ẩm để chọn cách bảo vệ.
Sản xuất tại xưởng. Đồ gỗ được làm tại xưởng IKI ở QL1A, Đắc Lộc, Bắc Nha Trang. Theo hồ sơ năng lực nội thất của IKI, các công đoạn sản xuất gồm gia công gỗ, gia công kim loại, sơn tĩnh điện, sơn PU, bọc nệm, kiểm soát chất lượng và đóng gói. Ở xưởng, giám sát kiểm:
- kích thước từng chi tiết theo bản vẽ gia công; đo hai đường chéo để kiểm độ vuông;
- cạnh dán kín, đều, không hở keo; mép không sứt mẻ, không cháy cạnh;
- lỗ khoan, rãnh đúng vị trí phụ kiện; mỗi module có nhãn để truy xuất;
- liên kết thùng tủ (cam, chốt, vít, keo) đúng cấu tạo đã duyệt, kiểm trước khi che kín (điểm dừng);
- cạnh cắt, đường khoan ở vùng có nguy cơ ẩm được bịt kín (điểm dừng);
- bản lề, ray, tay nắm đúng mã; phụ kiện nâng hạ, cửa lùa thử chu kỳ theo hướng dẫn hãng (điểm dừng).
Đóng gói, vận chuyển. Từng module được đóng gói chống xước, chống ẩm, chống va đập. Khi giao, giám sát kiểm kiện hàng, góc và cạnh.

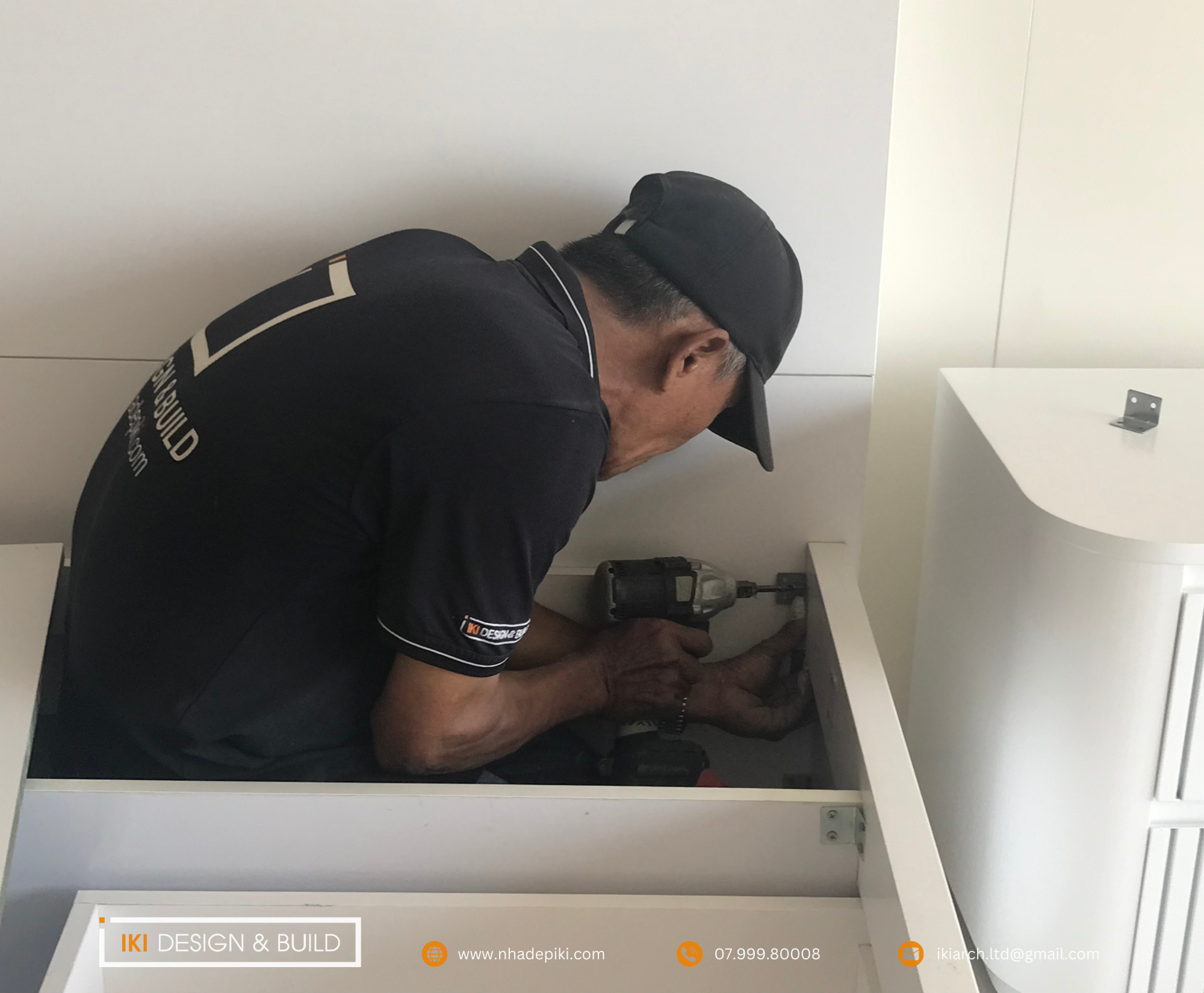

Lắp đặt. Trước khi lắp, giám sát kiểm mặt bằng đã khô, sạch, phần hoàn thiện ướt đủ điều kiện (điểm dừng). Kích thước thực tế được đo lại so với module, và vị trí dây điện, ống nước âm tường phải được xác định trước khi khoan (điểm dừng). Trong lúc lắp:
- tủ treo được neo vào nền kết cấu đủ chịu lực (điểm dừng);
- tủ cao có biện pháp chống lật (điểm dừng);
- cao độ, độ đứng, độ phẳng tuyến tủ được đo bằng laser hoặc nivo, thước 2 m;
- không khoan xuyên ống nước, dây điện, không cản việc bảo trì van, hộp điện;
- bề mặt dễ xước được dán phim, lót bảo vệ.


Anh chị nhận được: đồ gỗ đúng mẫu đã duyệt, được lắp chắc chắn tại nhà.
Bước 5. Hoàn thiện sản phẩm nội thất
Lắp xong, IKI xử lý các chi tiết ở chỗ gần nước và thiết bị, nơi đồ gỗ dễ hỏng nhất:
- cạnh cắt mặt tủ ở chậu rửa được bịt kín trước khi lắp chậu (điểm dừng);
- khoang chậu rửa, chân tủ bếp và chỗ đi ống có giải pháp chống ẩm;
- chân tủ, bệ không đặt gỗ trực tiếp lên chỗ đọng nước;
- mặt đá, bếp, máy rửa bát, lò, máy hút mùi chừa khoảng hở theo hãng thiết bị;
- khe tiếp giáp được xử lý để không giữ nước làm ẩm ván.
Sau đó giám sát xem màu, vân, độ bóng có đồng nhất với mẫu đã duyệt không. Khuyết tật được soi bằng ánh sáng xiên, ghi vị trí và kích thước. Tủ được vệ sinh sạch bụi, keo, mạt gỗ.

Anh chị nhận được: tủ bếp, tủ lavabo được bảo vệ ở chỗ gần nước, bề mặt đúng mẫu.
Bước 6. Kiểm tra và điều chỉnh
Giám sát thử toàn bộ cánh, ray, thiết bị và các điểm tiếp giáp theo kịch bản nghiệm thu, có quay video đại diện.
- Cánh đóng mở trơn, không cạ, không tự bật nếu thiết kế không có.
- Ngăn kéo ra vào êm, không tuột, không nghiêng.
- Khe cánh được đo ở trên, giữa, dưới và phải đều trong giới hạn mẫu đã duyệt.
- Phụ kiện cửa và ray không va vào ổ điện, đường nước.
Chỗ nào chưa đạt thì chỉnh, rồi thử lại.
Anh chị nhận được: cánh tủ, ngăn kéo vận hành êm từ ngày đầu sử dụng.
Bước 7. Nghiệm thu nội bộ
Trước khi mời anh chị nghiệm thu, IKI tự chấm từng mục trong bộ tiêu chí nội thất gỗ, tủ. Mục cuối cùng của bộ là một điểm dừng: phải đóng hết các mục “Cần sửa”, hoặc có chấp thuận xử lý ngoại lệ của Trưởng phòng Thi công, mới được bàn giao.
Với những chỗ sẽ bị che như liên kết thùng tủ, neo tủ treo, giám sát phải chụp ảnh trước khi che. Bộ nội thất gỗ, tủ là một trong 17 bộ của Tiêu chuẩn nghiệm thu thi công nhà: 108 điểm dừng của IKI.

Anh chị nhận được: đồ nội thất đã được IKI kiểm và sửa xong trước buổi nghiệm thu.
Bước 8. Nghiệm thu bàn giao khách hàng
Sau nghiệm thu nội bộ, IKI mời anh chị nghiệm thu sản phẩm và bàn giao. Khi bàn giao, anh chị nhận hồ sơ vật liệu, phụ kiện, hướng dẫn bảo trì và phiếu bảo hành. Giám sát đối chiếu danh mục hồ sơ và mã thiết bị trước khi giao.
Anh chị nhận được: bộ hồ sơ bàn giao để dùng khi bảo trì, bảo hành về sau.
Bước 9. Giai đoạn bảo trì công trình
Đồ gỗ nội thất do xưởng IKI làm được bảo hành 12 tháng. Mức bảo hành cho các hạng mục khác của ngôi nhà ghi ở trang CHÍNH SÁCH BẢO HÀNH – BẢO TRÌ.
Cả quy trình mất bao lâu?
Thiết kế thi công nội thất mất bao lâu?
Theo IKI, quy trình thiết kế thi công nội thất thường mất khoảng 1–2 tháng, tính từ ký hợp đồng đến nhận bàn giao. Thời gian thực tế phụ thuộc diện tích, số hạng mục và vật liệu anh chị chọn.
Với hợp đồng thiết kế trọn gói (cả kiến trúc lẫn nội thất), tài liệu quy trình của IKI ghi các mốc sau:
| Việc | Thời gian |
|---|---|
| Thống nhất phạm vi, ký hợp đồng thiết kế | 2 ngày |
| Ý tưởng mặt bằng công năng, bàn giao lần 1 | 7 ngày |
| Ý tưởng phối cảnh nội thất, bàn giao lần 1 | 15 ngày |
| Chỉnh sửa theo góp ý (tối đa 3 lần) | 5 ngày |
| Triển khai hồ sơ kỹ thuật chi tiết | 12 ngày |
Tiến độ cụ thể của công trình được hai bên thống nhất khi ký hợp đồng.
Thiết kế và thi công nội thất cùng IKI
Khi IKI nhận cả thiết kế lẫn thi công, hồ sơ của đội thiết kế được nối thẳng sang đội thi công. Nhờ vậy, quy trình thiết kế và thi công nội thất đi liền một mạch từ bản vẽ tới xưởng rồi tới công trình.
Nếu anh chị đang tìm hiểu từng hạng mục, các trang dưới đây đi sâu hơn:
- Thiết kế nội thất Nha Trang với quy trình & báo giá minh bạch
- Thi công nội thất gỗ công nghiệp Nha Trang báo giá tại xưởng
- Thi công nội thất gỗ tự nhiên Nha Trang: Minh bạch & chuyên nghiệp
- Thi công tủ bếp Nha Trang: Báo giá, chất liệu chống ẩm biển & quy trình chuẩn 2026
- Thiết kế cải tạo nội thất Nha Trang với quy trình minh bạch
Chi phí phụ thuộc diện tích, hạng mục và vật liệu anh chị chọn. Liên hệ IKI để nhận báo giá tốt nhất ở thời điểm hiện tại, hoặc xem thêm Bảng Giá.
Liên hệ IKI Design & Build
- Văn phòng Nha Trang: 44/24 Nguyễn Bỉnh Khiêm, Phường Nha Trang, tỉnh Khánh Hòa
- Xưởng sản xuất: QL1A, Đắc Lộc, Bắc Nha Trang
- Điện thoại / Zalo: 0799 980 008
- Email: ikiarch.ltd@gmail.com
