Quy trình thi công xây tô đúng kỹ thuật gồm các công đoạn từ chuẩn bị, xây tường, bảo dưỡng, nghiệm thu đến tô và hoàn thiện bề mặt. Mỗi bước cần được kiểm soát chặt về vật liệu, độ thẳng, độ phẳng, mạch vữa và khả năng liên kết với kết cấu để hạn chế nứt, bong tróc sau khi hoàn thiện. Bài viết dưới đây trình bày trình tự thi công thực tế, các vị trí cần kiểm tra kỹ, tiêu chí nghiệm thu và cách IKI Design kiểm soát chất lượng công tác xây tô tại công trình.
Quy trình thi công xây tường
Trong quy trình thi công xây tô, xây tường là công tác nền cho toàn bộ quá trình hoàn thiện phía sau. Độ thẳng đứng, độ phẳng và độ đặc của mạch vữa quyết định lớp tô sau này dày hay mỏng, bám dính tốt hay bong tróc.
Chuẩn bị trước khi xây

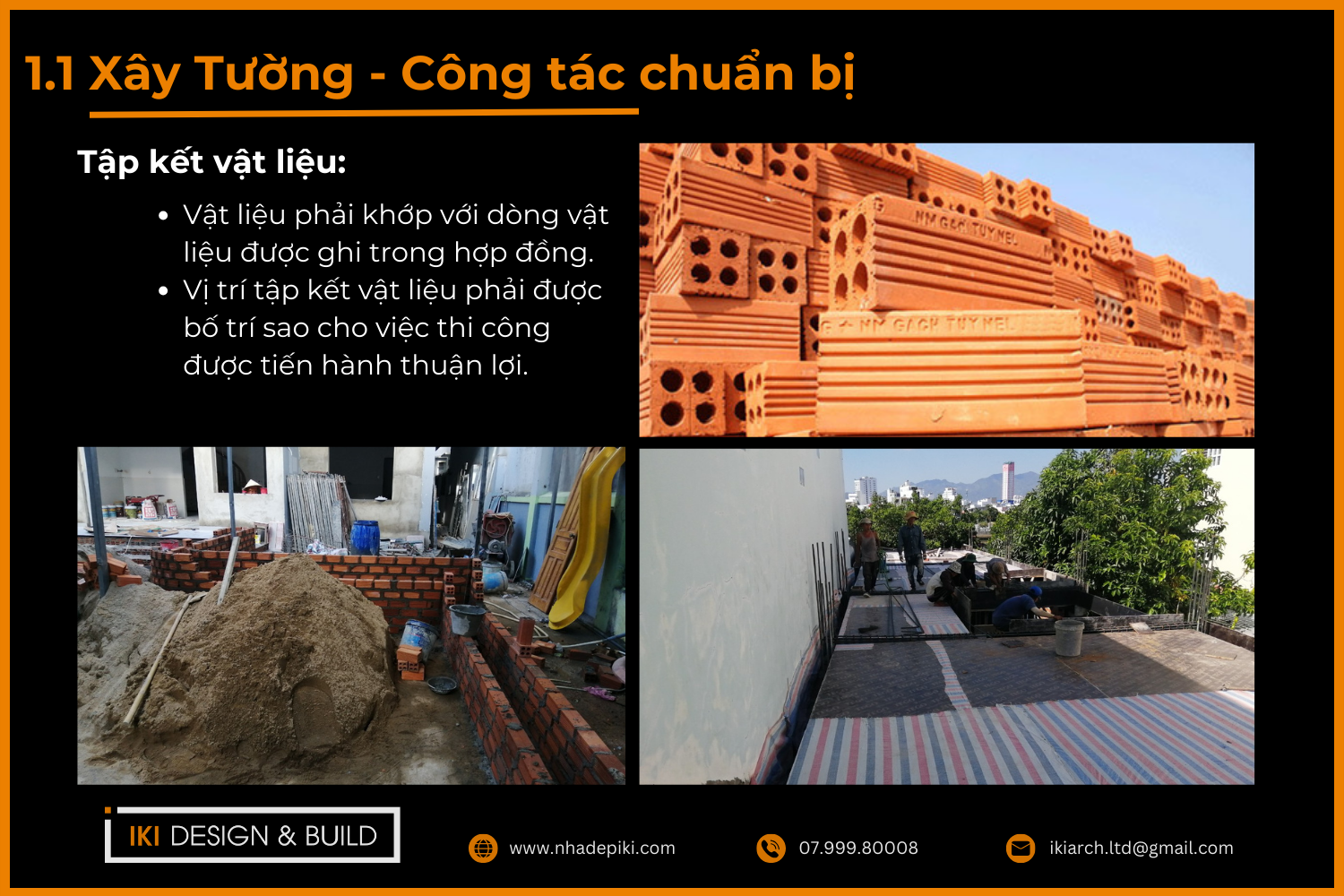

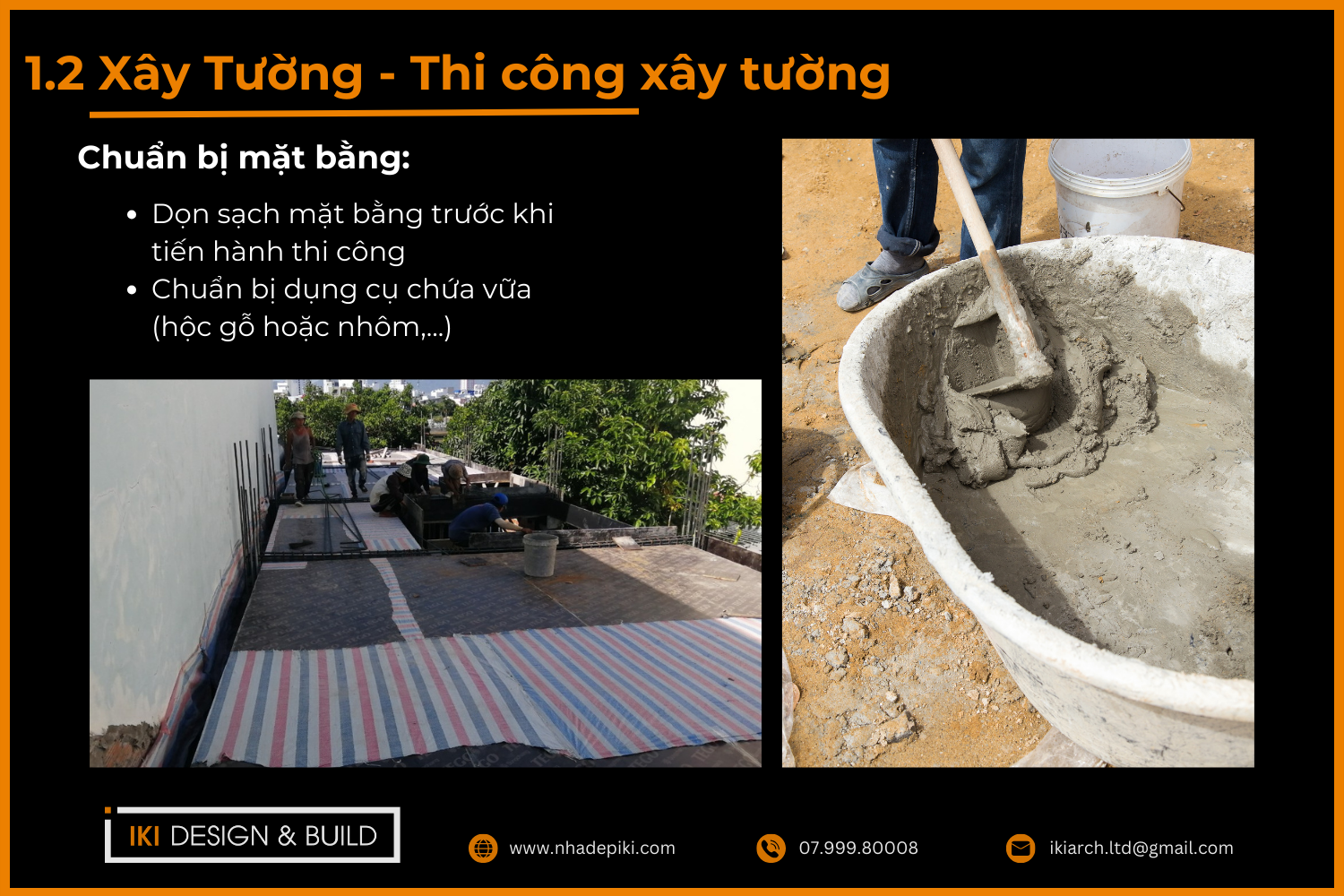

Trước khi xây, đội thi công kiểm tra mặt bằng, dầm, cột tại vị trí đặt tường, đảm bảo không còn chướng ngại vật hoặc vữa thừa từ công đoạn trước. Bề mặt tiếp giáp được vệ sinh sạch bụi bẩn để đảm bảo độ bám dính giữa mạch vữa và kết cấu.

Chuẩn bị trước khi xây
Tim, trục và vị trí tường được định vị theo bản vẽ kiến trúc và kết cấu, đánh dấu bằng dây hoặc mực trên sàn. Bản vẽ M&E cũng cần đối chiếu trước, vì một số đường điện nước phải đi trước hoặc đồng thời với công tác xây, tránh phải đục phá lại sau khi tường đã hoàn thiện.

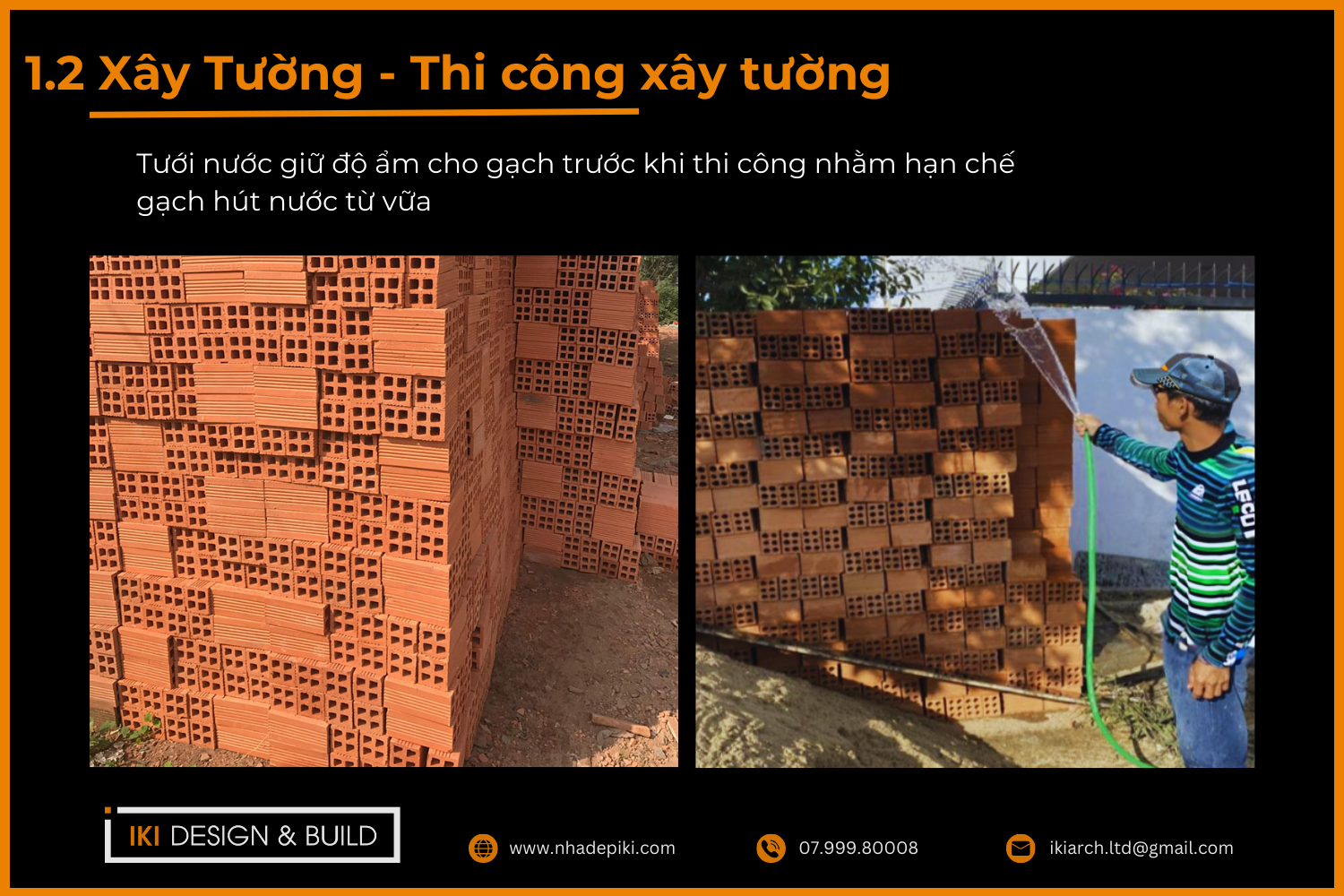

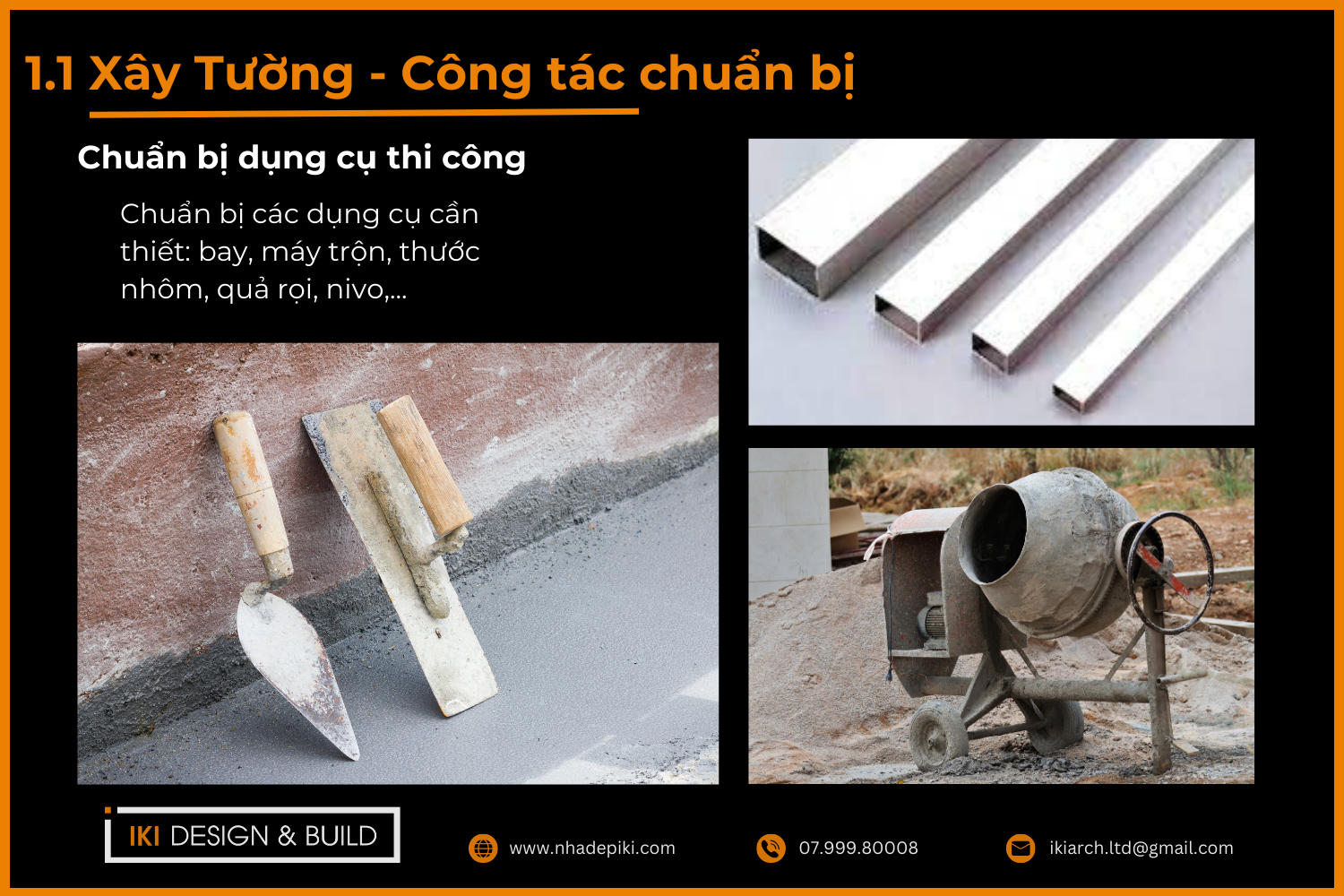

Gạch, vữa xây và dụng cụ như bay, nivô, dây dọi, thước tầm được chuẩn bị đúng chủng loại, kiểm tra chất lượng trước khi sử dụng.
Các bước thi công xây tường

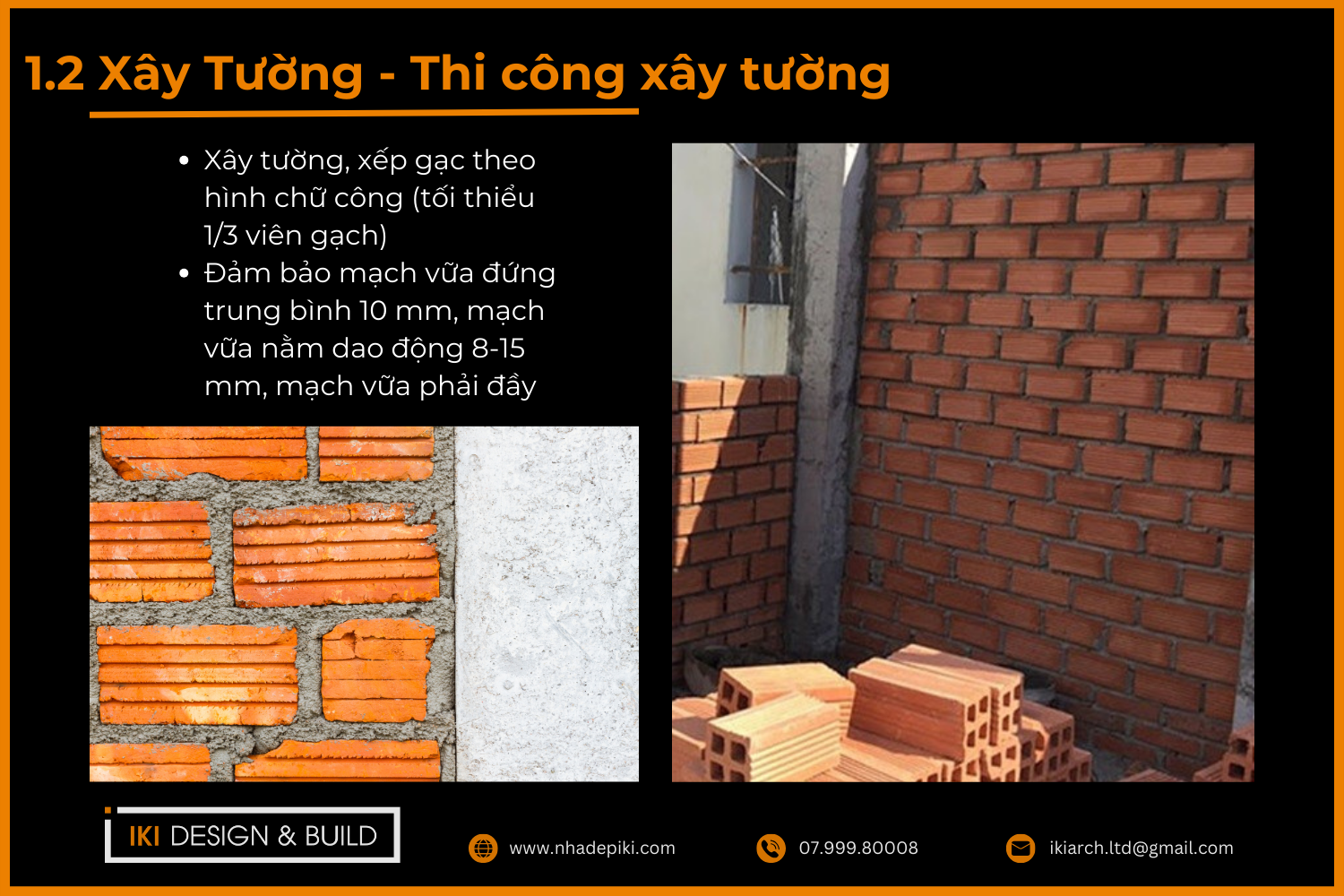

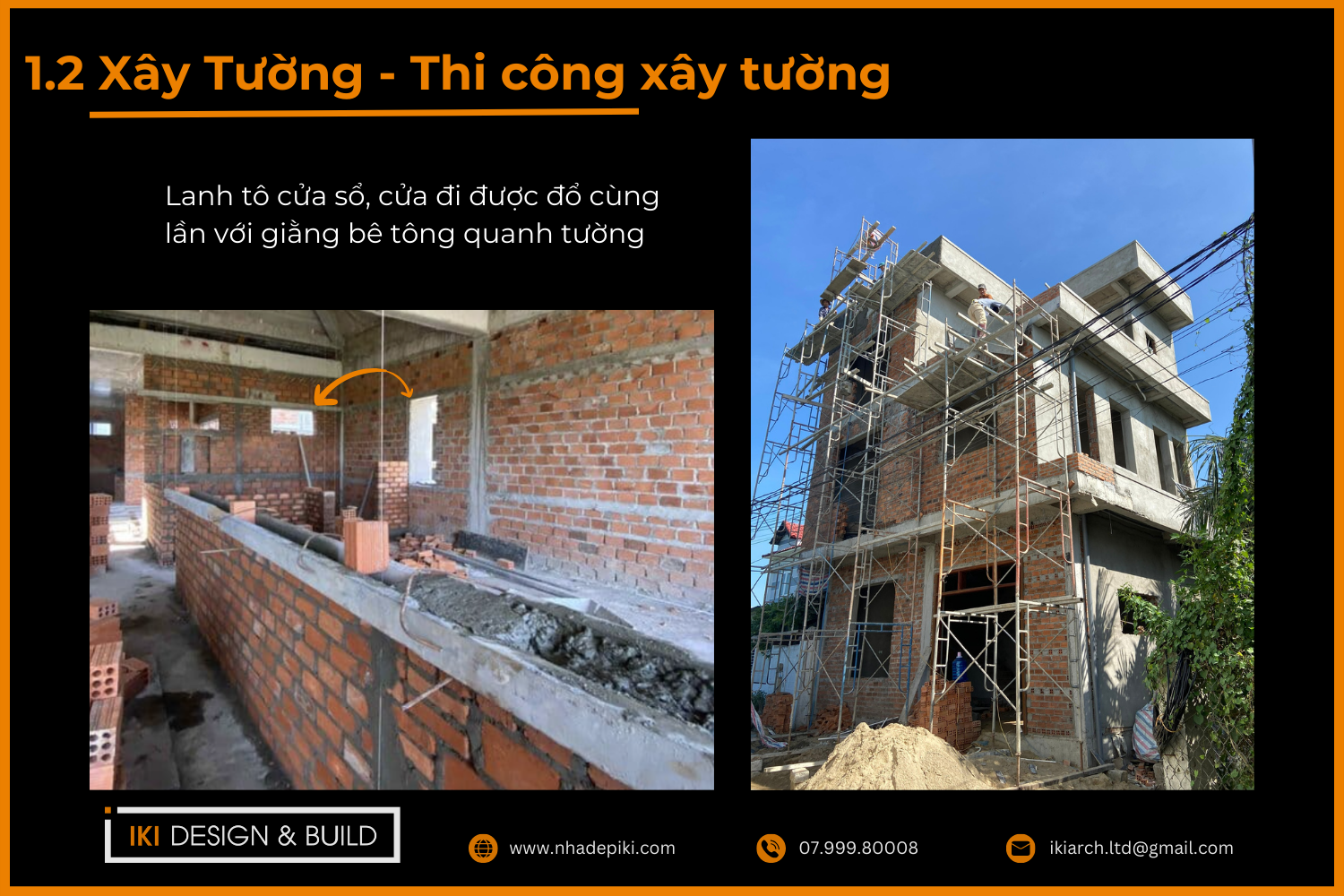

Xây tường thực hiện theo trình tự định vị, xây từng hàng gạch, kiểm soát độ thẳng, liên kết kết cấu, rồi hoàn thiện mạch vữa.

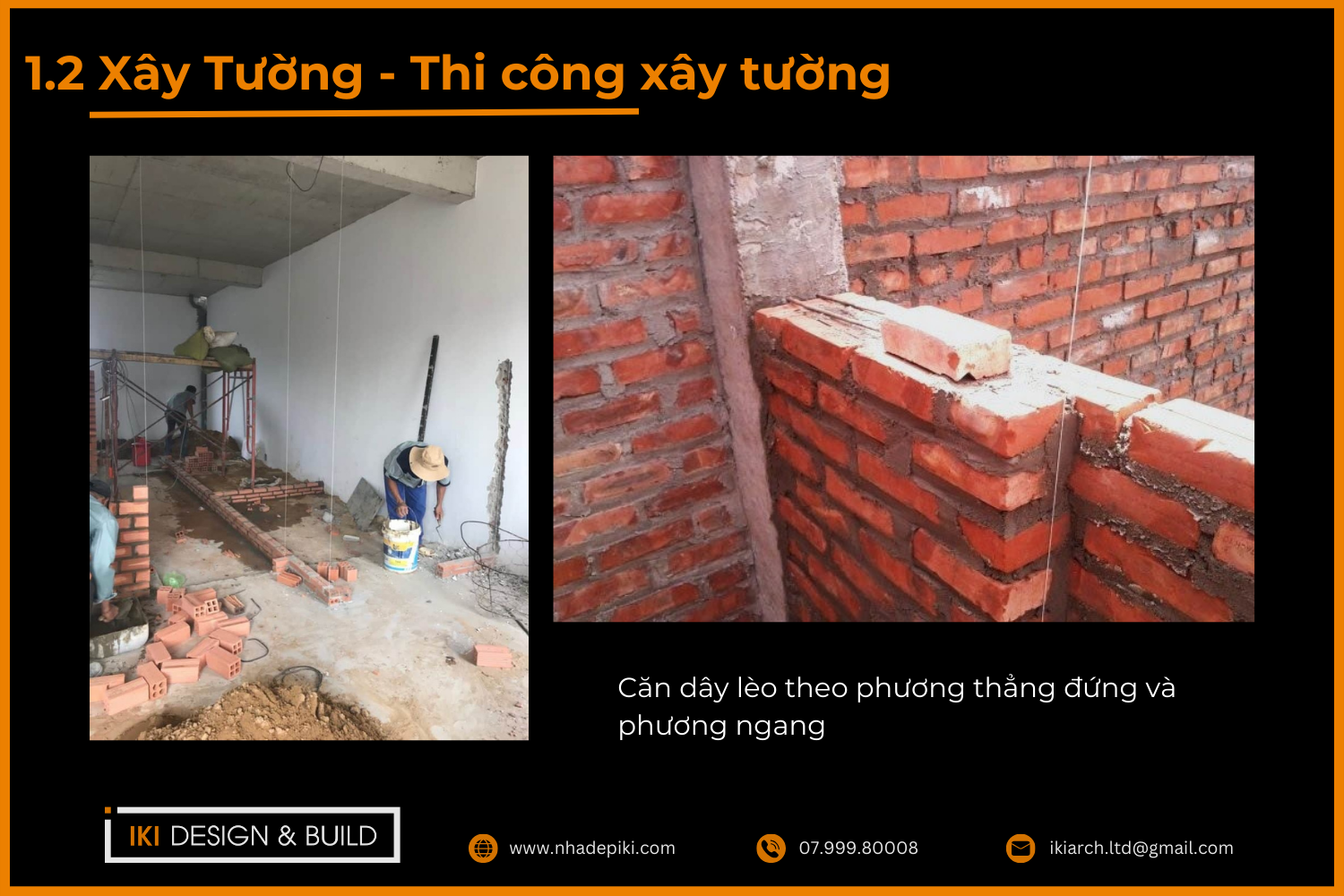

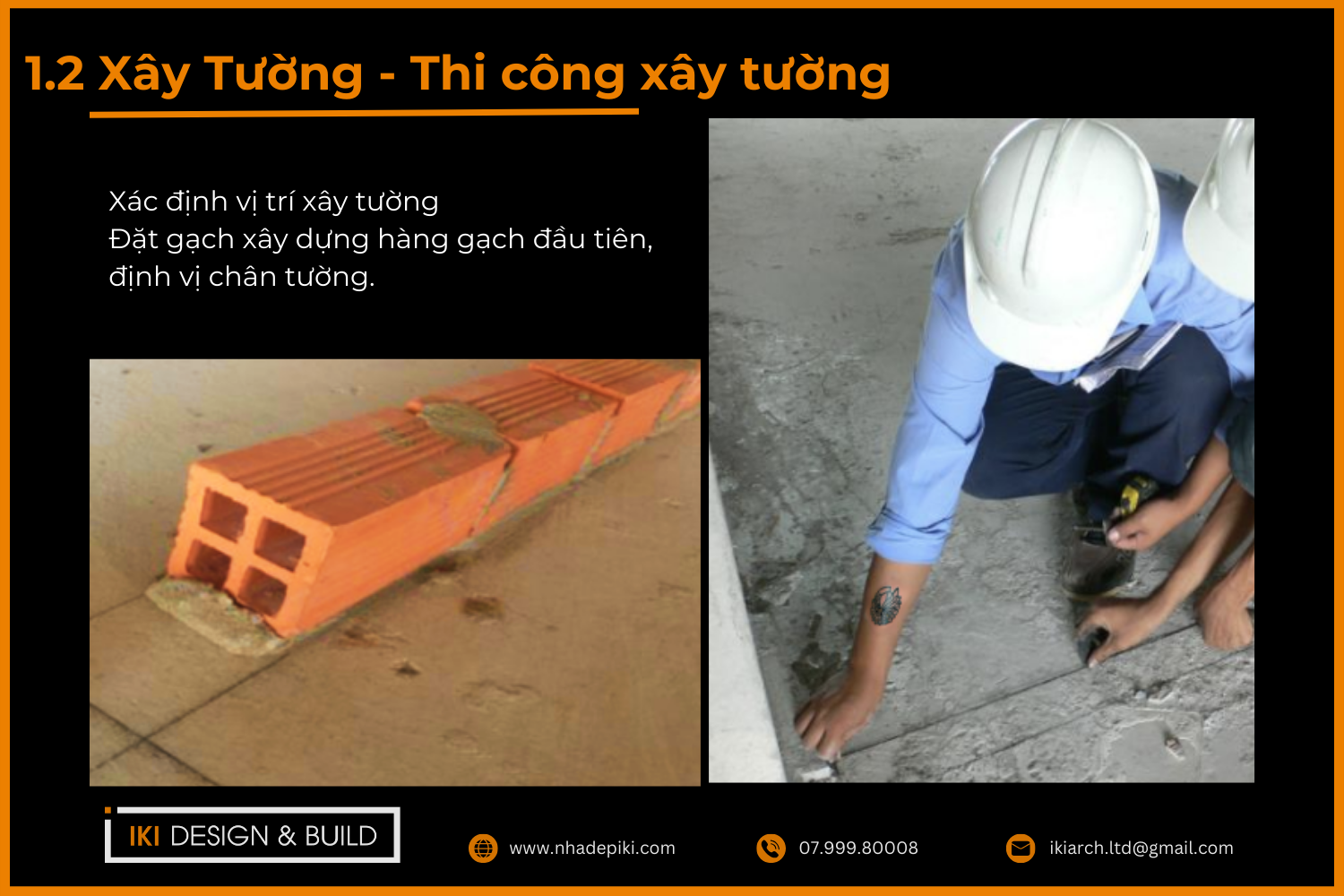

- Định vị tường: Thợ căng dây hoặc bật mực theo tim trục đã đánh dấu, đặt hàng gạch đầu tiên đúng vị trí và kiểm tra bằng nivô trước khi xây tiếp, vì hàng gạch đầu quyết định toàn bộ mảng tường phía trên.
- Xây các hàng gạch: Gạch xây so le mạch, không trùng mạch đứng giữa các hàng, để tăng khả năng chịu lực và hạn chế nứt dọc. Vữa trải đều, đủ độ dày mạch, không để rỗng.
- Kiểm soát độ thẳng, phẳng và cao độ: Sau mỗi vài hàng gạch, thợ dùng nivô kiểm tra độ thẳng đứng, thước tầm kiểm tra độ phẳng, điều chỉnh ngay khi phát hiện sai lệch, tránh dồn về các hàng trên.

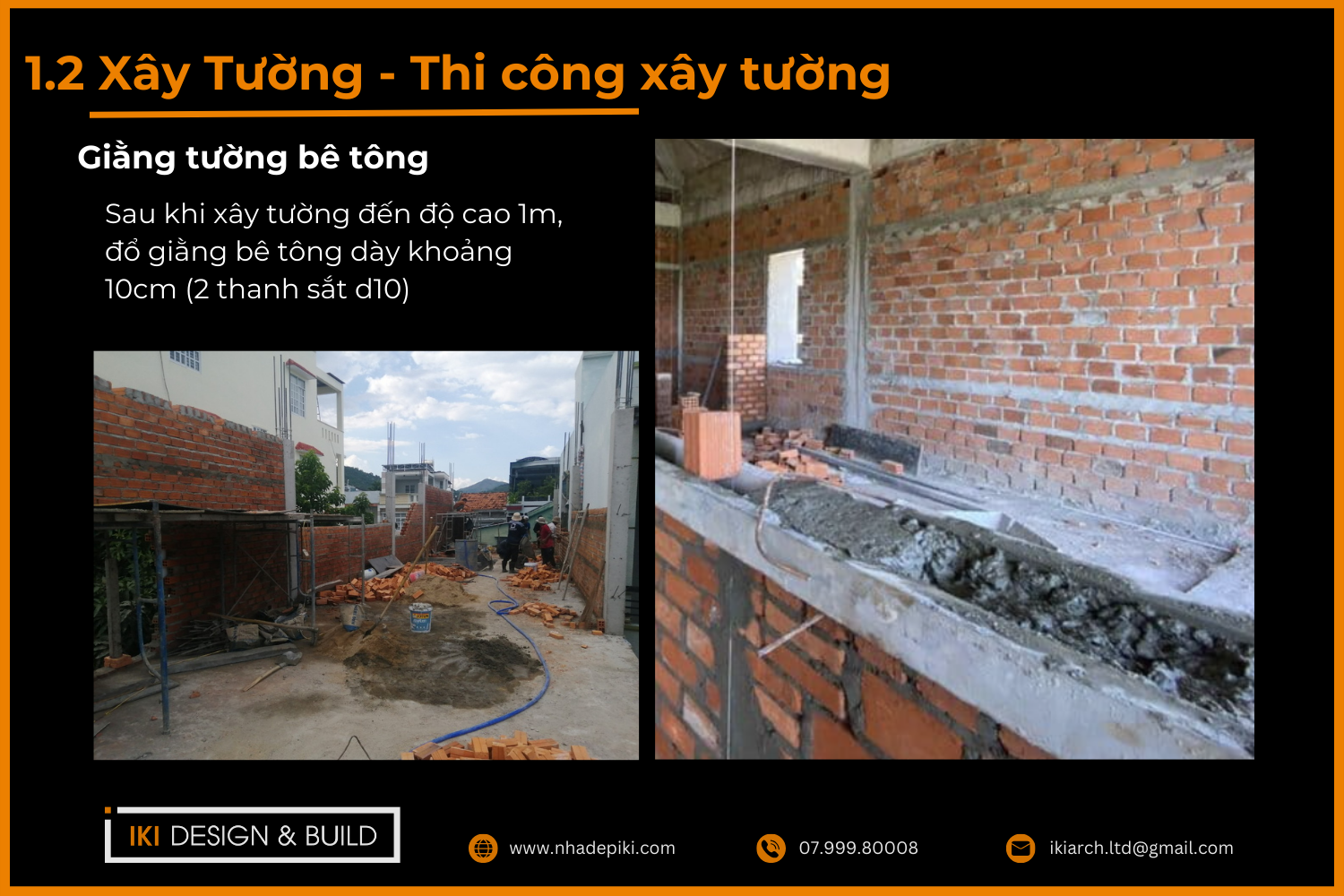

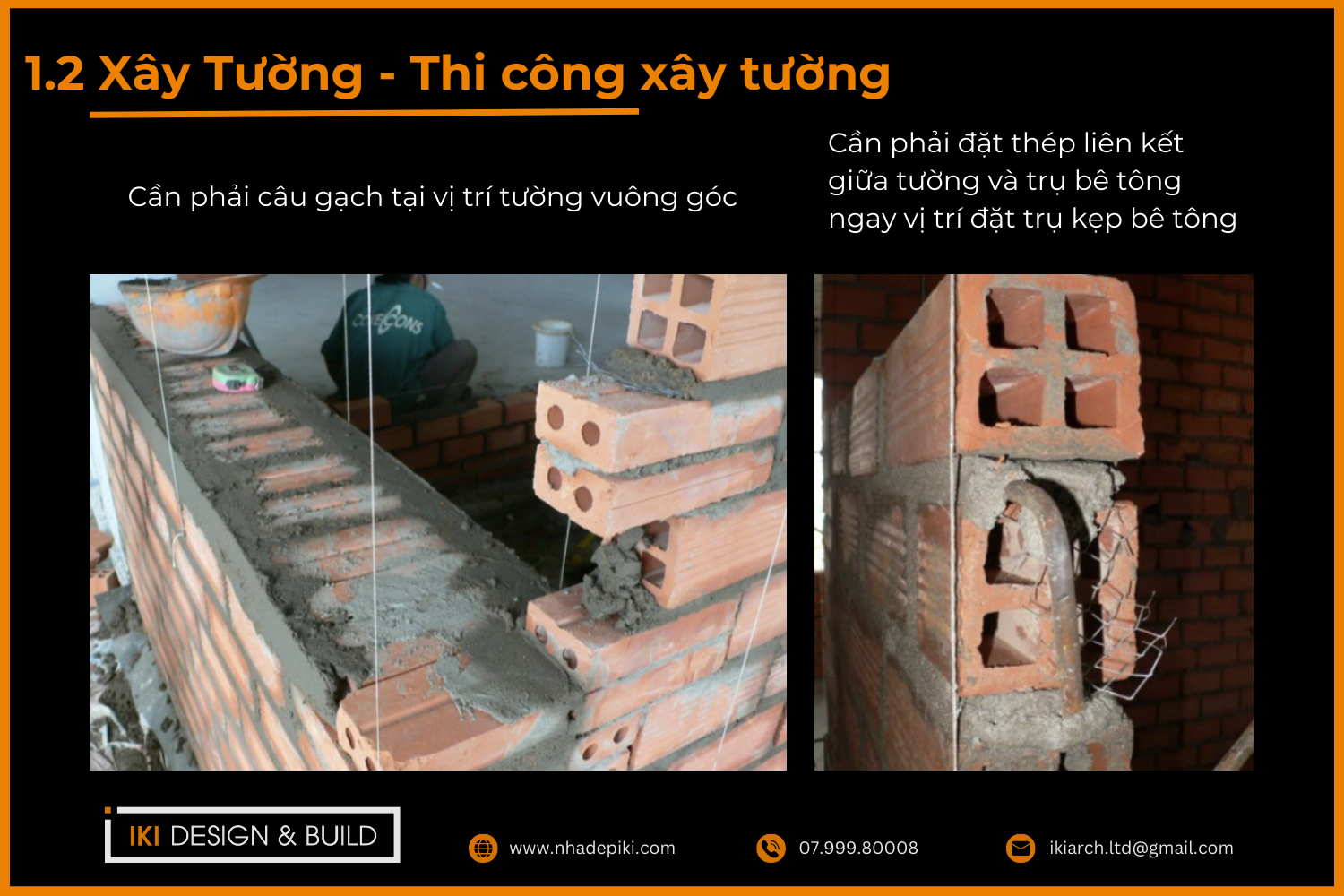

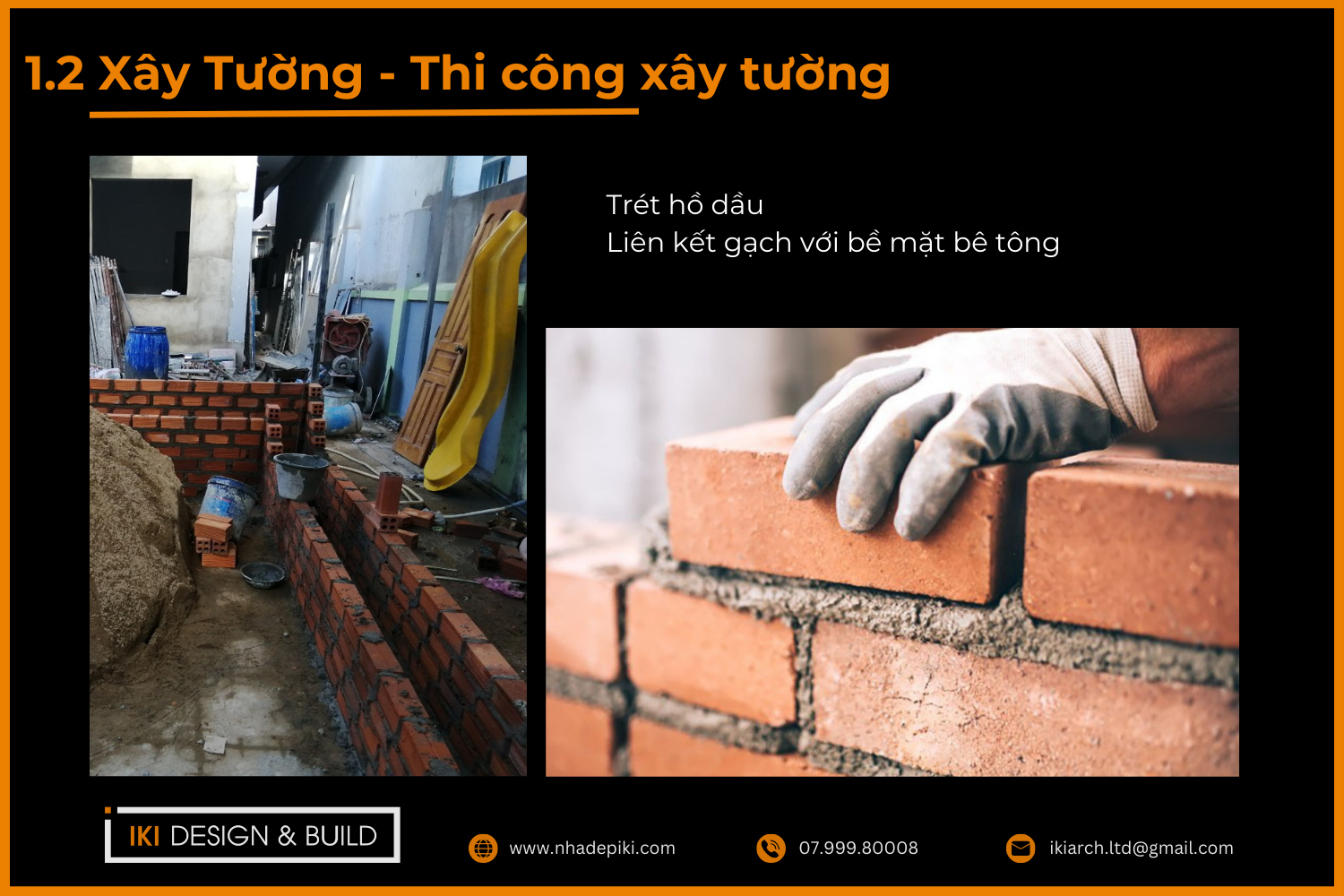

- Liên kết tường với kết cấu: Tại vị trí tiếp giáp cột, dầm, thợ đặt thép râu hoặc lưới liên kết theo thiết kế, giằng tường vào kết cấu chịu lực để hạn chế tách lớp.
- Xử lý vị trí cửa, giao tường và đường kỹ thuật: Khu vực cửa được chừa đúng kích thước, gia cố lanh tô phía trên. Vị trí giao tường xây đan xen hàng gạch, đường điện nước âm tường được luồn đúng vị trí trước khi xây khép kín.
- Hoàn thiện mạch xây: Mạch vữa được miết gọn, loại bỏ vữa thừa trên bề mặt gạch, tạo điều kiện cho lớp tô bám dính tốt ở bước sau.

Công nhân dùng nivô kiểm tra độ thẳng đứng của tường trong quá trình xây
Bảo dưỡng tường xây
Bảo dưỡng tường xây giúp mạch vữa đủ thời gian đạt cường độ và hạn chế mất nước quá nhanh gây rạn nứt.

Bảo dưỡng tường xây
Tường mới xây cần che chắn, tránh nắng gắt và gió mạnh làm nước trong vữa bốc hơi nhanh. Vữa mất nước sớm không đạt cường độ thiết kế, dễ sinh mạch rỗng hoặc nứt chân chim ngay tại mạch xây.

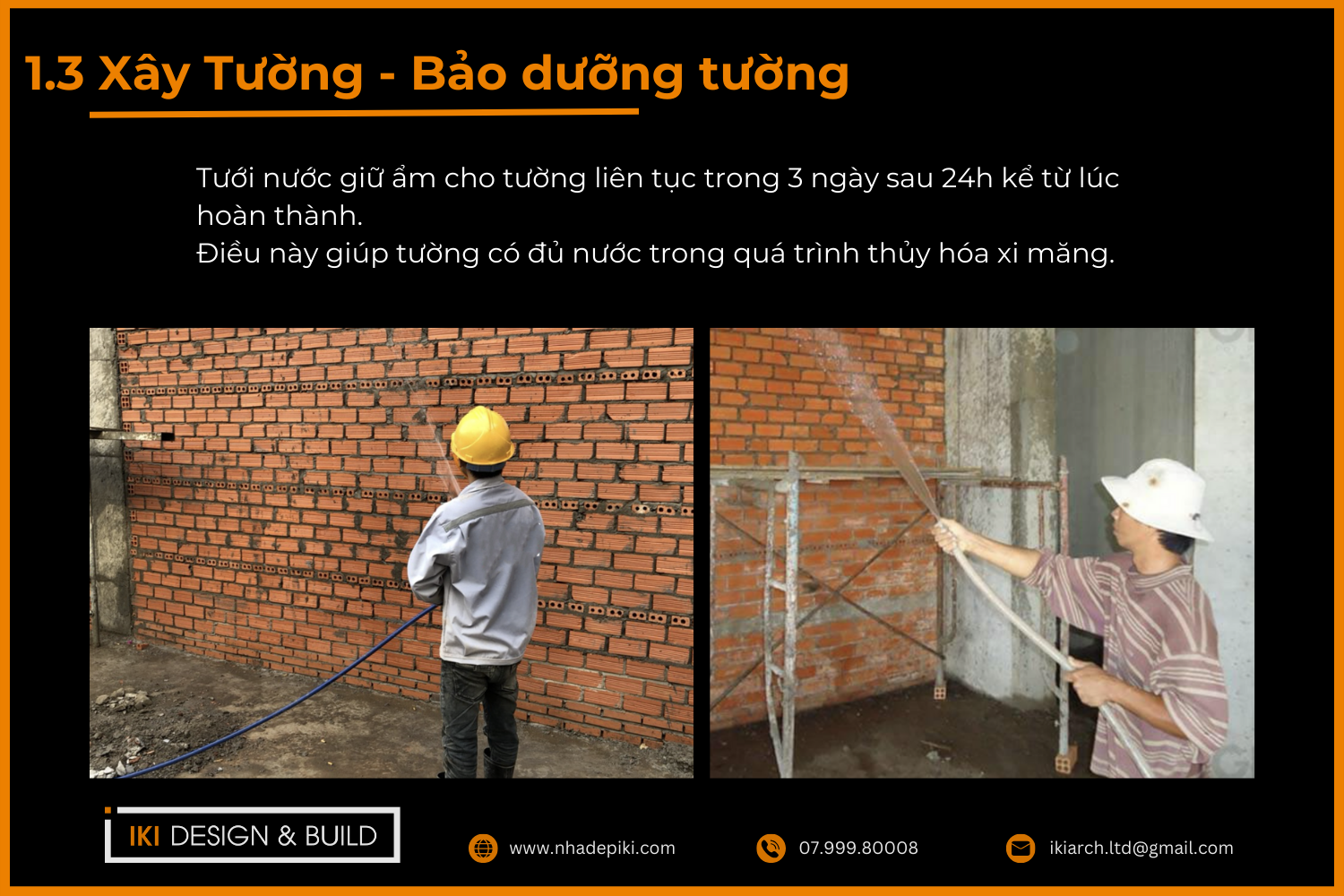

Trong thời tiết khô nóng, bề mặt tường được tưới ẩm định kỳ để duy trì độ ẩm cho quá trình đông cứng của vữa xi măng. Công đoạn tô chỉ nên bắt đầu khi tường đã ổn định, không còn co ngót đáng kể.
Việc kiểm soát thời gian bảo dưỡng bê tông và các cấu kiện liên quan cũng cần được thực hiện đúng yêu cầu kỹ thuật trước khi chuyển sang công đoạn tiếp theo.
Nghiệm thu tường xây

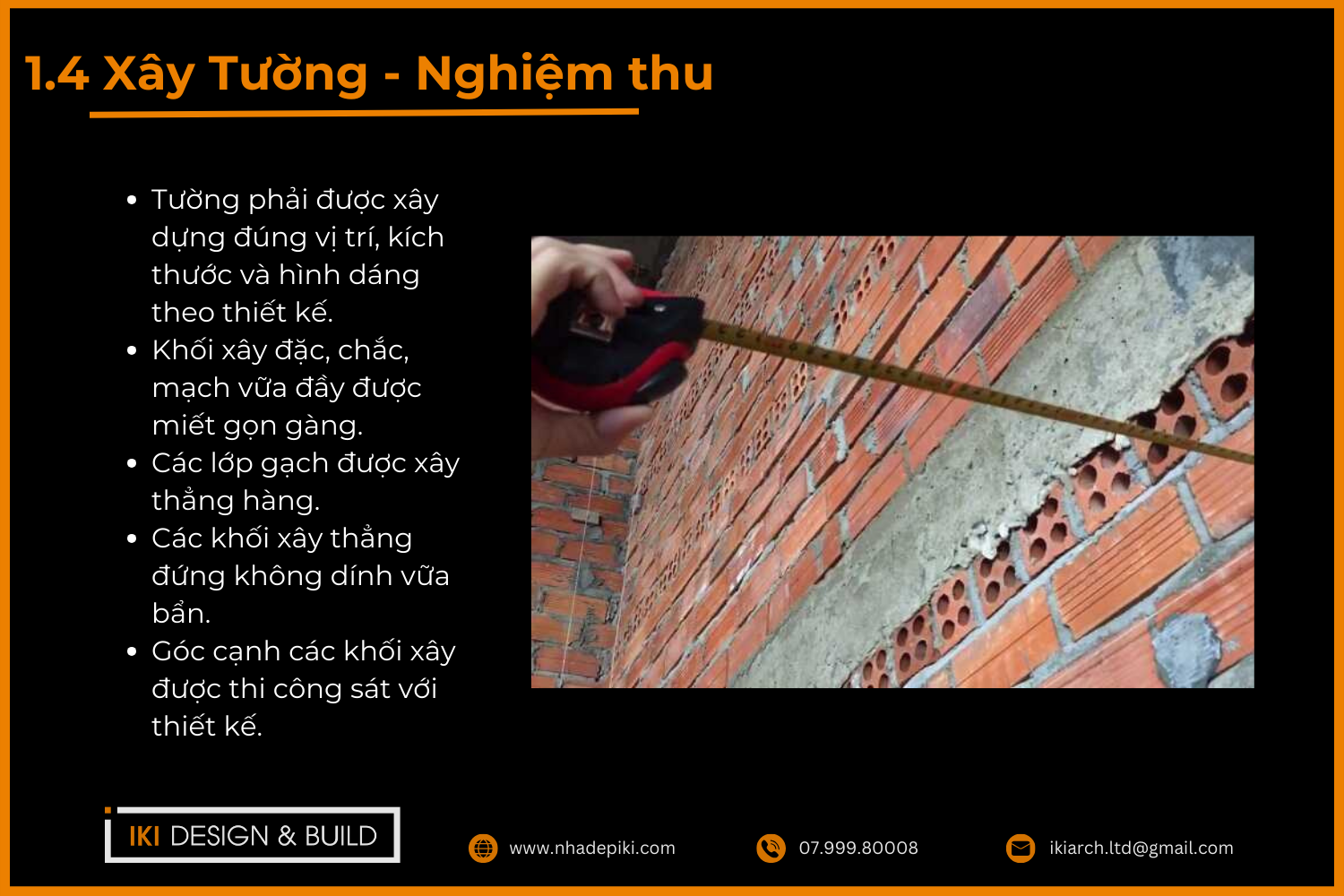

Nghiệm thu tường xây kiểm tra vị trí, kích thước, độ thẳng đứng, độ phẳng, cao độ, chất lượng mạch vữa và các vị trí liên kết với kết cấu.

Nghiệm thu tường xây

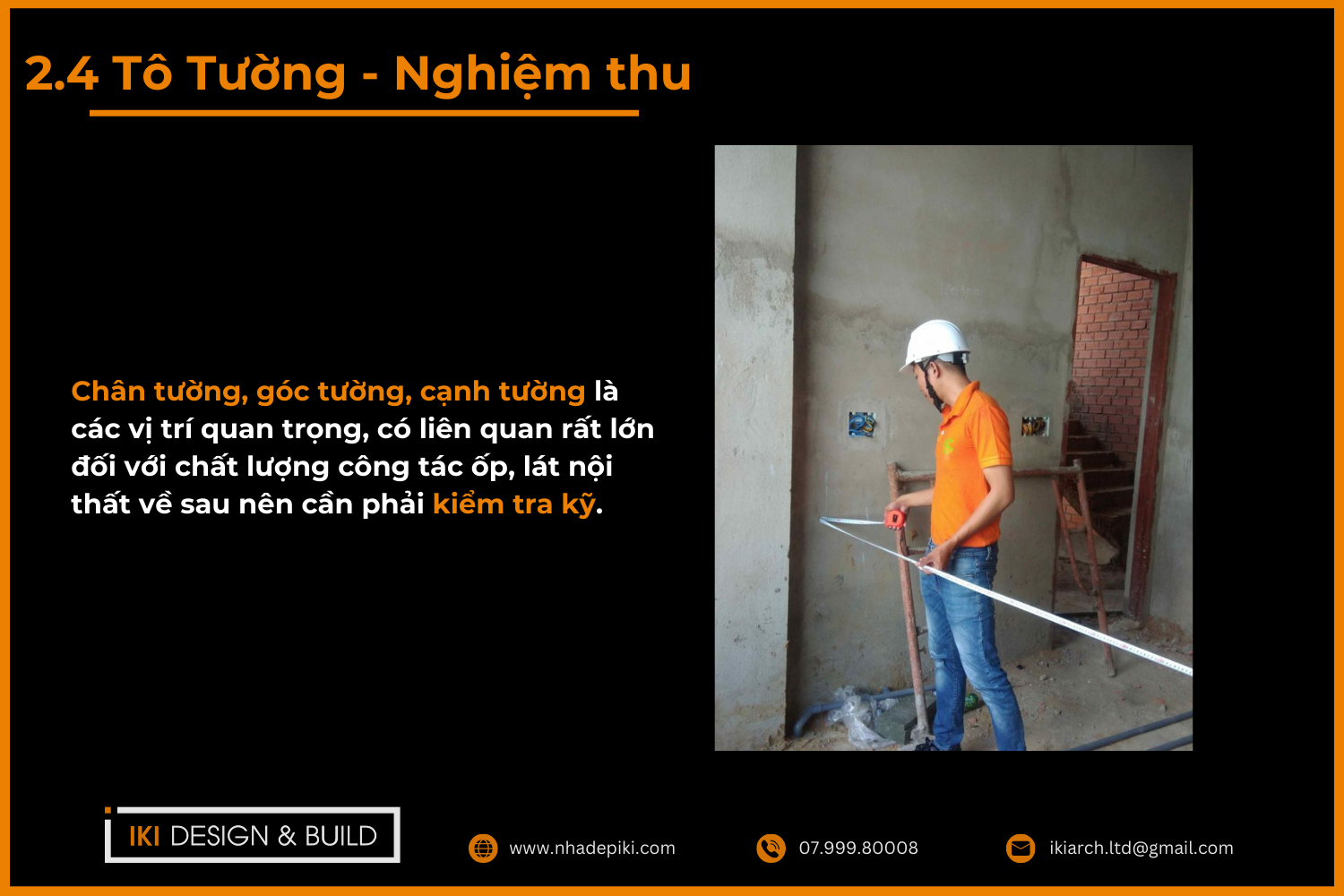

Vị trí, kích thước tường được đối chiếu bản vẽ thiết kế. Độ thẳng đứng và độ phẳng được kiểm tra bằng nivô, thước tầm, phát hiện các điểm lồi lõm hoặc nghiêng vượt sai số cho phép theo tiêu chuẩn thi công kết cấu gạch đá TCVN 4085:2011.
Mạch vữa cần đặc, không rỗng, độ dày đồng đều. Vị trí cửa đi, cửa sổ được kiểm tra đúng kích thước thông thủy, liên kết giữa tường với cột, dầm được xác nhận có thép râu hoặc lưới giằng đúng bản vẽ trước khi chuyển sang công tác tô.
Công tác giám sát chất lượng công trình giúp các sai lệch về vị trí, kích thước và liên kết được phát hiện ngay trước khi chuyển sang tô tường.
Quy trình thi công tô tường
Chất lượng lớp tô phụ thuộc trực tiếp vào chất lượng tường xây bên dưới. Tường thẳng, phẳng và mạch vữa đặc giúp lớp tô mỏng đều, bám dính tốt và ít nứt. Tường xây lệch buộc thợ tô đắp vữa dày để bù sai số, làm tăng nguy cơ nứt và bong tróc về sau.

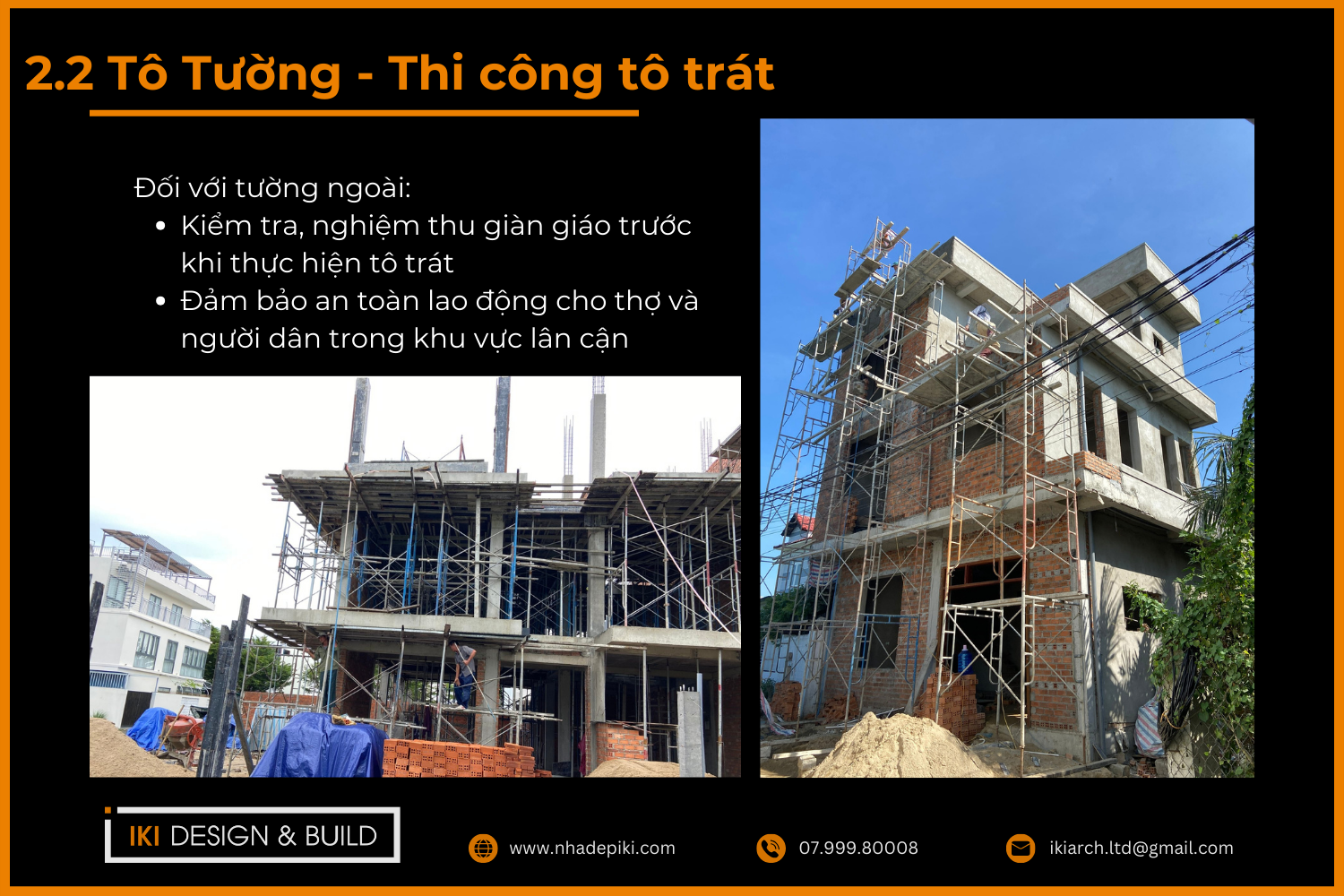

Chuẩn bị trước khi tô

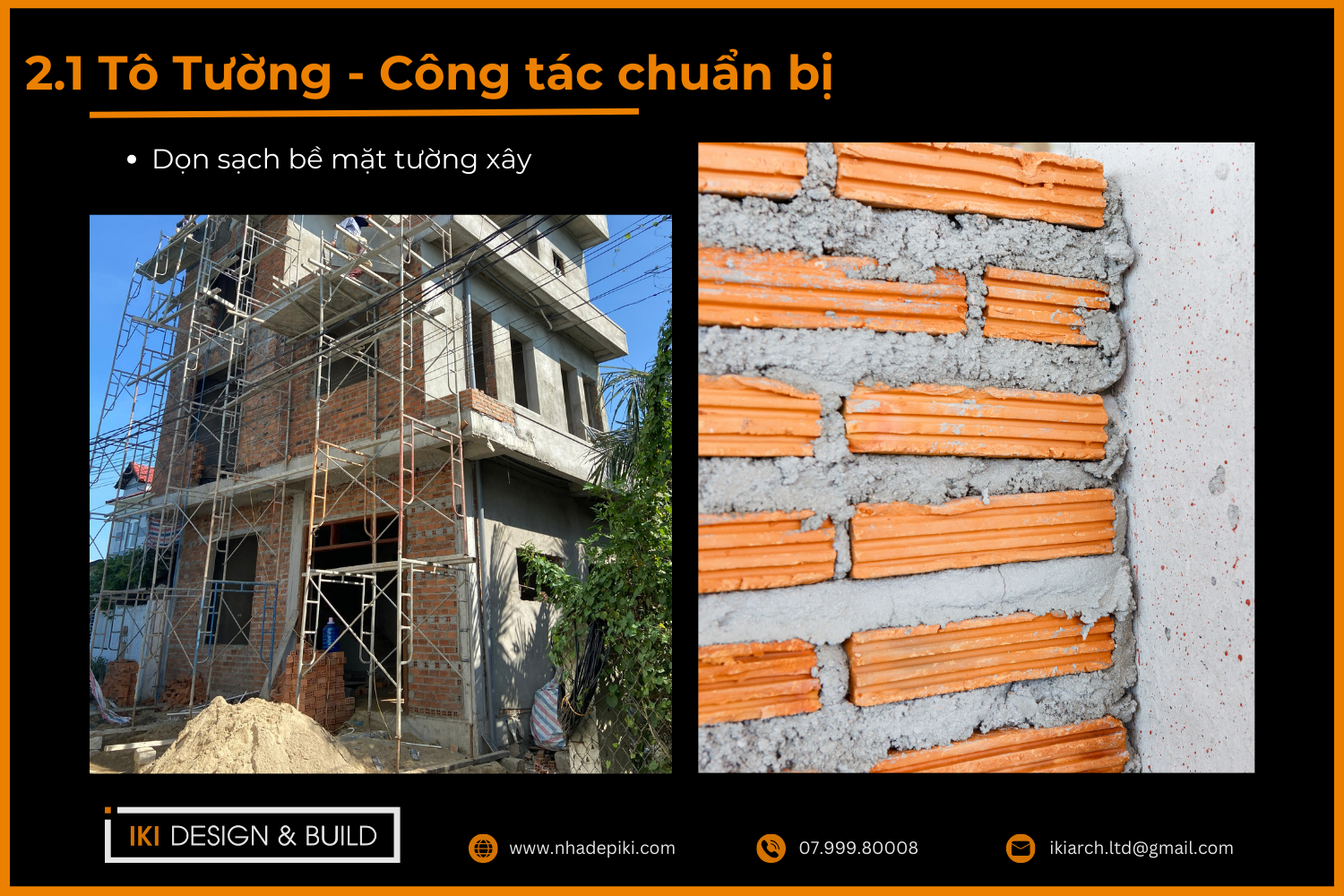

Trước khi tô, bề mặt tường được kiểm tra độ phẳng, vệ sinh sạch bụi bẩn, vữa thừa, và xử lý các vị trí tiếp giáp vật liệu khác nhau.

Chuẩn bị trước khi tô

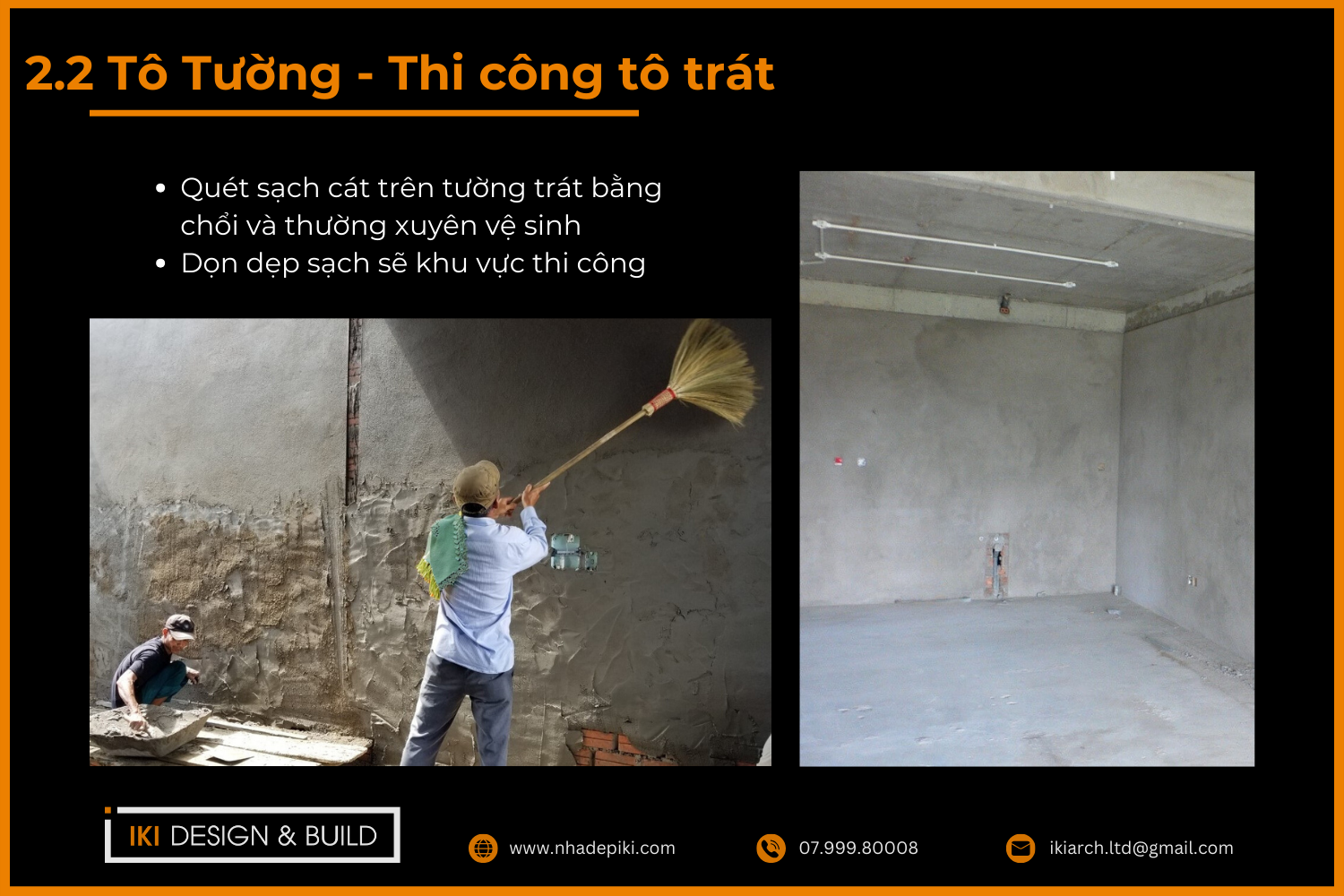

Bụi bẩn, dầu mỡ hoặc rêu mốc bám trên bề mặt làm giảm khả năng bám dính của lớp tô, cần cọ rửa sạch trước khi thi công. Vị trí tiếp giáp giữa tường gạch với cột, dầm bê tông cần xử lý bằng lưới chống nứt trước khi tô, do hai loại vật liệu có độ co giãn khác nhau.

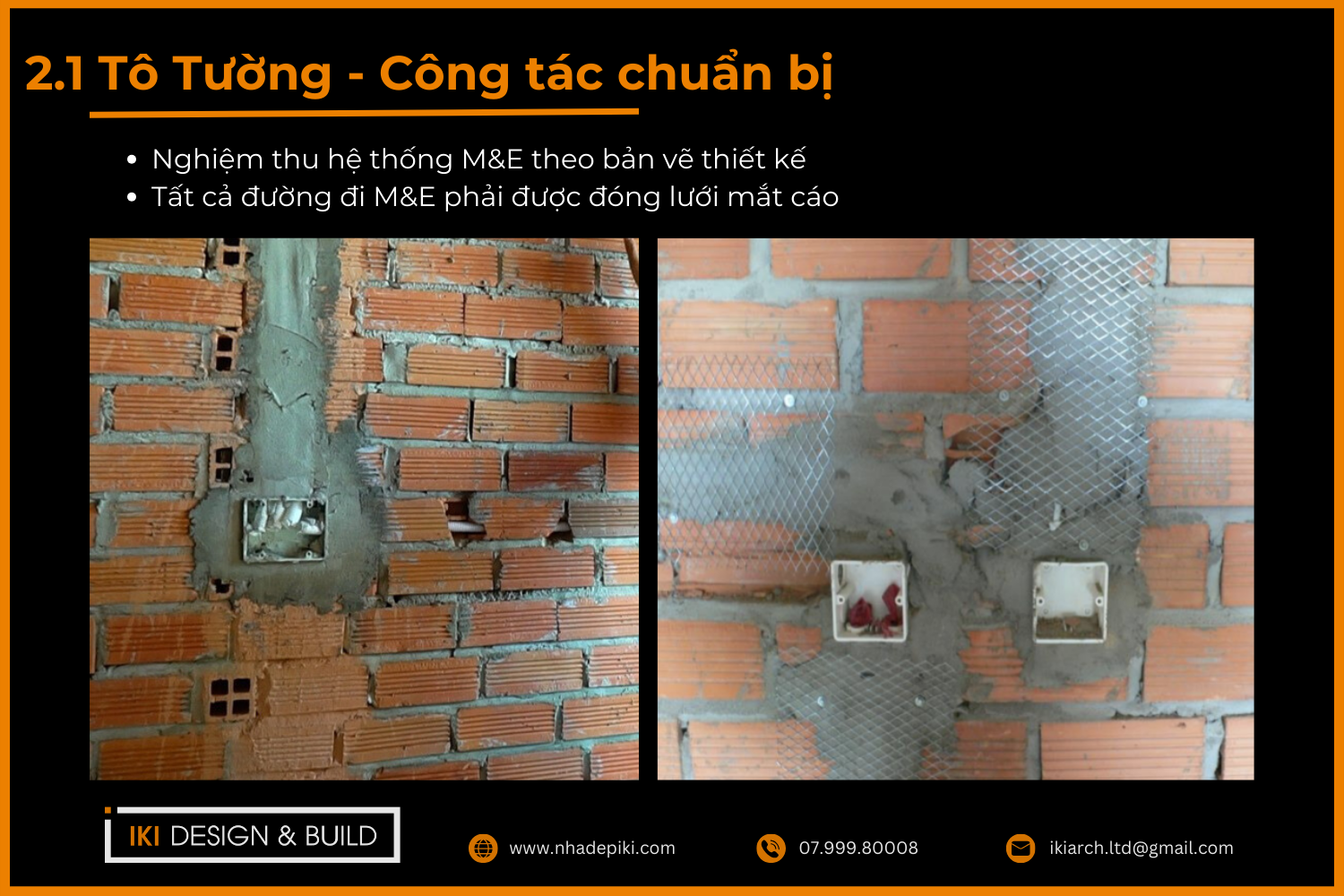

Hệ thống điện nước âm tường phải được kiểm tra, nghiệm thu và lấp kín trước khi tô. Không nên tô khi các hạng mục âm tường chưa được kiểm tra đầy đủ, vì việc này khiến khó phát hiện lỗi và có thể phải đục phá lớp tô để sửa chữa sau này. Bề mặt tường quá khô cũng cần được làm ẩm trước khi tô để vữa bám dính tốt hơn.
Các bước thi công tô tường
Tô tường thực hiện qua các bước chuẩn bị bề mặt, xác định mốc tô, thi công lớp vữa, cán phẳng và hoàn thiện bề mặt.
- Chuẩn bị bề mặt: Tường được làm ẩm đều, không đọng nước, giúp vữa tô bám dính mà không bị hút nước quá nhanh.

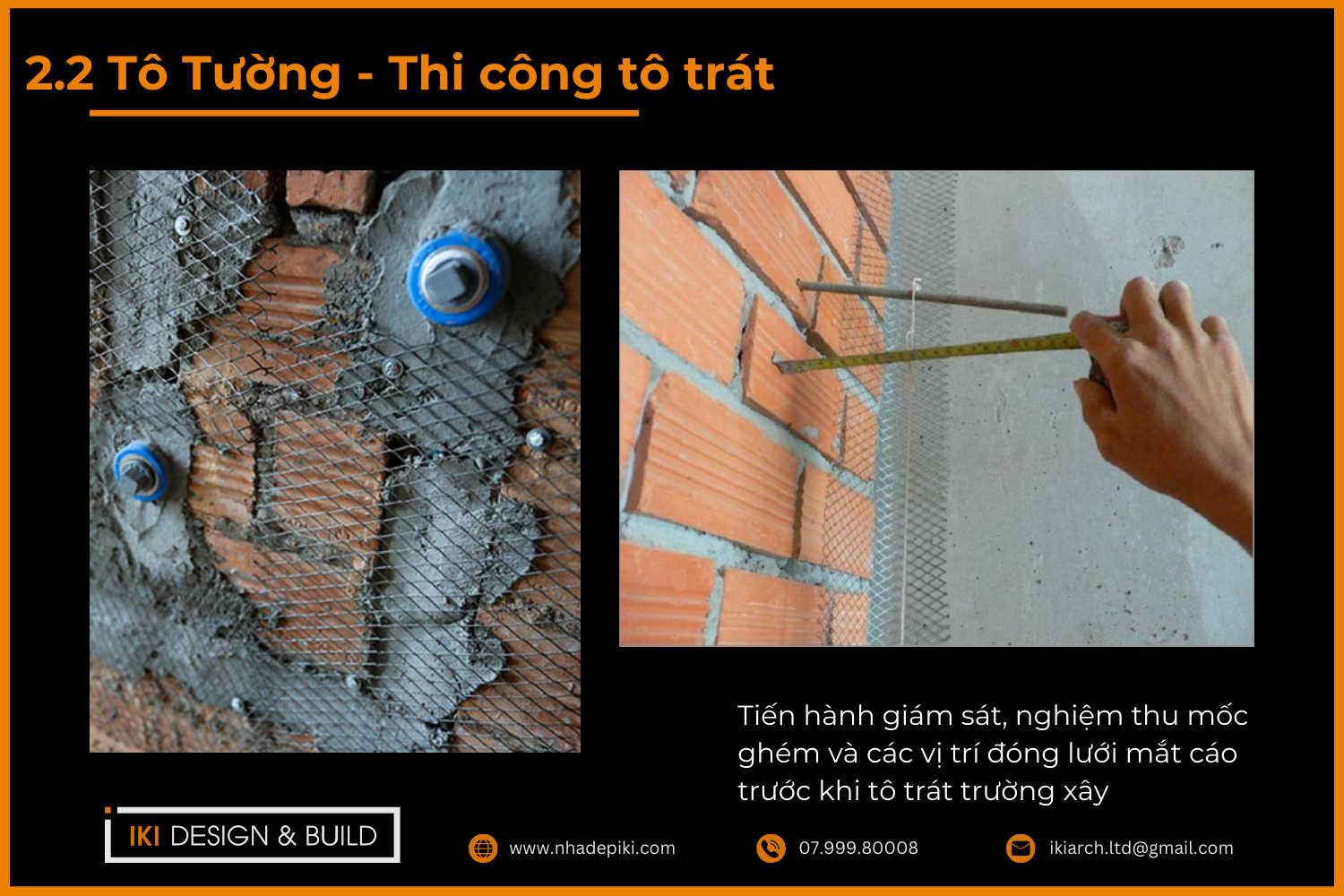

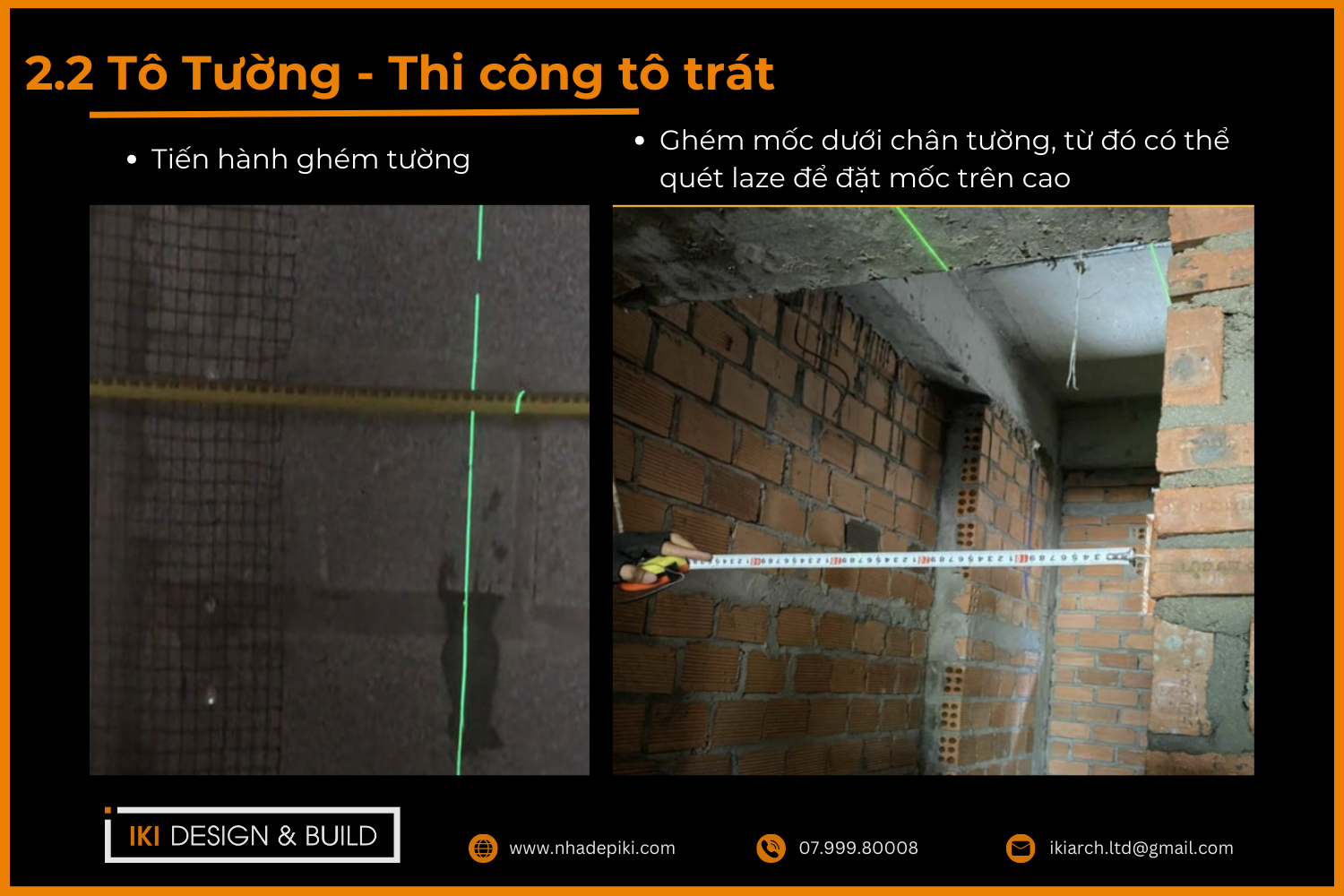

- Xác định mốc tô: Thợ đóng mốc hoặc gắn điểm chuẩn theo chiều thẳng đứng, làm căn cứ khống chế độ dày và độ phẳng của lớp tô.

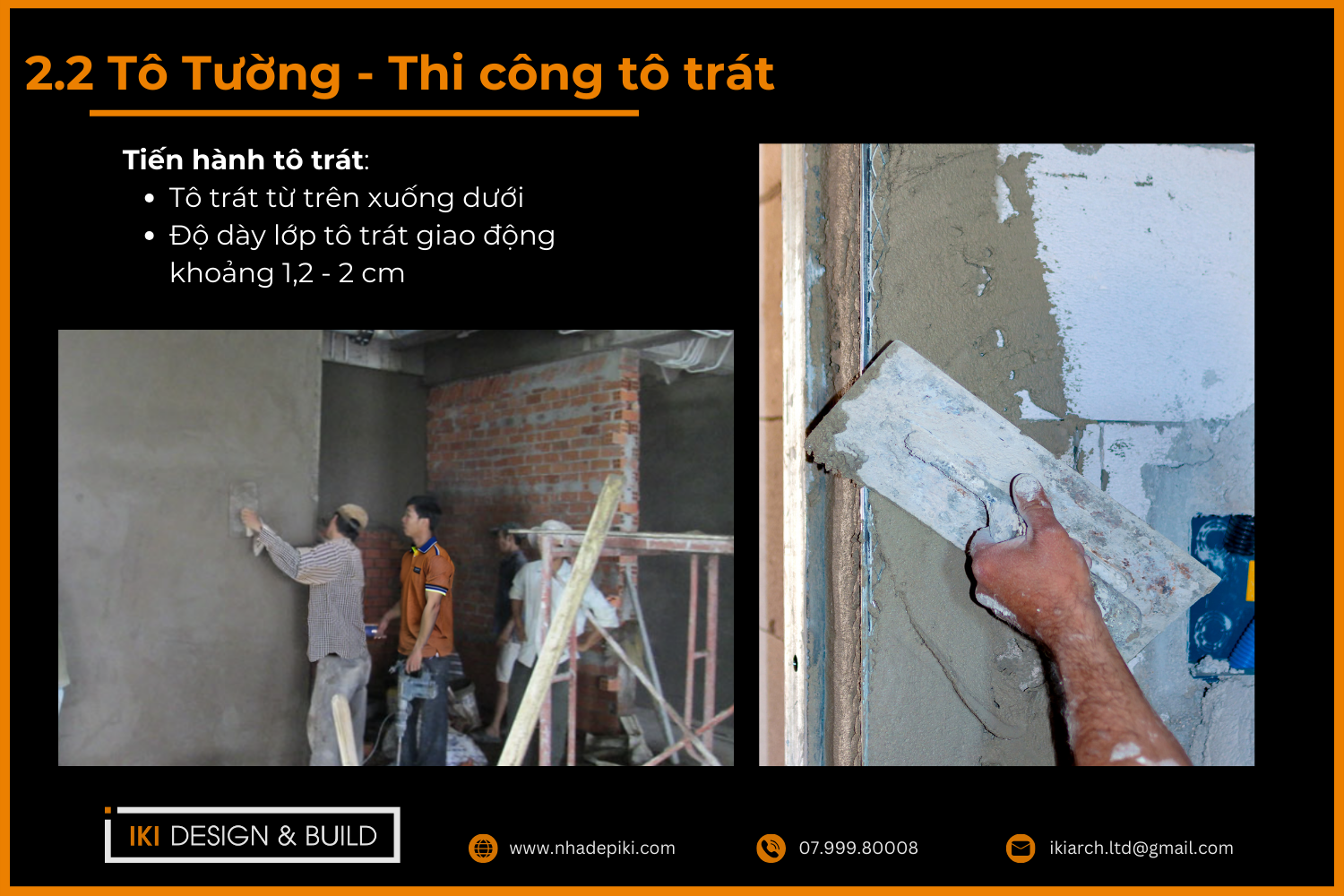

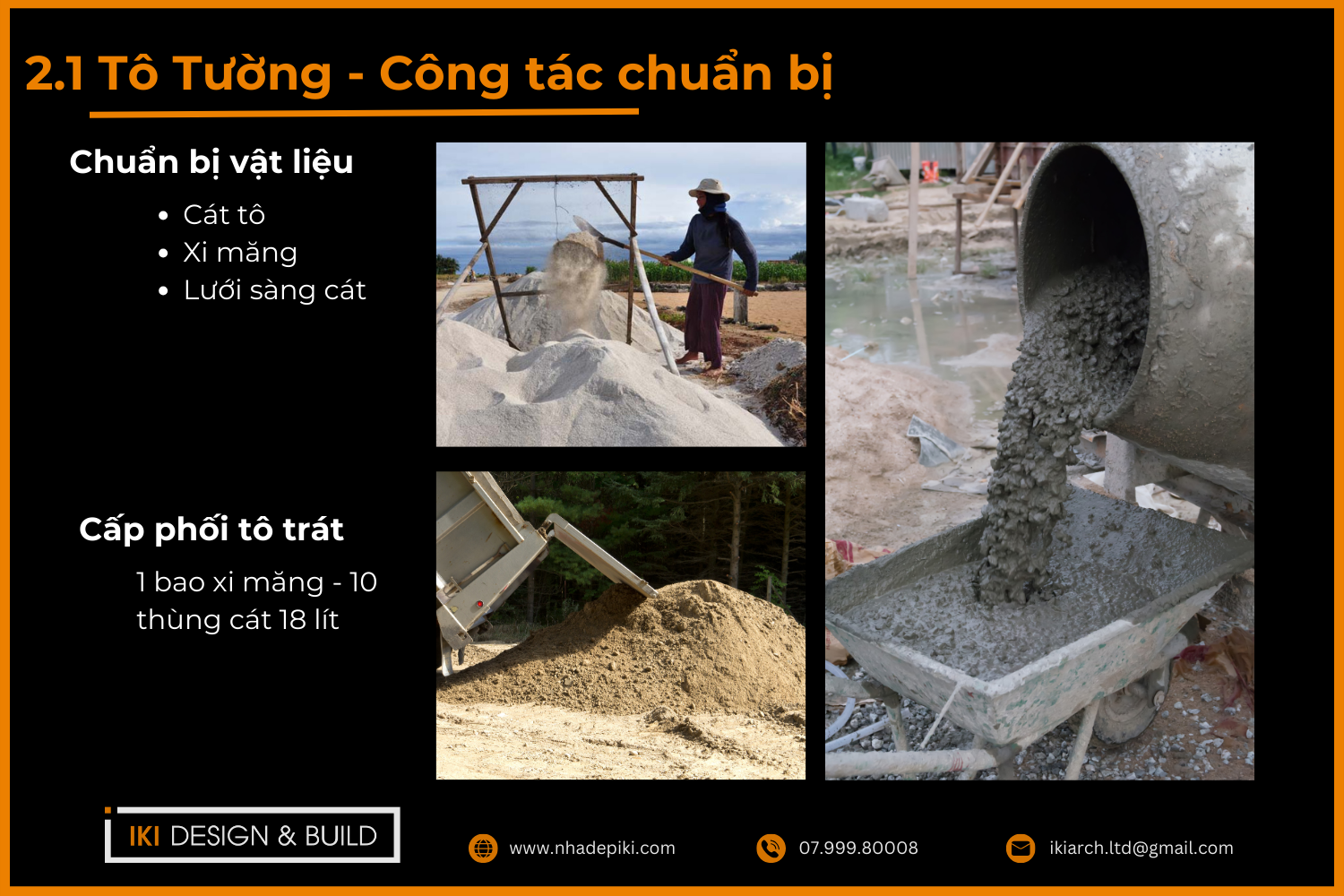

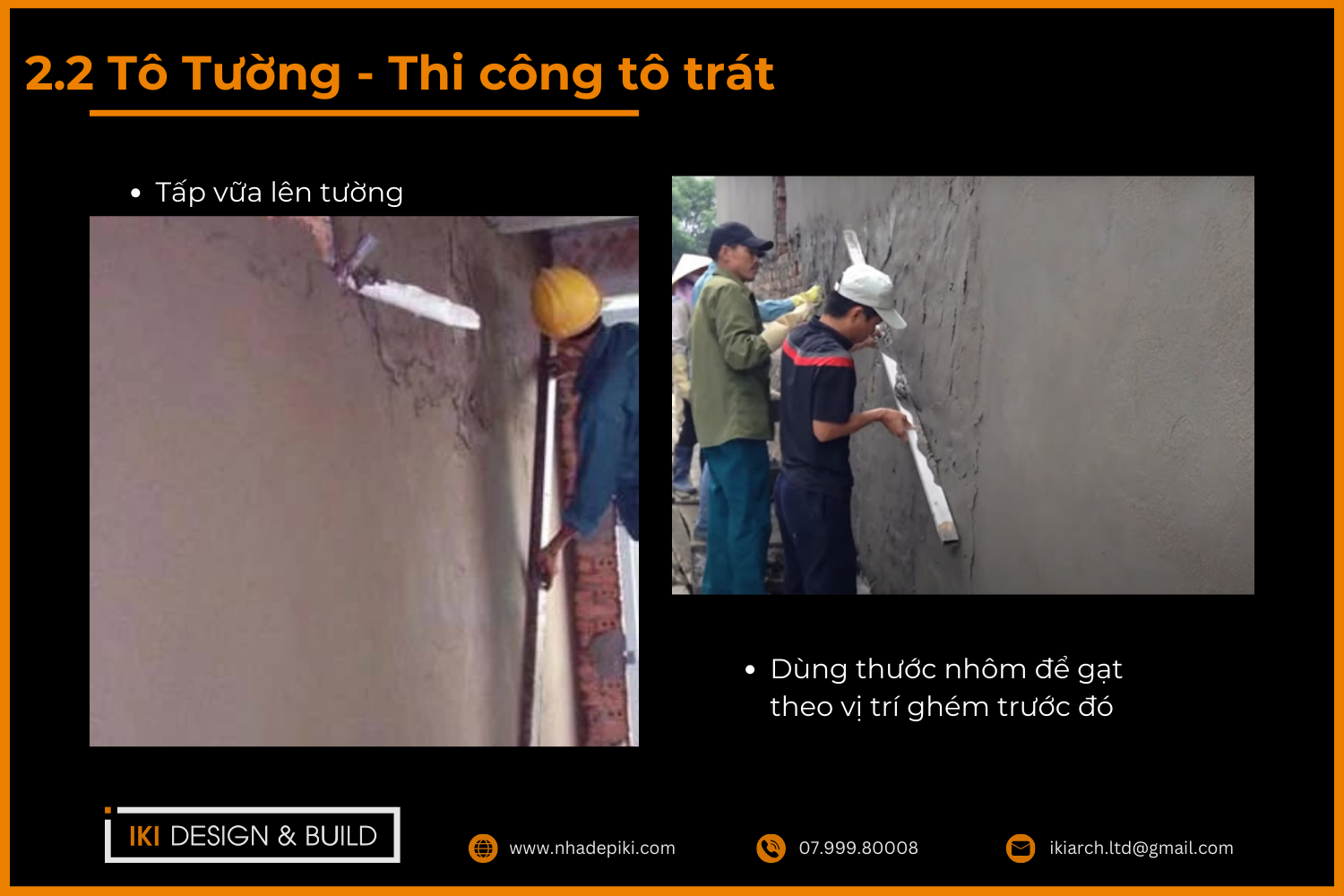

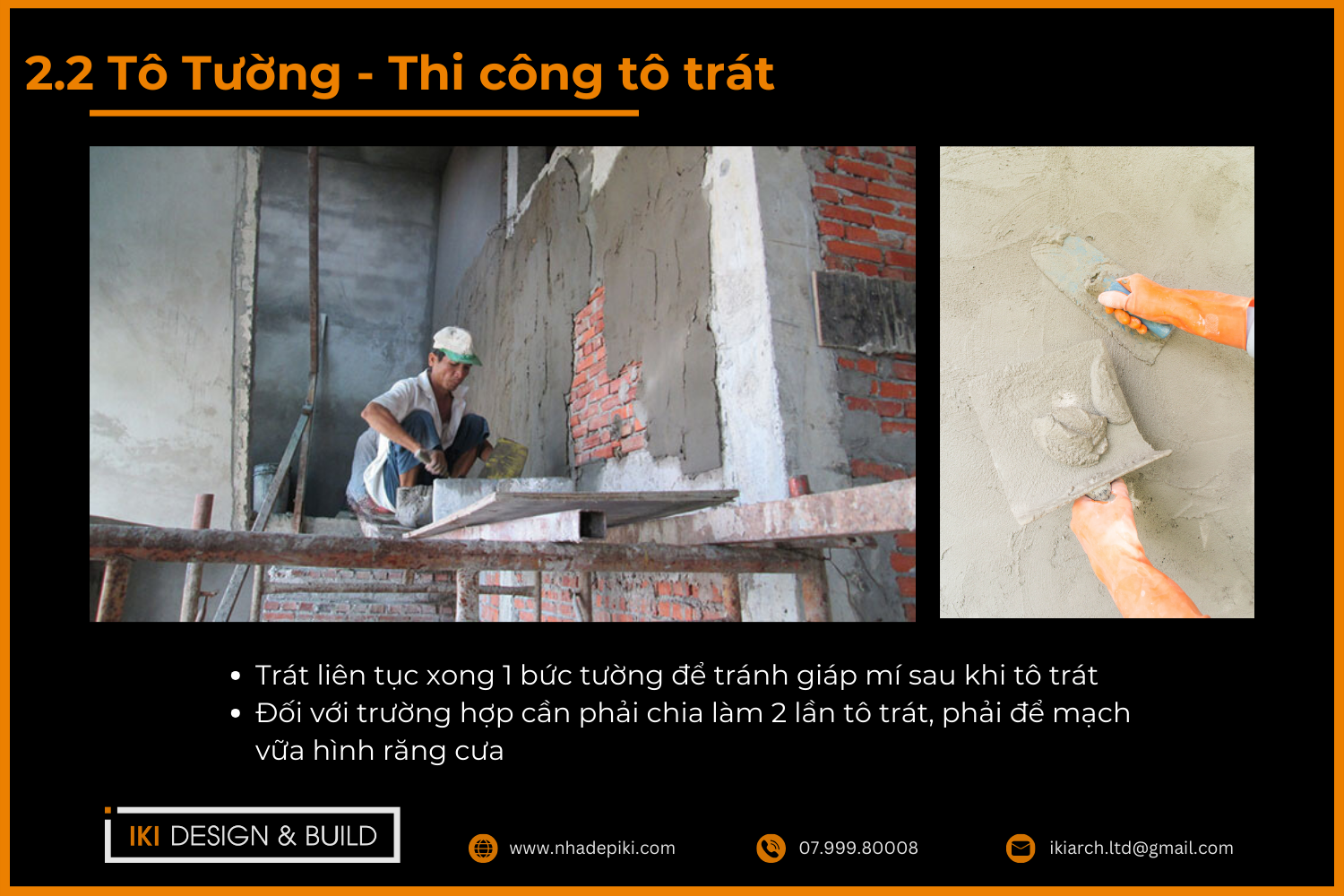

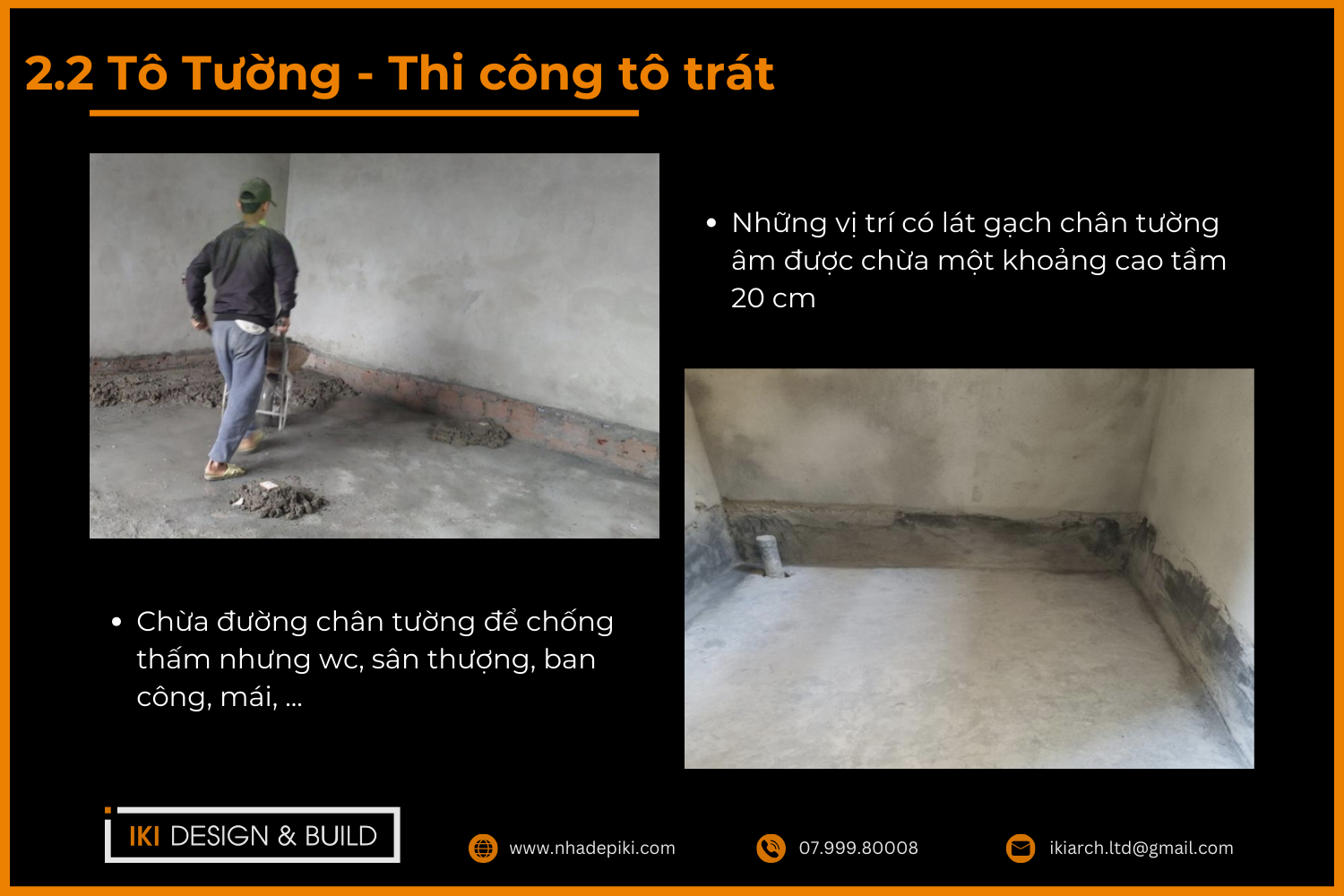

- Thi công lớp vữa: Vữa tô trải theo từng lớp, độ dày mỗi lớp không vượt quá mức khuyến nghị kỹ thuật để tránh nứt do co ngót. Mảng tường lớn nên chia thành khu vực nhỏ, thi công tuần tự để kiểm soát chất lượng đồng đều.

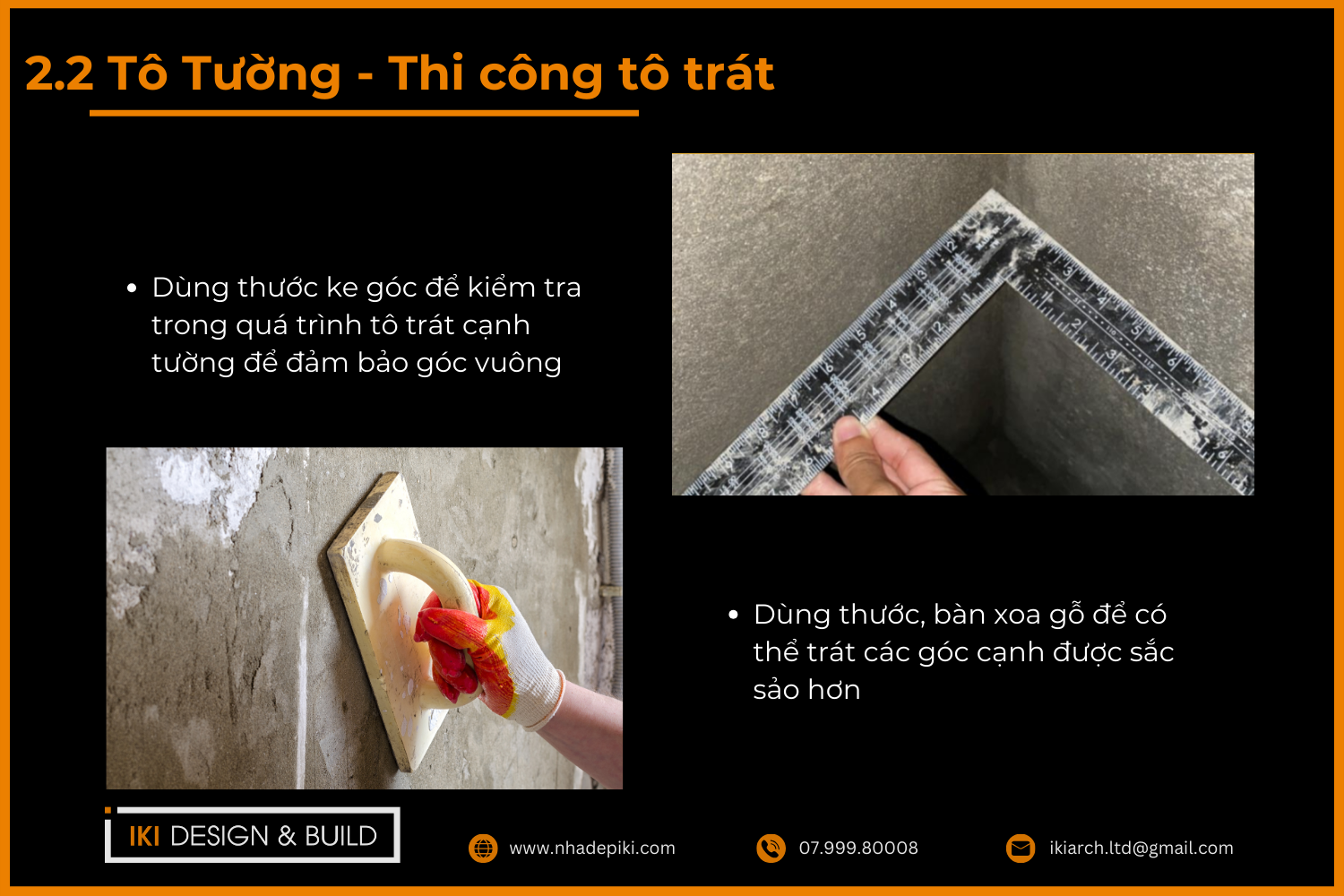

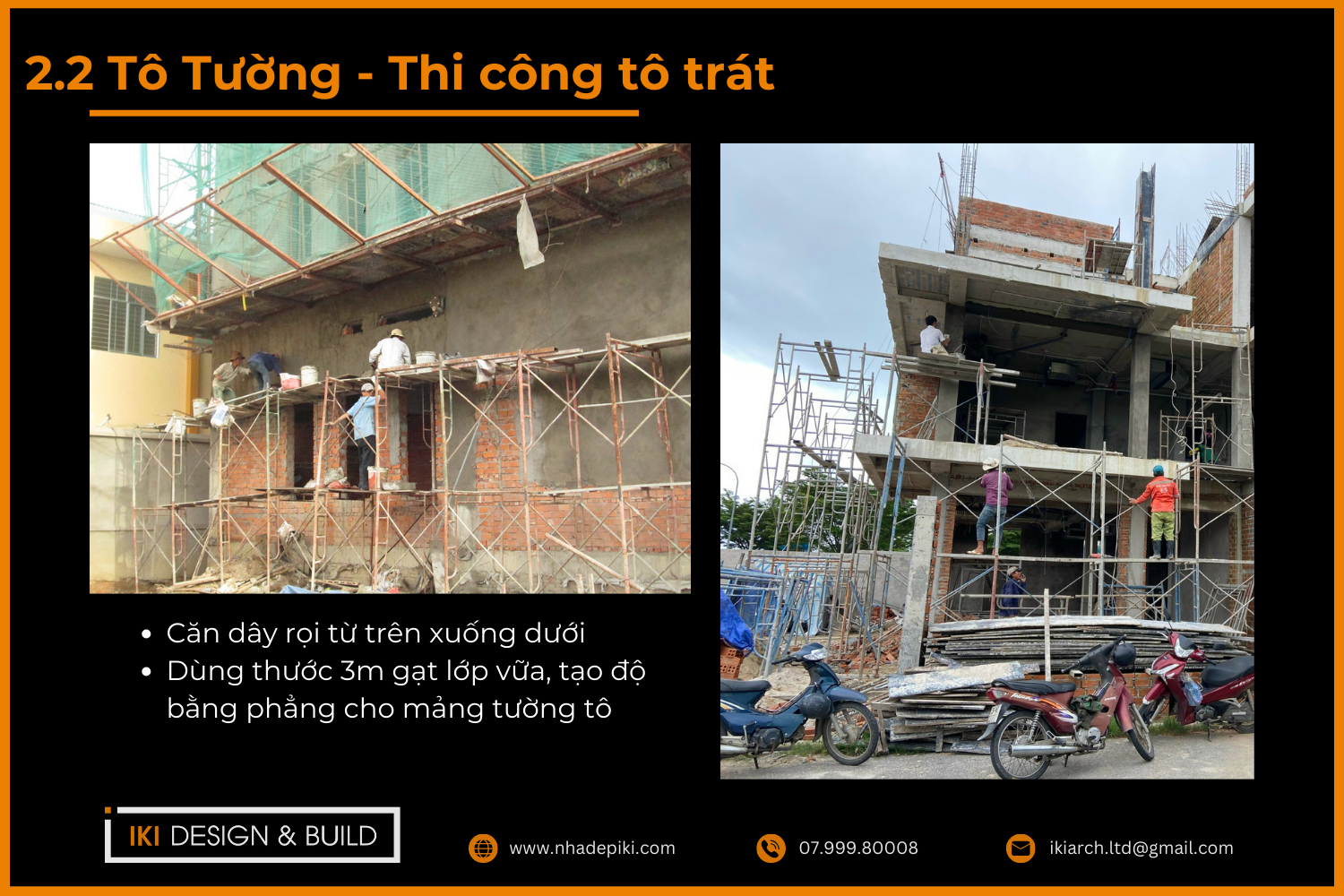

- Cán phẳng: Thợ dùng thước cán theo các mốc đã định, gạt bỏ vữa thừa và bù vào chỗ thiếu, tạo bề mặt phẳng đều trước khi vữa se mặt.
- Kiểm tra độ phẳng và thẳng đứng: Bề mặt được kiểm tra lại bằng thước tầm và nivô, phát hiện điểm lồi lõm còn sót để xử lý trước khi vữa đông cứng hoàn toàn.
- Hoàn thiện bề mặt: Tùy thiết kế, bề mặt tô được xoa nhẵn bằng bàn xoa hoặc để nhám mộc chờ lớp bả, sơn phía sau.

Thợ tô dùng thước cán phẳng bề mặt vữa theo mốc tô đã định vị

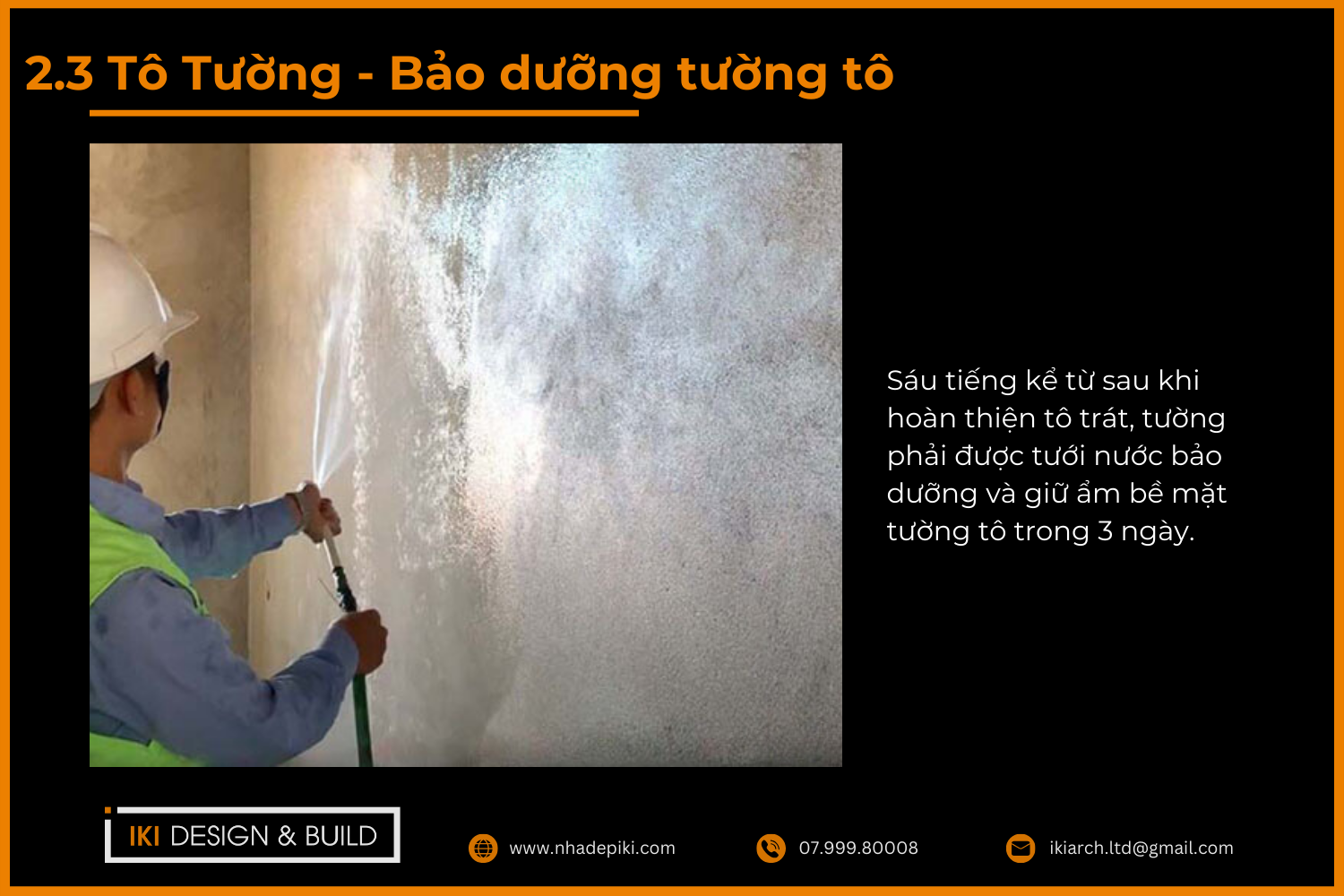

Bảo dưỡng lớp tô
Bảo dưỡng lớp tô giúp vữa mất nước từ từ, hạn chế co ngót đột ngột và nứt bề mặt.

Bảo dưỡng lớp tô
Sau khi tô, bề mặt tường cần tránh nắng trực tiếp và gió lùa mạnh trong những ngày đầu, vì đây là giai đoạn vữa nhạy cảm nhất với hiện tượng bốc hơi nước nhanh. Trong thời tiết khô nóng, bề mặt được phun ẩm nhẹ để duy trì độ ẩm cần thiết.
Các công đoạn tiếp theo như bả, sơn chỉ nên triển khai khi lớp tô đã ổn định, không còn co ngót hoặc rạn chân chim mới phát sinh.
Nghiệm thu tô tường

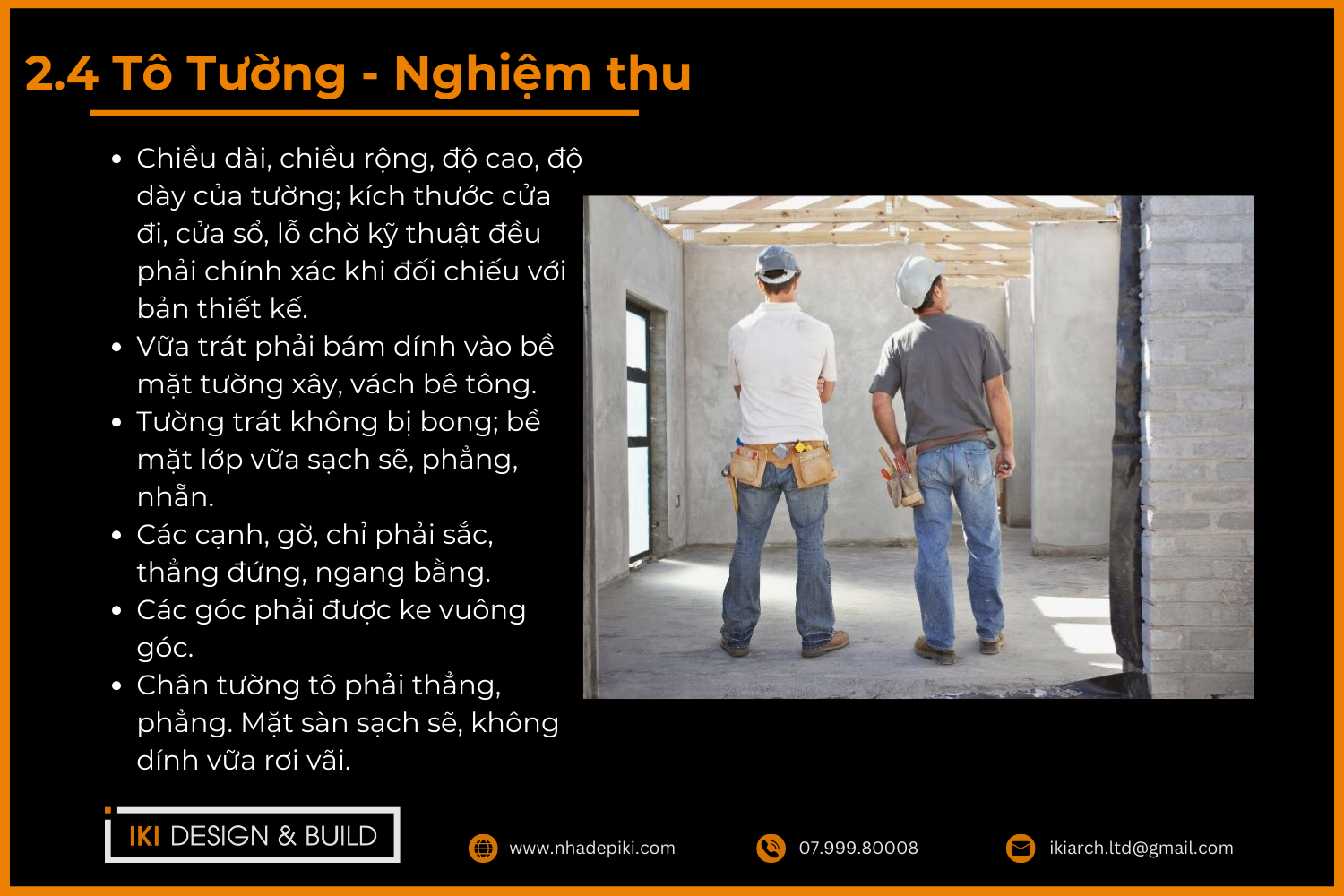

Nghiệm thu tô tường kiểm tra độ phẳng, độ thẳng đứng, góc cạnh, bề mặt, khả năng bám dính và các dấu hiệu bất thường như nứt, rỗng hoặc bong.

Nghiệm thu tô tường
Độ phẳng được kiểm tra bằng thước tầm dài áp sát bề mặt, phát hiện các điểm lồi lõm vượt sai số cho phép. Độ thẳng đứng và góc cạnh tại các vị trí giao tường, chân tường, trần được đo bằng nivô.
Khả năng bám dính được kiểm tra bằng cách gõ nhẹ lên bề mặt, phát hiện âm thanh bộp báo hiệu lớp tô bị rỗng phía dưới. Các dấu hiệu nứt chân chim, bong tróc hoặc khuyết tật bề mặt cần được xử lý trước khi nghiệm thu, theo tiêu chuẩn trát tường TCVN 9377-2:2012.
Những vị trí cần kiểm tra kỹ khi thực hiện quy trình thi công xây tô
Một số vị trí trên tường có nguy cơ nứt hoặc lỗi cao hơn phần tường phẳng thông thường, do đặc điểm kết cấu hoặc tác động thi công. Kiểm soát kỹ các vị trí này ngay trong quá trình xây tô giúp giảm đáng kể chi phí sửa chữa sau khi hoàn thiện.

Những vị trí cần kiểm tra kỹ khi thi công xây tô
Vị trí tiếp giáp tường với cột, dầm
Vị trí tường gạch tiếp giáp cột hoặc dầm bê tông là khu vực có nguy cơ phát sinh nứt cao, do hai loại vật liệu có đặc tính biến dạng và co ngót khác nhau.
Bê tông và vữa xây co ngót không đồng đều, tạo ứng suất tập trung dọc theo đường tiếp giáp. Nếu không xử lý, vết nứt xuất hiện dọc mép cột, mép dầm sau một thời gian sử dụng, dù tường được xây và tô đúng kỹ thuật ở các vị trí khác.

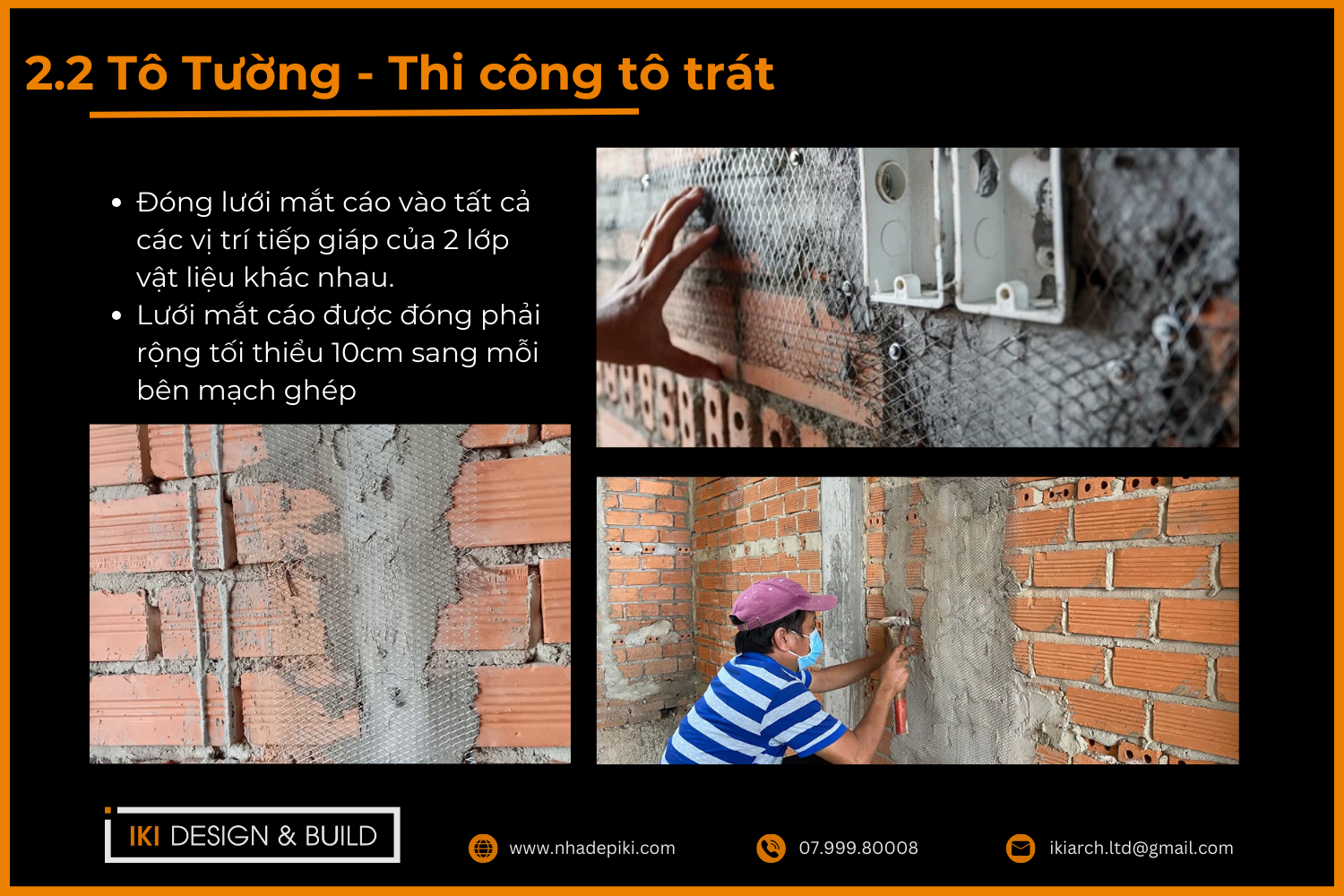

Biện pháp kiểm soát phổ biến là đặt lưới thép chống nứt phủ rộng hai bên đường tiếp giáp trước khi tô, kết hợp thép râu liên kết tường vào cột, dầm ngay từ bước xây.
Vị trí quanh cửa đi, cửa sổ
Góc cửa và cạnh cửa chịu tác động tập trung khi lắp đặt khung cửa, dễ phát sinh vết nứt xiên góc nếu không gia cố đúng cách.
Lanh tô phía trên cửa cần đủ khả năng chịu lực và liên kết chắc với tường hai bên, tránh võng gây nứt lớp tô phía trên khung cửa. Thao tác khoan, đóng, chèn vữa quanh khung dễ làm rung động và tách lớp tô tại các góc.
Gia cố lưới tại bốn góc cửa trước khi tô là biện pháp phòng ngừa hiệu quả, đặc biệt với cửa kích thước lớn.
Vị trí đường điện nước âm tường
Đường đục cắt để đi ống điện, nước âm tường làm giảm cục bộ độ đặc của khối xây, tạo thành đường yếu dễ nứt dọc theo rãnh đục nếu không xử lý đúng.
Sau khi lắp ống, rãnh đục cần được lấp đầy bằng vữa có cường độ tương đương tường xung quanh, không để hở hoặc lấp sơ sài. Rãnh sâu hoặc cắt ngang nhiều đường ống cùng lúc cần gia cố thêm lưới thép trước khi tô để phân tán ứng suất.
Toàn bộ hệ thống điện nước âm tường cần được kiểm tra, thử áp và nghiệm thu trước khi tô hoàn thiện, tránh phải đục phá lớp tô đã hoàn thành để sửa lỗi.
Các góc tường và vị trí giao tường
Góc tường và vị trí giao giữa hai mảng tường cần đảm bảo độ vuông, độ thẳng và liên kết chắc chắn giữa các hàng gạch, vì đây là điểm chịu va chạm nhiều trong quá trình sử dụng.
Hàng gạch tại vị trí giao tường nên xây đan xen thay vì ghép thẳng mạch, giúp tăng liên kết và giảm nguy cơ tách góc. Sau khi tô, góc tường cần được là phẳng, vuông theo dưỡng góc, đảm bảo thẩm mỹ khi hoàn thiện sơn bả.
Tiêu chí nghiệm thu công tác xây tô
Trong quy trình thi công xây tô, nghiệm thu là bước quan trọng để xác nhận tường xây và lớp tô đạt yêu cầu trước khi chuyển sang công đoạn hoàn thiện tiếp theo. Tường xây và tường tô có tiêu chí nghiệm thu riêng, tương ứng với đặc điểm kỹ thuật của từng công tác.

Tiêu chí nghiệm thu công tác xây tô
Tiêu chí nghiệm thu tường xây
Tường xây đạt yêu cầu khi đúng vị trí, kích thước theo bản vẽ, thẳng đứng, bề mặt tương đối phẳng, mạch xây đặc và đều, vị trí cửa đúng kích thước, và liên kết với kết cấu phù hợp.
Độ thẳng đứng và độ phẳng được kiểm tra bằng nivô, thước tầm tại nhiều điểm trên mảng tường, không chỉ kiểm tra cục bộ. Mạch vữa phải no vữa, không rỗng, chiều dày đồng đều theo tiêu chuẩn thi công kết cấu gạch đá TCVN 4085:2011. Liên kết giữa tường và cột, dầm được xác nhận có thép râu hoặc lưới giằng đúng thiết kế trước khi chấp nhận nghiệm thu.
Tiêu chí nghiệm thu tường tô
Tường tô đạt yêu cầu khi bề mặt phẳng, thẳng đứng, góc cạnh vuông vắn, bám dính tốt với tường xây bên dưới, và không xuất hiện khuyết tật nghiêm trọng như nứt, rỗng hoặc bong tróc.
Độ phẳng được kiểm tra bằng thước tầm áp sát bề mặt tại nhiều vị trí, đặc biệt khu vực gần cửa, góc tường và vị trí tiếp giáp cột, dầm. Độ bám dính được kiểm tra bằng cách gõ nhẹ, phát hiện tiếng bộp báo hiệu lớp tô bị tách khỏi tường bên dưới.
Các tiêu chí này được quy định trong tiêu chuẩn trát tường TCVN 9377-2:2012, áp dụng cho công tác trát trong công trình dân dụng và công nghiệp.
Lưu ý khi thi công xây tô để hạn chế nứt tường
Nứt tường sau khi xây tô thường bắt nguồn từ một trong bảy nguyên nhân phổ biến. Vì vậy, quy trình thi công xây tô cần được kiểm soát xuyên suốt từ vật liệu đầu vào, liên kết tường với kết cấu đến bảo dưỡng và thời điểm chuyển công đoạn.
- Chất lượng vật liệu: Gạch kém chất lượng hoặc hút nước nhanh khiến vữa mất nước sớm, gây nứt mạch xây theo thời gian. Kiểm tra gạch và làm ẩm trước khi xây trong thời tiết nóng giúp hạn chế lỗi này.
- Tỷ lệ hoặc chất lượng vữa không phù hợp: Vữa sai tỷ lệ hoặc xi măng kém chất lượng làm giảm cường độ, gây nứt chân chim diện rộng. Kiểm soát vật liệu đầu vào và trộn đúng tỷ lệ thiết kế là biện pháp cơ bản nhất.
- Liên kết giữa tường và kết cấu không tốt: Thiếu thép râu hoặc lưới giằng tại vị trí tiếp giáp cột, dầm gây nứt dọc đường tiếp giáp dù phần còn lại thi công đúng kỹ thuật. Bố trí liên kết đầy đủ từ bước xây tường là cách xử lý tận gốc.
- Vị trí tiếp giáp vật liệu: Ranh giới giữa hai loại vật liệu khác nhau luôn có ứng suất tập trung, dễ nứt nếu bỏ qua bước xử lý. Dùng lưới chống nứt phủ qua đường tiếp giáp trước khi tô giúp phân tán ứng suất.
- Đường điện nước âm tường: Rãnh đục cắt để đi ống làm giảm độ đặc khối xây, tạo điểm yếu dễ nứt theo đường ống. Lấp rãnh bằng vữa đủ cường độ và gia cố lưới thép trước khi tô hạn chế hiệu quả tình trạng này.
- Thi công hoặc bảo dưỡng không đúng: Xây, tô trong nắng gắt mà không che chắn hoặc tưới ẩm khiến vữa mất nước nhanh, gây nứt chân chim ngay khi thi công. Bảo dưỡng đúng cách trong những ngày đầu là một trong những yêu cầu quan trọng để hạn chế mất nước quá nhanh và nứt bề mặt.
- Chuyển công đoạn quá sớm: Tô khi tường chưa ổn định khiến lớp phía trên bị kéo nứt theo sự co ngót bên dưới, thường lộ ra sau khi bàn giao. Tuân thủ đúng trình tự chuẩn bị, thi công, bảo dưỡng, nghiệm thu là nguyên tắc quan trọng nhất.

Lưu ý khi thi công xây tô để hạn chế nứt tường
Quy trình kiểm soát chất lượng xây tô tại IKI Design
IKI Design kiểm soát công tác xây tô qua bốn bước liên tục: kiểm soát vật liệu đầu vào, giám sát từng công đoạn thi công, kiểm tra nghiệm thu trước khi chuyển bước, và theo dõi bảo hành sau khi bàn giao.

Quy trình kiểm soát chất lượng xây tô tại IKI Design
Kiểm soát vật liệu và chất lượng đầu vào
Gạch, xi măng, cát và vật liệu vữa xây, vữa tô được kiểm tra trước khi đưa vào công trình, đảm bảo đúng chủng loại theo hồ sơ thiết kế. Vật liệu không đạt yêu cầu về cường độ hoặc độ sạch bị loại bỏ ngay từ khâu tiếp nhận, thay vì phát hiện lỗi sau khi đã thi công.
Kiểm soát đầu vào giúp hạn chế phần lớn nguyên nhân gây nứt tường liên quan đến chất lượng vật liệu, vốn khó khắc phục nếu đã đưa vào tường xây hoặc lớp tô.
Giám sát từng công đoạn thi công
Mỗi công đoạn, từ định vị tường, xây từng hàng gạch đến tô và cán phẳng, được giám sát trực tiếp tại công trình thay vì chỉ kiểm tra khi đã hoàn thiện toàn bộ mảng tường. Với các công trình tại khu vực địa phương, giám sát thi công Nha Trang giúp đội ngũ kỹ thuật theo dõi sát tiến độ, chất lượng vật liệu và yêu cầu kỹ thuật trong từng hạng mục.
Cách làm này giúp phát hiện sai lệch về độ thẳng, độ phẳng hoặc liên kết kết cấu ngay khi vừa phát sinh, xử lý kịp thời trước khi ảnh hưởng lan sang các hàng gạch hoặc lớp vữa phía trên.
Kiểm tra và nghiệm thu trước khi chuyển bước
Nguyên tắc áp dụng xuyên suốt là hoàn thành, kiểm tra, nghiệm thu, rồi mới chuyển sang công đoạn tiếp theo.
Tường xây được nghiệm thu trước khi tô. Hệ thống điện nước âm tường được kiểm tra, thử nghiệm trước khi lấp và tô hoàn thiện. Lớp tô được nghiệm thu độ phẳng, độ bám dính trước khi chuyển sang bả, sơn.
Trình tự này tránh tình trạng lỗi kỹ thuật bị che lấp bởi công đoạn sau, nguyên nhân phổ biến khiến sửa chữa phức tạp và tốn kém hơn nhiều.
Bảo hành và xử lý vấn đề sau thi công
Sau khi bàn giao, công tác xây tô vẫn được theo dõi trong thời gian bảo hành theo hợp đồng đã ký kết. Nếu phát sinh vết nứt hoặc lỗi bề mặt trong phạm vi bảo hành, IKI Design tiếp nhận và xử lý theo quy trình đã cam kết, giúp phát hiện sớm những vấn đề chỉ bộc lộ sau một thời gian sử dụng.
Với công trình cần kiểm soát đồng bộ từ vật liệu, xây tường đến hoàn thiện, chủ đầu tư có thể tham khảo dịch vụ thi công phần thô Nha Trang của IKI Design để được tư vấn theo hồ sơ và thực tế công trình.
Nếu bạn đang chuẩn bị thi công phần thô hoặc cần tư vấn kiểm soát chất lượng công tác xây tô, IKI Design nhận khảo sát và cung cấp báo giá thi công phần thô Nha Trang theo quy mô, hồ sơ thiết kế và phạm vi công việc thực tế. Liên hệ hotline 0799 980 008 hoặc email ikiarch.ltd@gmail.com để được đội ngũ kỹ thuật hỗ trợ trực tiếp.
