Công ty xây dựng Khánh Hòa: 7 tiêu chí chọn nhà thầu & đơn giá 2026

Công ty xây dựng Khánh Hòa: 7 tiêu chí chọn nhà thầu & đơn giá 2026

Công ty xây dựng Khánh Hòa là đơn vị pháp nhân cung cấp dịch vụ thiết kế, thi công, và hoàn thiện công trình dân dụng hoặc thương mại trên địa bàn tỉnh Khánh Hòa. Bài viết này không liệt kê danh sách “top 10” như đa số kết quả tìm kiếm. Thay vào đó, bạn sẽ có một khung ra quyết định: bốn nhóm dịch vụ phổ biến, bảy tiêu chí kiểm tra năng lực nhà thầu, bảng đơn giá theo m² cập nhật năm 2026, quy trình làm việc năm mốc, và nhóm rủi ro đặc thù khi xây công trình ven biển Nha Trang – Cam Ranh. Đọc xong, bạn đủ tự tin ngồi đối diện bất kỳ nhà thầu nào và đặt đúng câu hỏi trước khi đặt bút ký hợp đồng.

Công ty xây dựng Khánh Hòa: 7 tiêu chí chọn nhà thầu & đơn giá 2026

Công ty xây dựng Khánh Hòa: 7 tiêu chí chọn nhà thầu & đơn giá 2026

Mục lục

Công ty xây dựng Khánh Hòa là gì?

Công ty xây dựng Khánh Hòa là pháp nhân đăng ký ngành nghề xây dựng tại Sở Kế hoạch & Đầu tư tỉnh Khánh Hòa, thực hiện một hoặc nhiều khâu trong chuỗi khảo sát, thiết kế, thi công, và hoàn thiện công trình. Để chủ động hơn về ngân sách, bạn có thể tham khảo bảng giá dịch vụ IKI Design.

Pháp nhân này khác hai khái niệm dễ nhầm lẫn. Nhà thầu tự do là tổ đội không có pháp nhân, chỉ bán công lao động và không xuất hóa đơn VAT. Văn phòng kiến trúc chỉ bán bản vẽ, không đứng tên thi công. Công ty xây dựng nằm giữa: đủ tư cách ký hợp đồng theo Luật Xây dựng 2014 (sửa đổi 2020), đủ năng lực bao trọn cả thiết kế lẫn thi công trên cùng một đầu mối. Khi tranh chấp xảy ra, bạn có cơ sở pháp lý để yêu cầu bồi thường điều mà hợp tác với tổ đội tự do gần như không đòi lại được.

Các loại hình dịch vụ một công ty xây dựng Khánh Hòa cung cấp

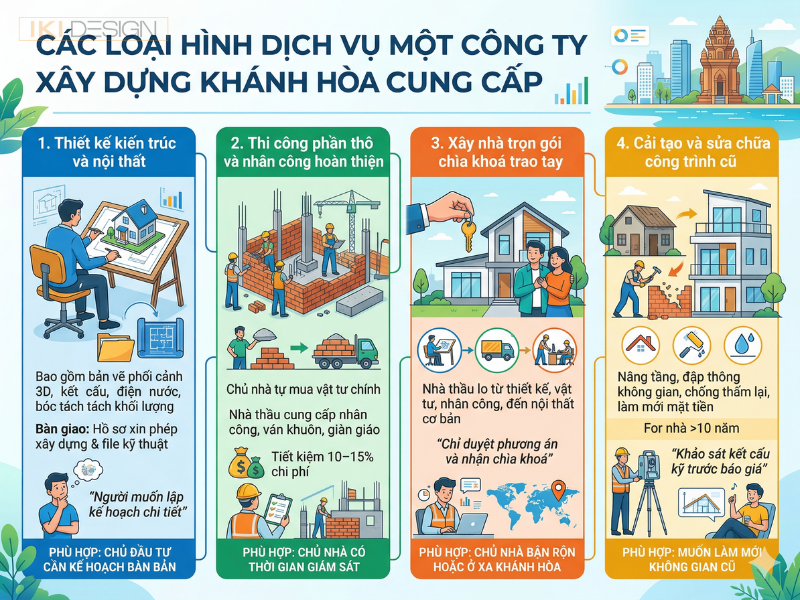

Công ty xây dựng Khánh Hòa thường chia dịch vụ thành bốn nhóm: tư vấn thiết kế, thi công phần thô, trọn gói chìa khoá trao tay, và cải tạo sửa chữa. Mỗi nhóm phục vụ một kiểu chủ đầu tư khác nhau về thời gian và ngân sách.

Thiết kế kiến trúc và nội thất

Bao gồm bản vẽ phối cảnh 3D, kết cấu, điện nước, và bóc tách khối lượng. Output bàn giao là hồ sơ xin phép xây dựng cùng file kỹ thuật để bên thi công dựa vào.

Thi công phần thô và nhân công hoàn thiện

Chủ nhà tự mua vật tư chính, nhà thầu cung cấp nhân công, ván khuôn, và giàn giáo. Tiết kiệm 10–15% chi phí nếu bạn có thời gian chạy vật tư và giám sát hàng ngày.

Xây nhà trọn gói chìa khoá trao tay

Nhà thầu lo từ thiết kế, vật tư, nhân công, đến nội thất cơ bản. Phù hợp chủ nhà bận hoặc ở xa Khánh Hòa — bạn chỉ duyệt phương án và nhận chìa khoá khi công trình xong.

Cải tạo và sửa chữa công trình cũ

Nâng tầng, đập thông không gian, chống thấm lại, và làm mới mặt tiền cho nhà đã sử dụng từ 10 năm trở lên. Nhóm này đòi hỏi khảo sát kết cấu kỹ trước khi báo giá.

4 loại hình dịch vụ của công ty xây dựng Khánh Hòa để dễ dàng lựa chọn

4 loại hình dịch vụ của công ty xây dựng Khánh Hòa để dễ dàng lựa chọn

7 tiêu chí đánh giá một công ty xây dựng Khánh Hòa uy tín

Một công ty xây dựng Khánh Hòa đáng tin cần đạt cùng lúc bảy điểm kiểm tra: pháp lý doanh nghiệp, chứng chỉ năng lực, portfolio thực địa, minh bạch báo giá, bảo hành tối thiểu 60 tháng phần thô, tiến độ thanh toán chia đợt, và phản hồi từ khách cũ gọi xác minh được.

#Tiêu chíCách kiểm chứng
1Giấy phép kinh doanh + mã số thuếCổng thông tin quốc gia về đăng ký doanh nghiệp
2Chứng chỉ năng lực hoạt động xây dựng Hạng I/II/IIIHệ thống tra cứu của Bộ Xây dựng
3Portfolio công trình thực tế tại Khánh HòaXin địa chỉ 2–3 công trình tham quan trực tiếp
4Dự toán tách rõ ba cột vật tư – nhân công – quản lýSo sánh tối thiểu 3 báo giá
5Bảo hành phần thô ≥ 60 tháng, hoàn thiện ≥ 12 thángĐiều khoản trong hợp đồng
6Tiến độ thanh toán ≥ 4 đợt, tạm ứng ≤ 30%Phụ lục hợp đồng
7Phản hồi khách cũ có số điện thoại xác minhXin 2–3 số liên hệ chủ nhà đã bàn giao

Pháp lý doanh nghiệp và chứng chỉ năng lực xây dựng

Chứng chỉ năng lực hoạt động xây dựng văn bản do Bộ Xây dựng cấp theo Nghị định 15/2021/NĐ-CP chia ba hạng. Hạng III được phép thi công công trình cấp III trở xuống, tức nhà phố và biệt thự dưới 7 tầng. Hạng II lên đến công trình cấp II. Hạng I không giới hạn. Nhà thầu nhận công trình vượt hạng là vi phạm rõ ràng.

Portfolio dự án thực tế và phản hồi khách hàng cũ

Đừng tin album ảnh trên website. Hãy đi thực địa ít nhất hai công trình một đang thi công, một đã bàn giao trên 12 tháng. Tại công trường, đếm công nhân so với quy mô, quan sát an toàn lao động, và hỏi hàng xóm công trình cũ về độ đúng tiến độ. Nhà thầu uy tín sẽ sẵn sàng cho bạn số điện thoại 2–3 chủ nhà cũ.

Minh bạch dự toán và điều khoản hợp đồng

Ba dấu hiệu cảnh báo xuất hiện trong báo giá kém minh bạch: báo giá gọn một dòng kiểu “trọn gói 7 triệu/m²” không tách cột; yêu cầu tạm ứng từ 50% trở lên ngay khi ký; điều khoản phạt chậm chỉ ràng buộc chủ nhà khi thanh toán trễ, nhưng không ràng buộc nhà thầu khi vượt tiến độ.

Đơn giá xây dựng tại Khánh Hòa năm 2026 theo m²

Đơn giá xây dựng tại Khánh Hòa năm 2026 dao động 3.500.000 – 4.500.000 đồng/m² cho phần thô và nhân công hoàn thiện, và 6.500.000 – 10.500.000 đồng/m² cho gói trọn gói, tuỳ loại công trình và cấp vật tư.

Đơn giá phần thô và trọn gói theo từng loại công trình

Loại công trìnhPhần thô + NC hoàn thiệnTrọn gói trung cấpTrọn gói cao cấp
Nhà phố 1 trệt 2 lầu3,5 – 3,8 tr/m²6,5 – 7,2 tr/m²8,0 – 9,0 tr/m²
Biệt thự đơn lập3,8 – 4,2 tr/m²7,0 – 7,8 tr/m²8,5 – 9,5 tr/m²
Villa nghỉ dưỡng ven biển4,0 – 4,5 tr/m²7,5 – 8,5 tr/m²9,0 – 10,5 tr/m²
Cải tạo nhà cũ2,8 – 3,5 tr/m²5,0 – 6,5 tr/m²

Quy đổi đơn vị: 1 m² ≈ 10,76 sqft. Villa ven biển đắt hơn nhà phố trung tâm 10–15% vì phải dùng thép chống ăn mòn và móng cọc sâu. Nhóm cải tạo biến động rộng nhất do phụ thuộc tình trạng kết cấu cũ một ngôi nhà 30 năm tuổi ở Xương Huân có thể cần gia cố móng trước khi nâng tầng.

Các yếu tố làm đơn giá biến động

Bốn yếu tố đẩy đơn giá lên khỏi khung trung bình. Một, vận chuyển vật tư đến công trình cách Nha Trang trên 30 km (18,6 mile) cộng 3–5%. Hai, công trình trong vòng 500 m (0,31 mile) từ mép biển cần thép mạ kẽm hoặc phủ epoxy, tăng chi phí thép 8–12%. Ba, móng cọc trên nền cát ven biển cộng 15–20% chi phí phần móng so với móng băng. Bốn, giá thép và xi măng biến động theo quý dữ liệu trên tổng hợp 2026 và có thể thay đổi. Để có thêm thông tin liên quan, bạn có thể xem xây nhà trọn gói tại Nha Trang.

Quy trình làm việc chuẩn với nhà thầu xây dựng Khánh Hòa

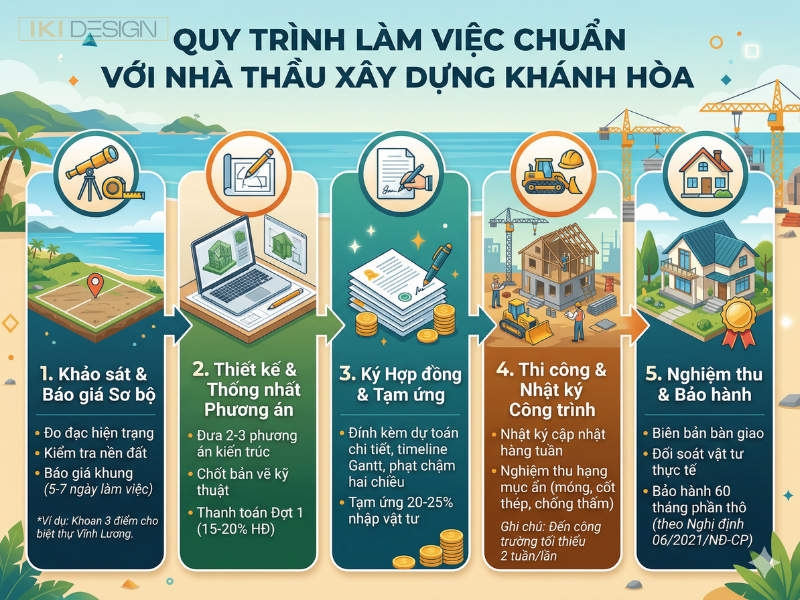

Quy trình chuẩn gồm năm mốc: khảo sát và báo giá sơ bộ, thiết kế và thống nhất phương án, ký hợp đồng kèm tạm ứng, thi công có nhật ký công trình, và nghiệm thu kèm bảo hành.

  1. Khảo sát và báo giá sơ bộ: Đội kỹ thuật đo đạc hiện trạng, kiểm tra nền đất, và trả báo giá khung trong 5–7 ngày làm việc. Với một biệt thự 300 m² tại khu Vĩnh Lương, đội khảo sát thường phải khoan thăm dò 3 điểm vì nền cát không đồng nhất.
  2. Thiết kế và thống nhất phương án: Nhà thầu đưa 2–3 phương án kiến trúc, chốt bản vẽ kỹ thuật, và bạn thanh toán đợt 1 khoảng 15–20% giá trị hợp đồng.
  3. Ký hợp đồng thi công: Hợp đồng đính kèm dự toán chi tiết, timeline Gantt, điều khoản phạt chậm hai chiều, và tạm ứng 20–25% để nhập vật tư lần đầu.
  4. Thi công và nhật ký công trình: Nhật ký cập nhật hàng tuần, nghiệm thu từng hạng mục ẩn (móng, cốt thép, chống thấm) trước khi đổ lấp. Đây là giai đoạn bạn nên đến công trường tối thiểu hai tuần một lần.
  5. Nghiệm thu và bảo hành: Biên bản bàn giao, đối soát vật tư thực tế, và bắt đầu đếm mốc bảo hành 60 tháng phần thô theo Nghị định 06/2021/NĐ-CP.
Quy trình làm việc chuẩn với nhà thầu xây dựng Khánh Hòa

Quy trình làm việc chuẩn với nhà thầu xây dựng Khánh Hòa

Đặc thù thi công công trình ven biển Nha Trang – Cam Ranh

Ba yếu tố kỹ thuật phải xử lý khi xây nhà ven biển Khánh Hòa: ăn mòn cốt thép do gió mặn, lún lệch trên nền cát yếu, và tải trọng gió bão cấp 12 theo TCVN 2737:2023.

Công trình trong phạm vi 500 m (0,31 mile) từ mép biển cần thép mạ kẽm hoặc phủ epoxy, xi măng bền sulfate PCB40-MS, và lớp sơn ngoại thất gốc silicone. Tại Bãi Dài Cam Ranh, tường không chống thấm đúng quy trình đã xuất hiện vết ố muối chỉ sau 18 tháng sử dụng một quan sát thực địa mà catalog vật tư không bao giờ nhắc tới.

Khu Phước Đồng, Vĩnh Trường, và bán đảo Cam Ranh thường phải ép cọc bê tông cốt thép 200 × 200 mm sâu 12–18 m (39,4–59 ft) thay cho móng băng. Mái dốc thiết kế theo tải gió bão cấp 12 (≈118 km/h hay 73,3 mph), neo chống bật bằng bulông hóa chất M12 khoan vào bê tông cột.

Checklist hành động

Trước khi ký bất kỳ hợp đồng xây dựng nào tại Khánh Hòa, hãy làm ba việc: tra chứng chỉ năng lực trên hệ thống Bộ Xây dựng, đi thực địa ít nhất hai công trình, và so sánh tối thiểu ba báo giá tách đủ ba cột vật tư – nhân công – quản lý. Ở Nha Trang, các đơn vị có trụ sở thực tế tại thành phố như nhadepiki.com là điểm tham khảo gần.

Sau khi đã có khung tiêu chí, đơn giá, và rủi ro địa phương, câu hỏi kế tiếp mà nhiều chủ đầu tư đặt ra là nên đi theo mô hình hợp tác nào và ràng buộc pháp lý ra sao.

Nên chọn nhà thầu trọn gói hay tách thầu thiết kế và thi công?

Trọn gói tiết kiệm thời gian và rủi ro giao tiếp, tách thầu cho phép kiểm soát thiết kế chuyên biệt nhưng đòi hỏi chủ nhà quản lý nhiều hơn. Ranh giới quyết định nằm ở quy mô ngân sách.

Trọn gói phù hợp khi ngân sách dưới 5 tỷ VND, chủ nhà bận hoặc ở xa, cần một đầu mối chịu trách nhiệm cho toàn bộ công trình. Đây là lựa chọn phổ biến với các dự án thiết kế biệt thự quy mô vừa. Tách thầu hợp lý khi ngân sách trên 8 tỷ VND, bạn có yêu cầu thiết kế riêng biệt, và đủ thời gian giám sát. Nhiều chủ đầu tư villa ven biển thuê một văn phòng thiết kế biệt thự rồi đấu thầu thi công riêng để tối ưu chất lượng.

Dưới 5 tỷ chọn trọn gói; 5–8 tỷ cân nhắc; trên 8 tỷ thường tách thầu.

Câu hỏi thường gặp về công ty xây dựng Khánh Hòa

Công ty xây dựng Khánh Hòa có nhận công trình ở Cam Ranh, Ninh Hòa và Diên Khánh không?

Có. Phần lớn nhà thầu có trụ sở tại Nha Trang nhận dự án trong bán kính 60 km (37,3 mile), bao gồm cả ba địa phương trên. Chi phí vận chuyển vật tư cộng thêm 3–5% nếu công trình cách trung tâm trên 30 km.

Giấy phép xây dựng là gì và có bắt buộc trước khi ký hợp đồng với nhà thầu không?

Giấy phép xây dựng là văn bản do UBND cấp huyện hoặc thành phố cấp, cho phép chủ đầu tư khởi công công trình. Không bắt buộc có trước khi ký hợp đồng thiết kế, nhưng bắt buộc có trước khi đổ mẻ bê tông móng đầu tiên.

Các loại hợp đồng xây dựng phổ biến giữa chủ nhà và công ty xây dựng gồm những gì?

Luật Xây dựng 2020 công nhận ba loại: hợp đồng trọn gói, hợp đồng theo đơn giá cố định, và hợp đồng theo đơn giá điều chỉnh. Ba loại khác nhau ở cơ chế chia rủi ro biến động giá vật liệu giữa chủ nhà và nhà thầu.

Hợp đồng trọn gói và hợp đồng theo đơn giá điều chỉnh — loại nào ít rủi ro hơn cho chủ đầu tư?

Trọn gói chốt giá cố định nên bạn không bị đội vốn khi thép tăng, nhưng nhà thầu có xu hướng cắt giảm chất lượng để giữ biên lợi nhuận. Đơn giá điều chỉnh công bằng khi thị trường biến động mạnh, đổi lại bạn phải giám sát kỹ hơn. Với công trình dưới 12 tháng thi công, trọn gói thường an toàn hơn.
